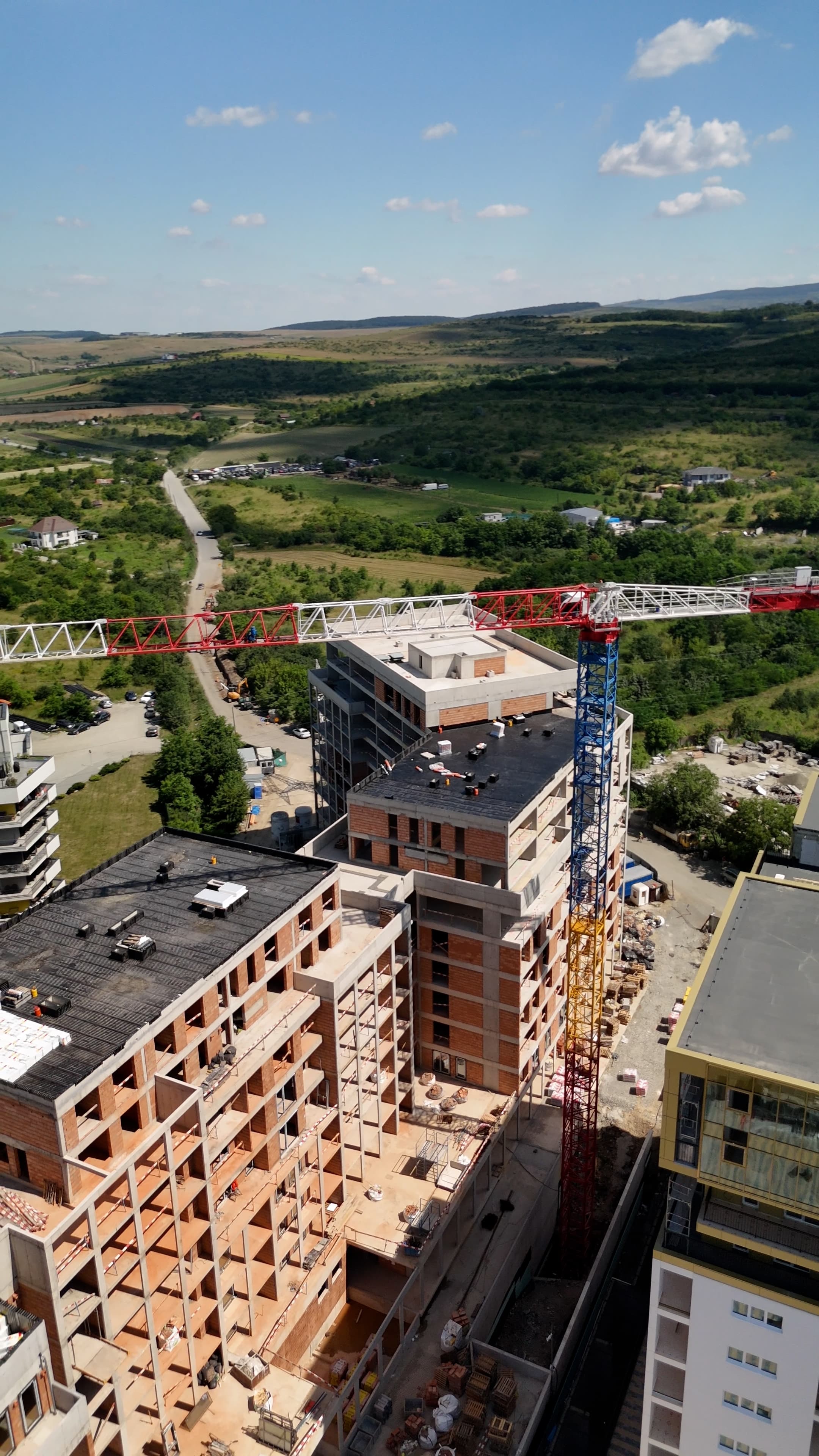

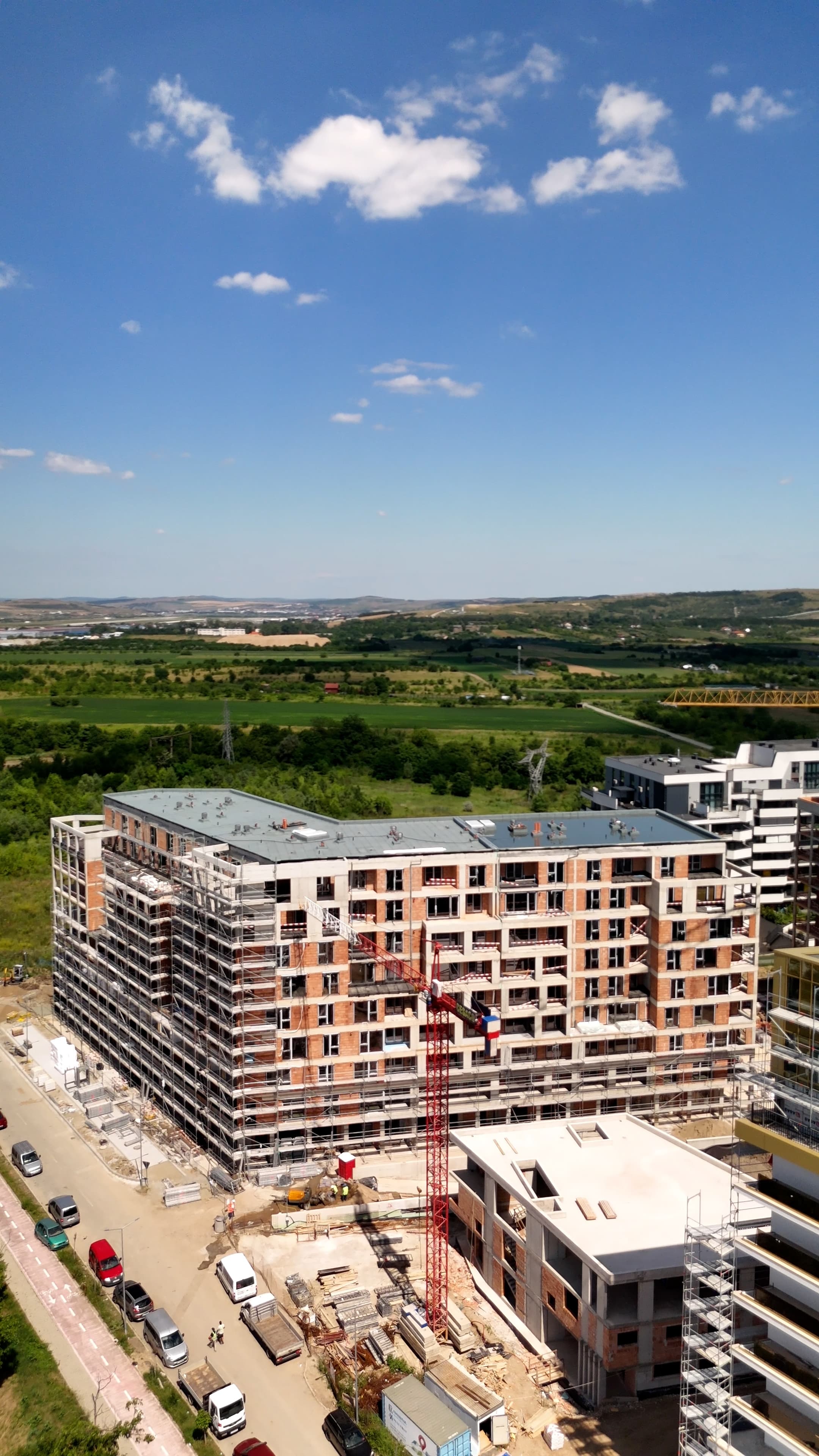

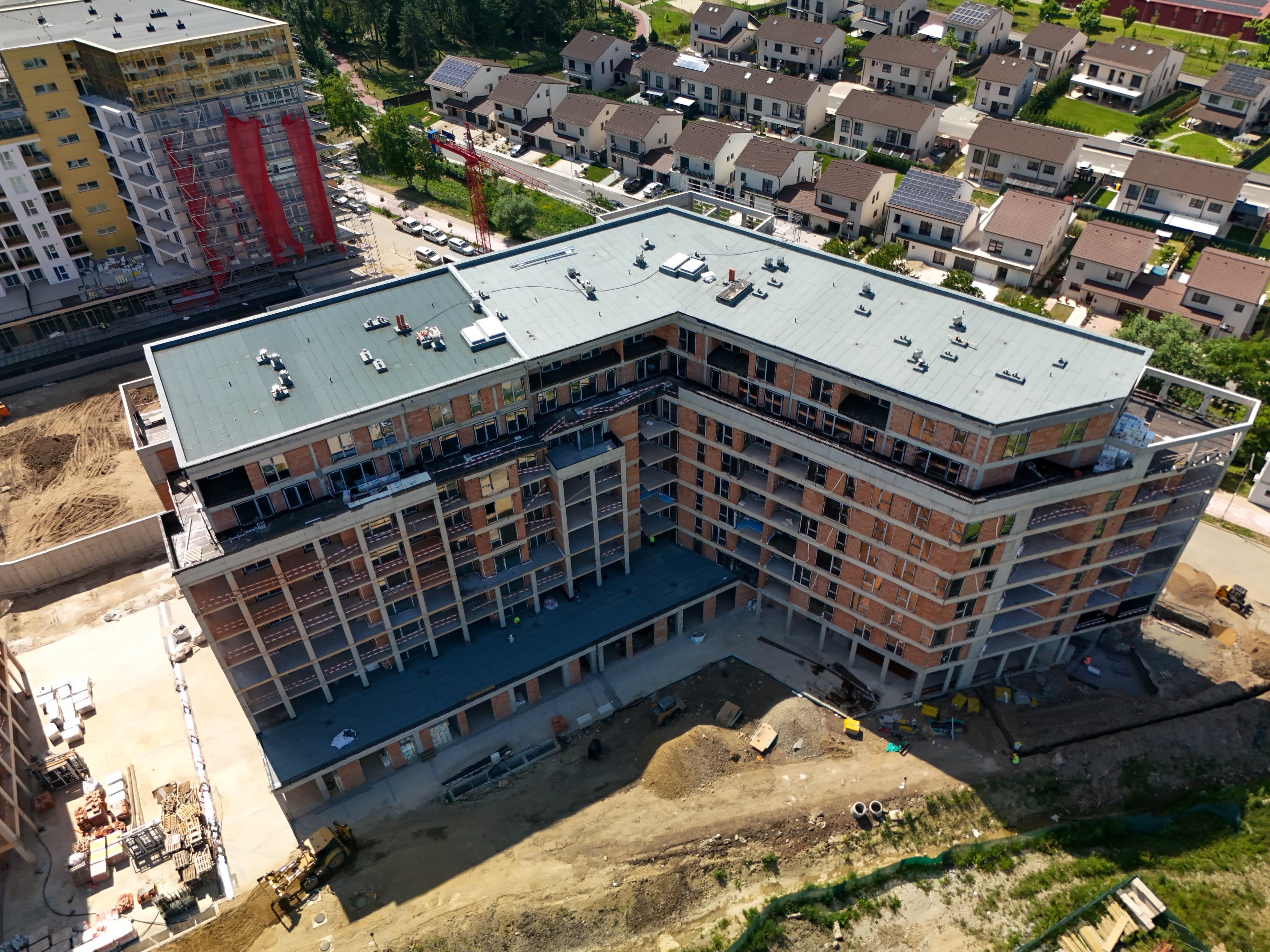

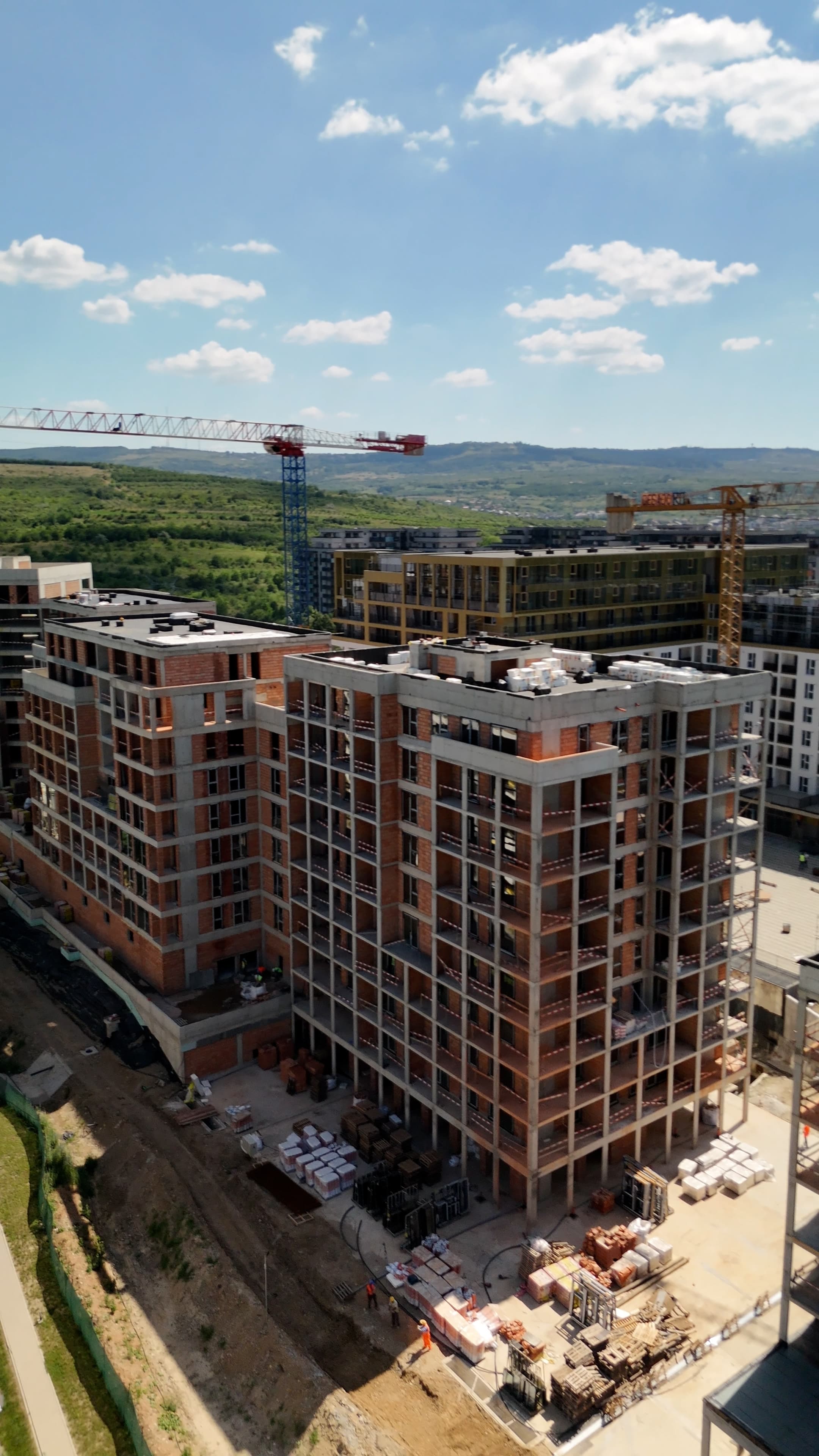

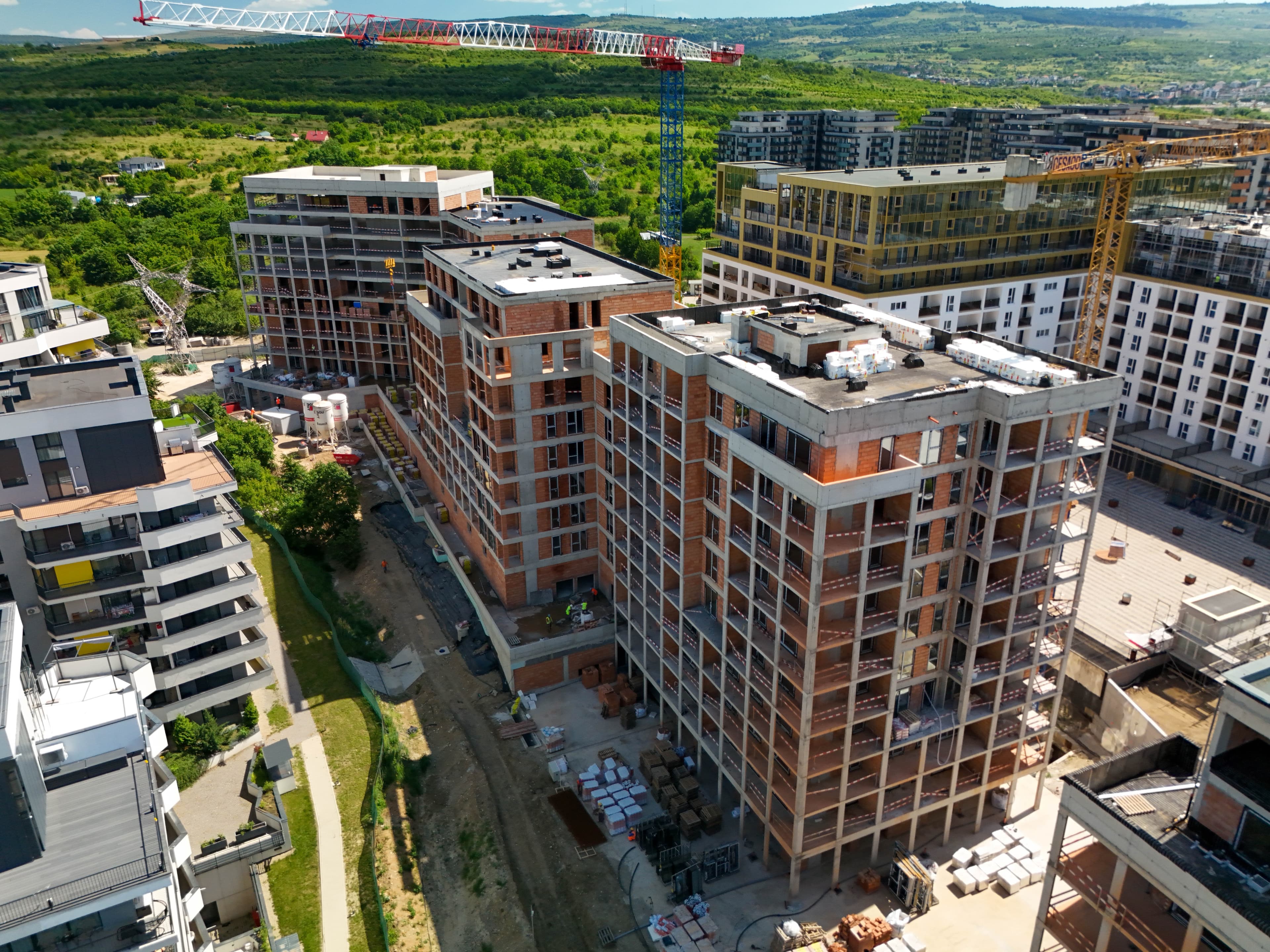

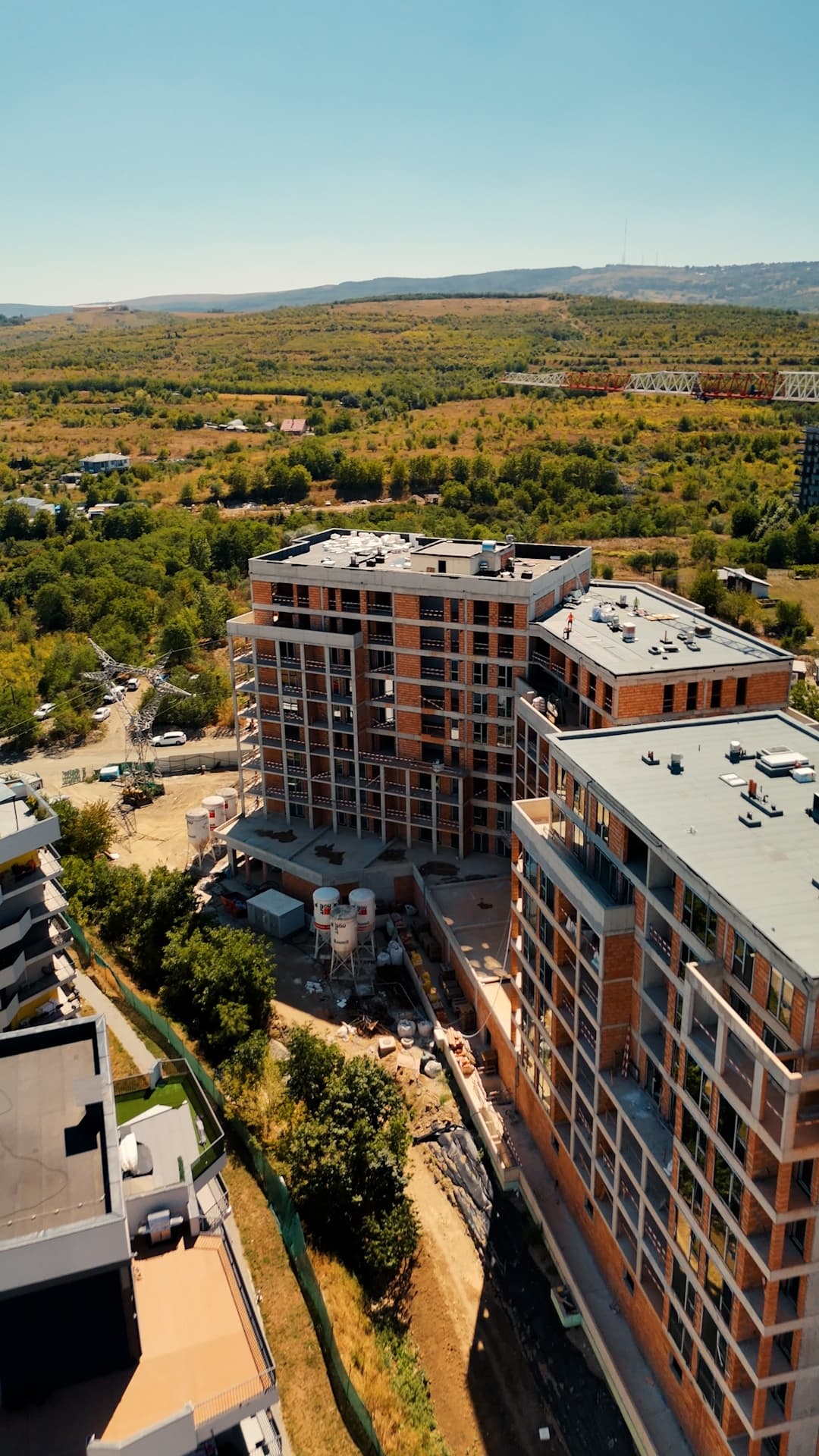

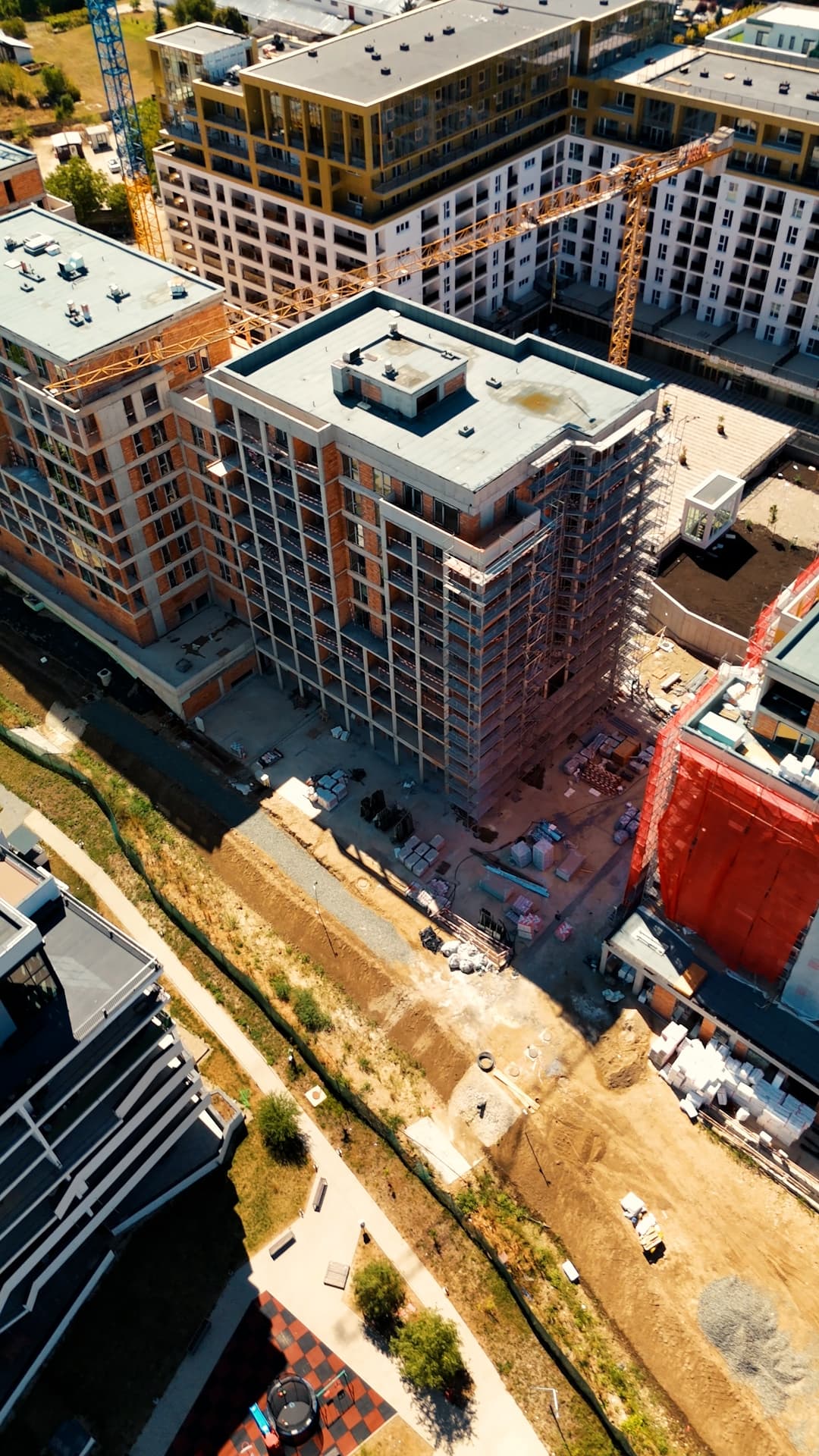

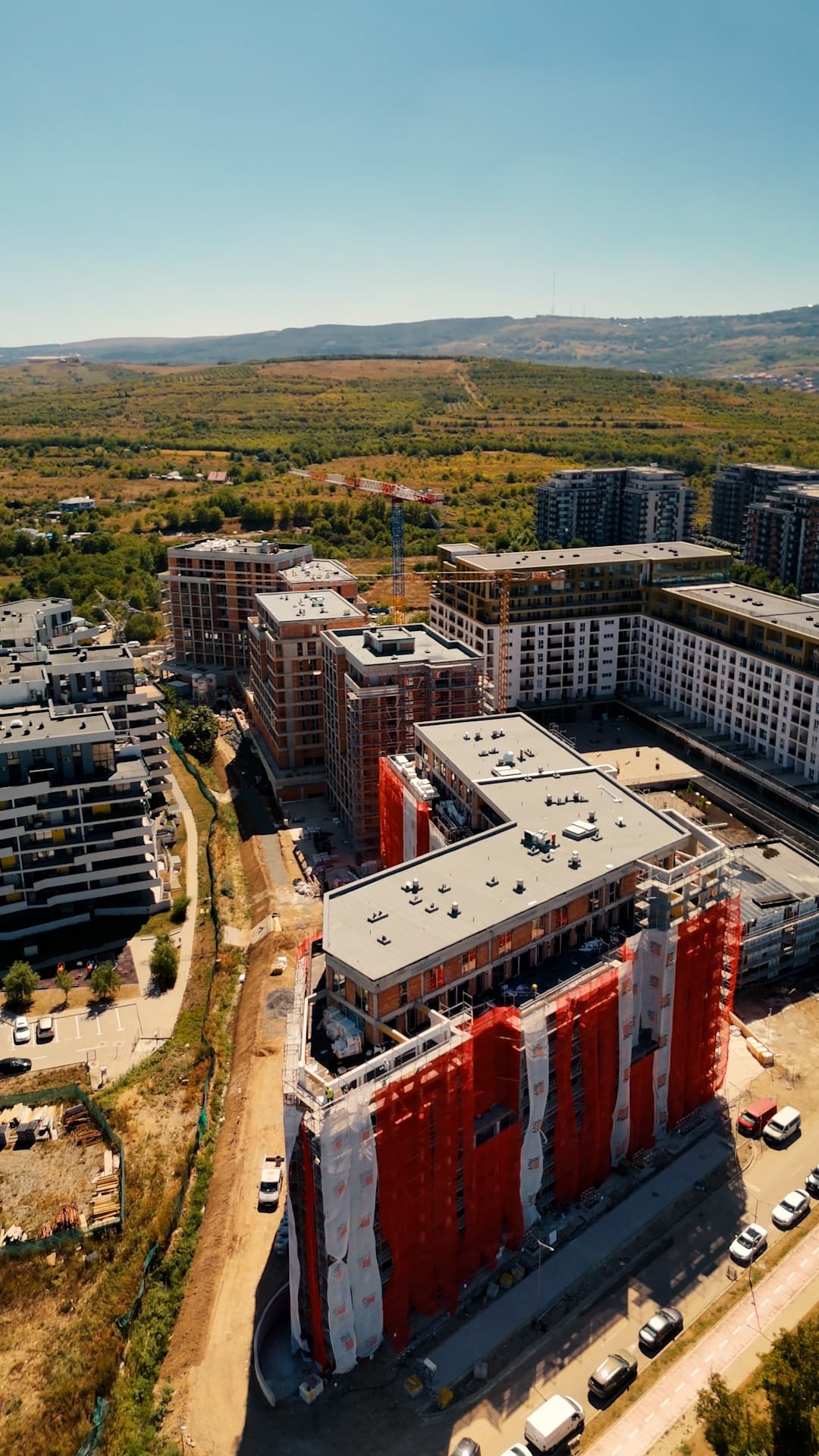

Stadiu șantier

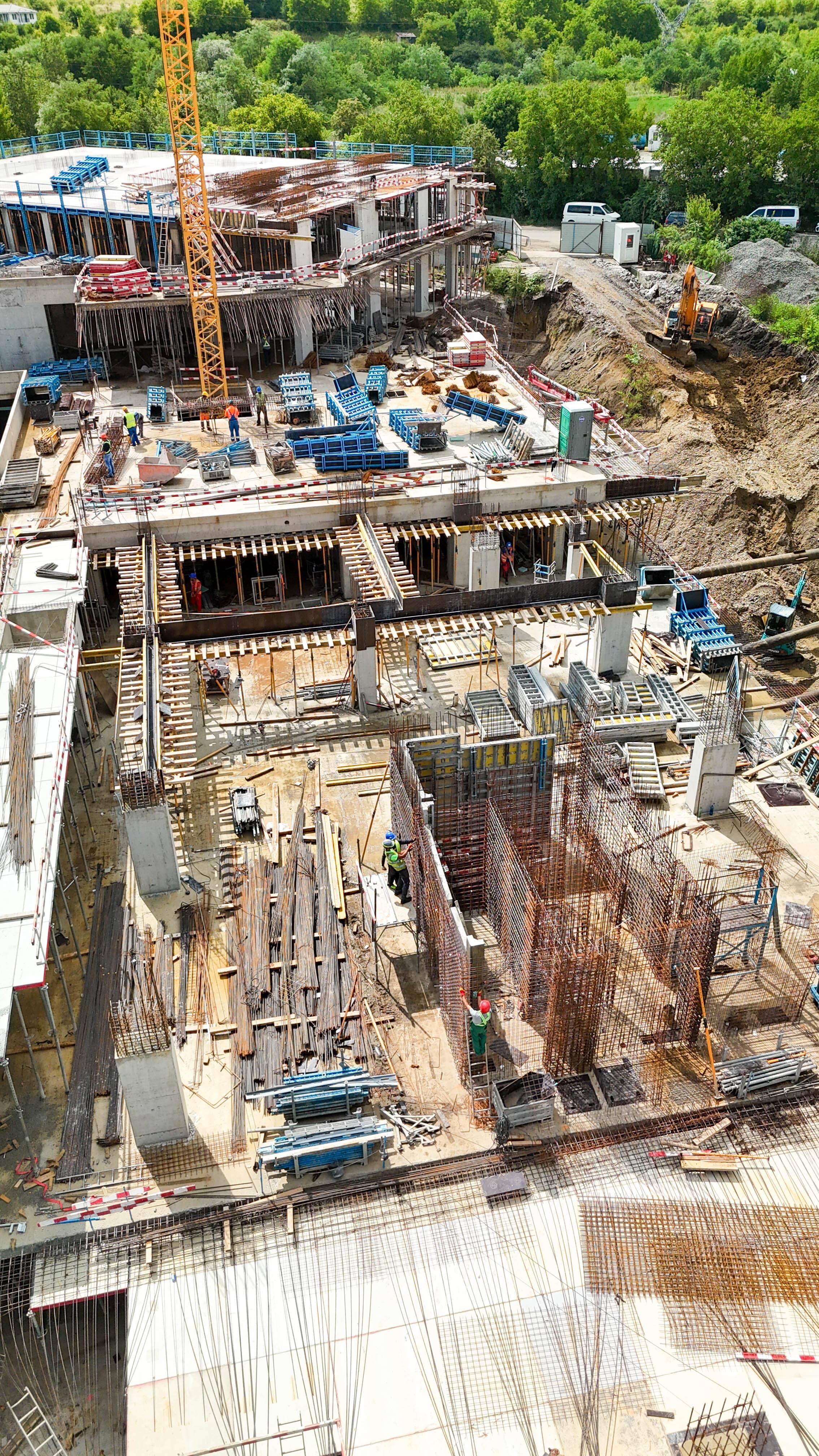

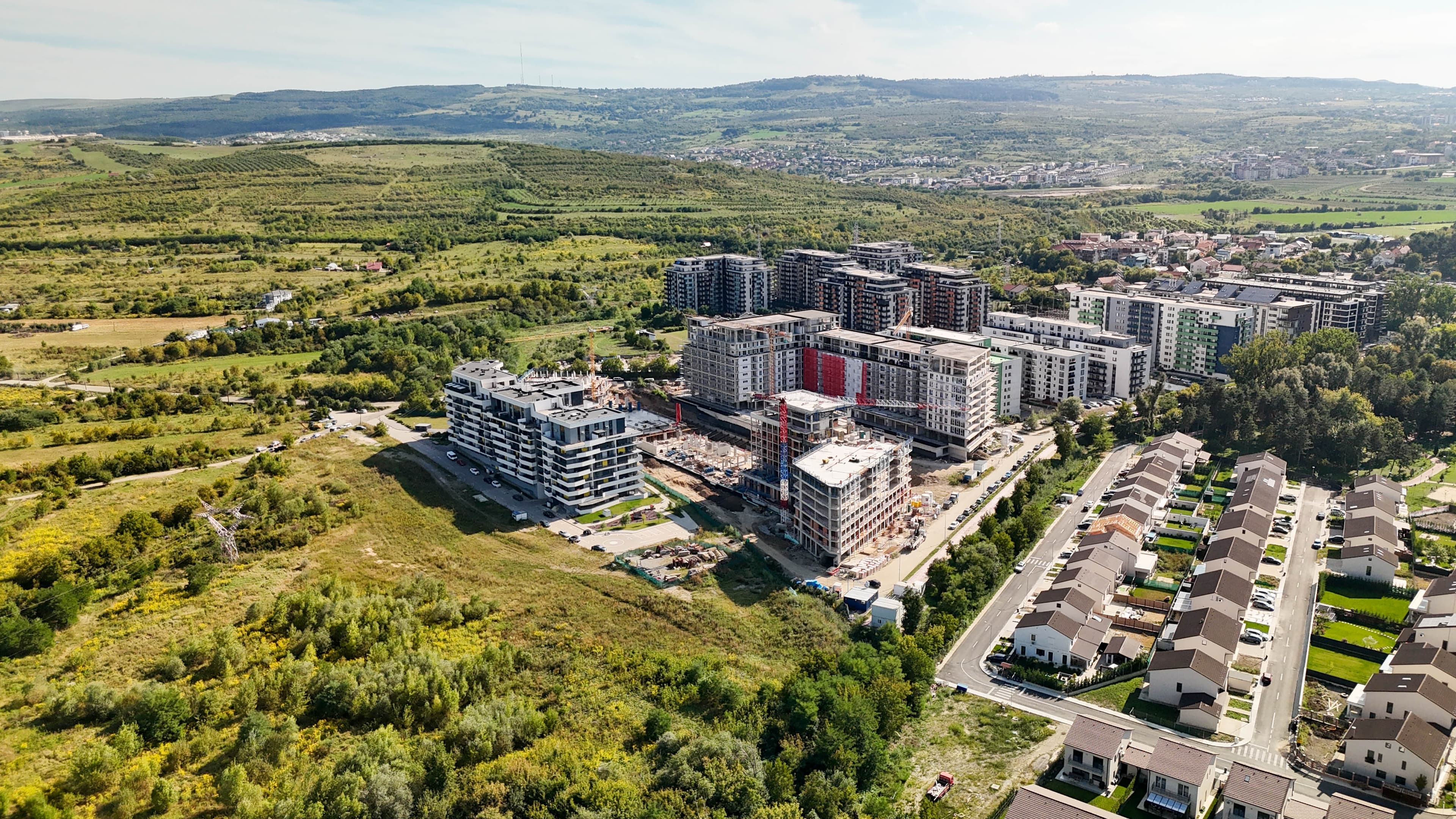

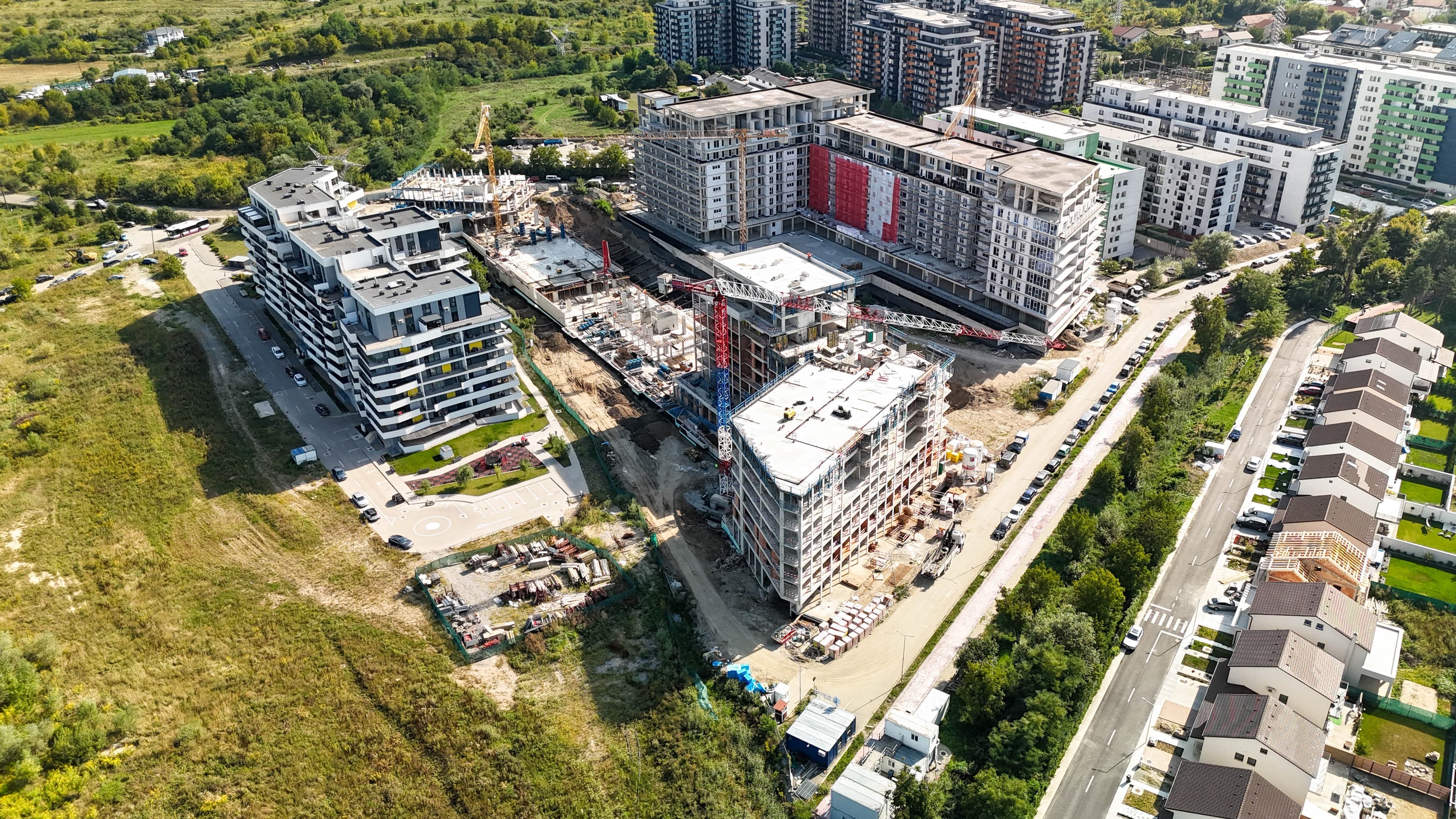

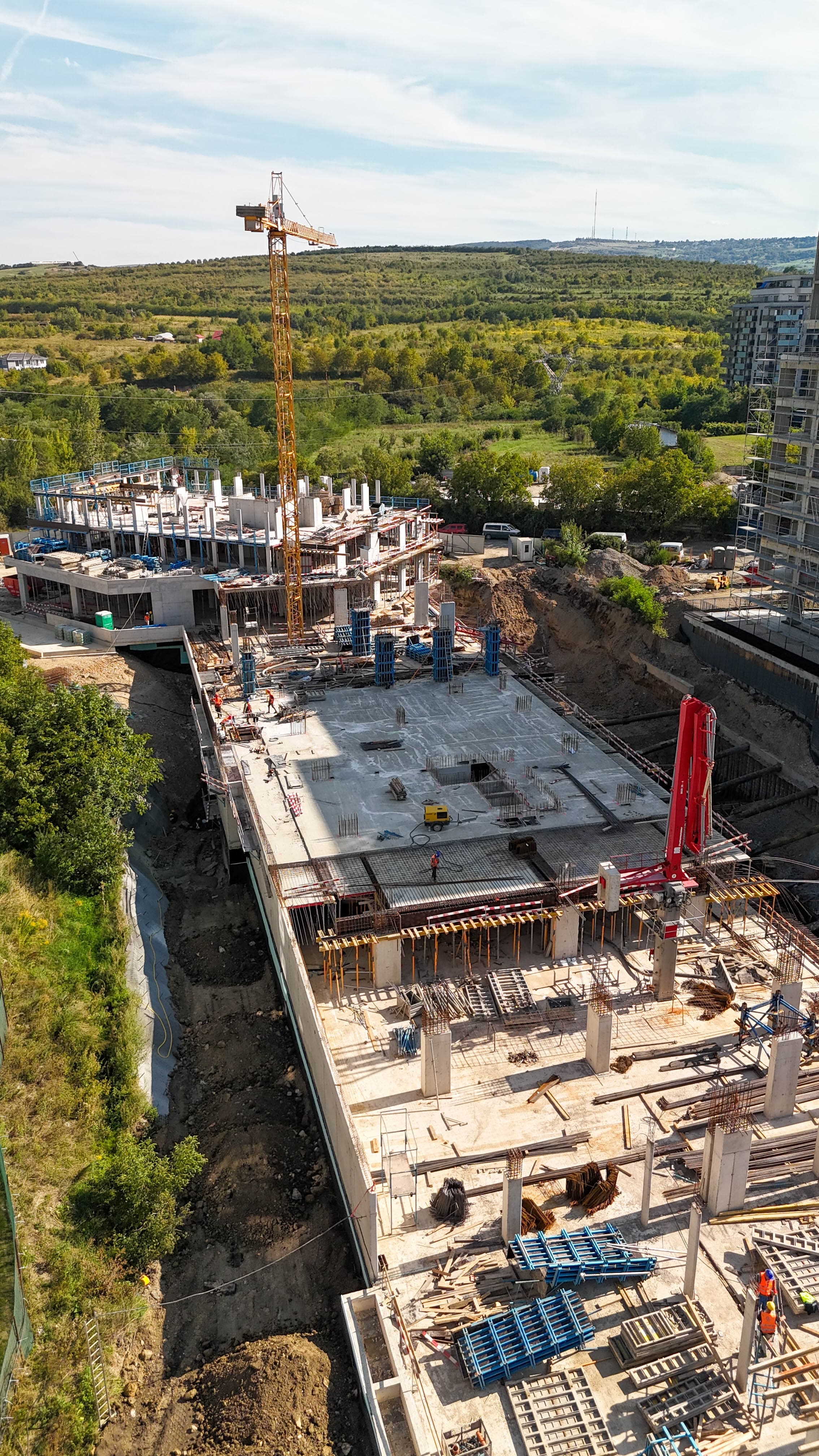

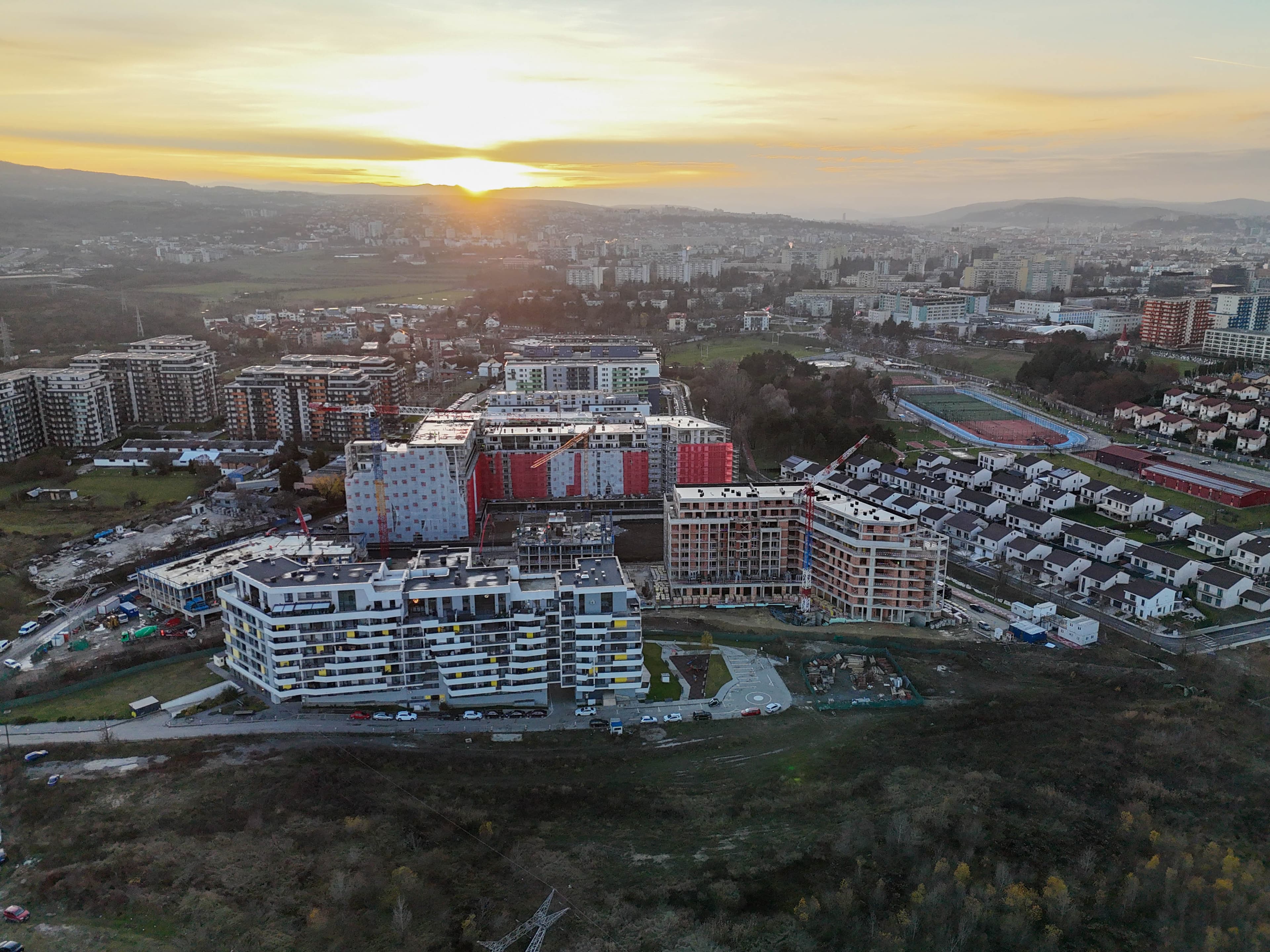

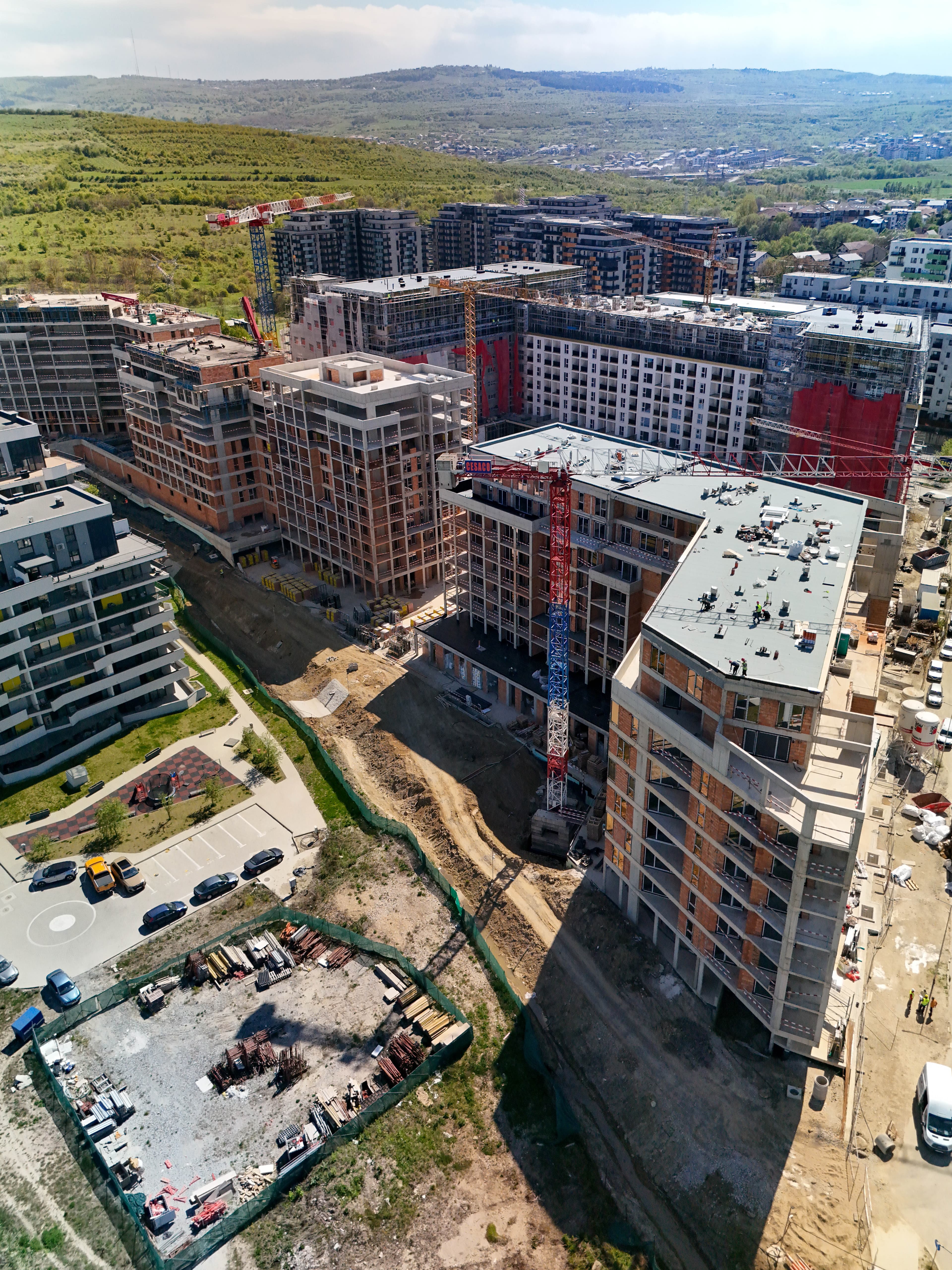

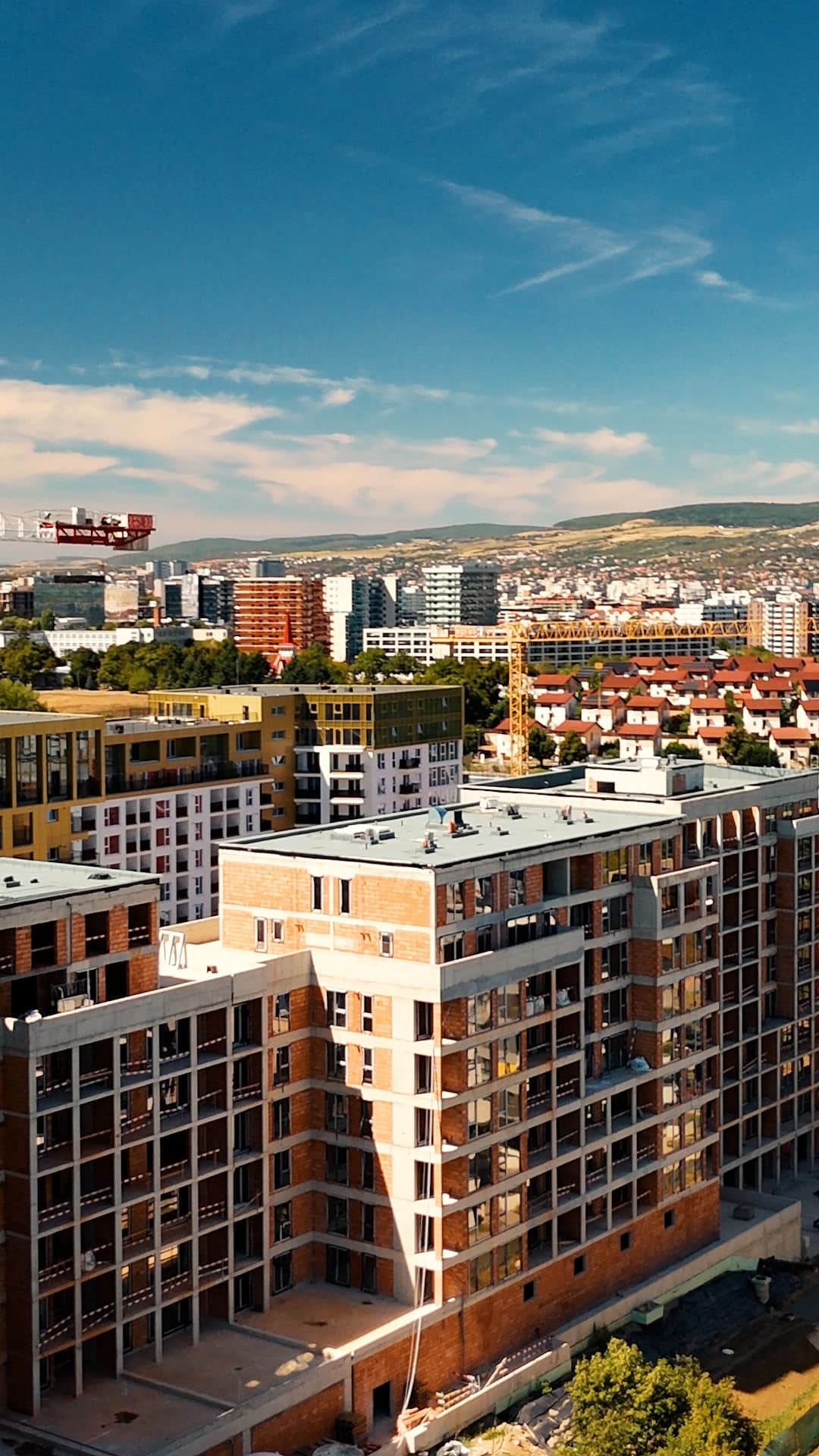

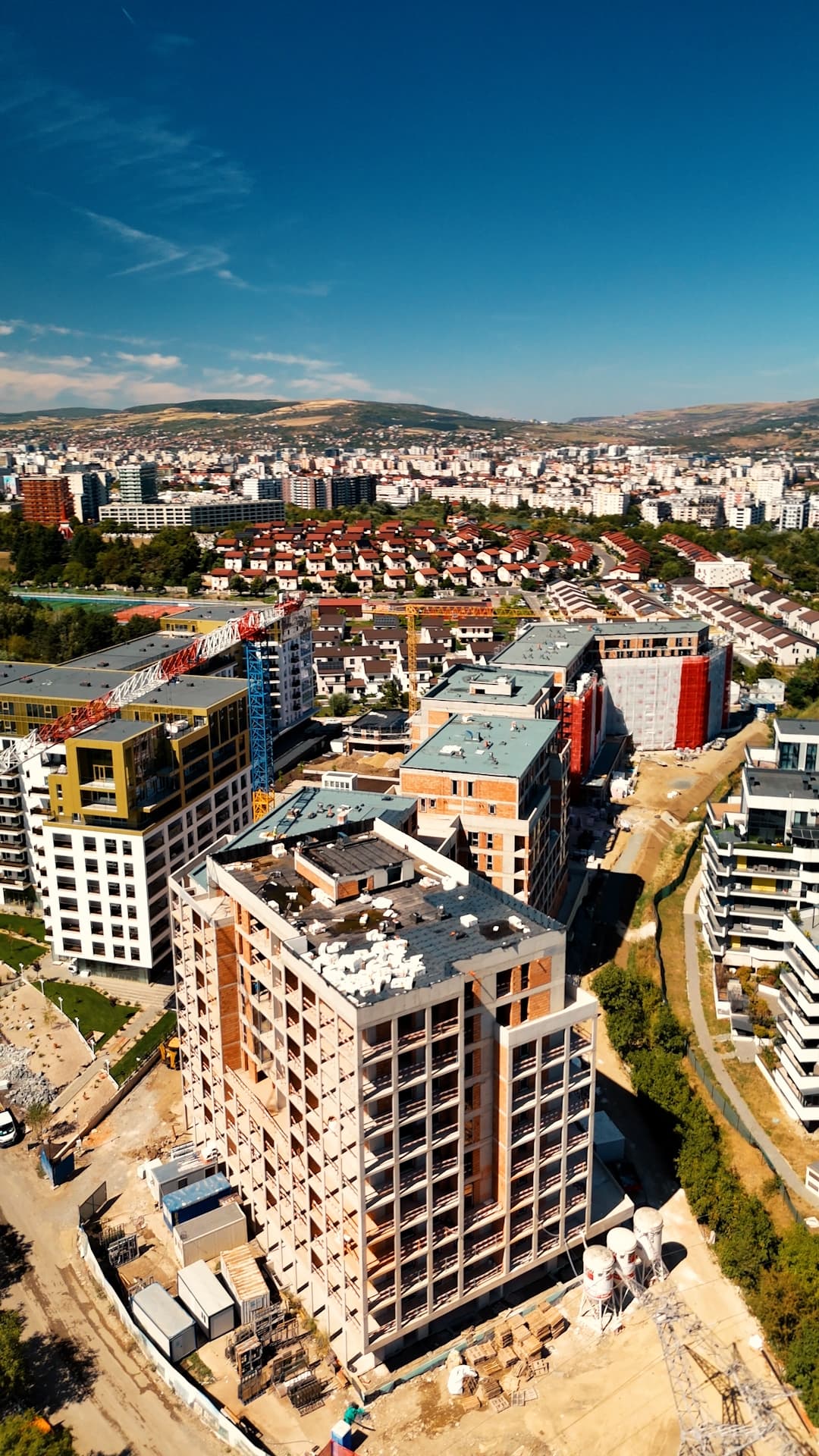

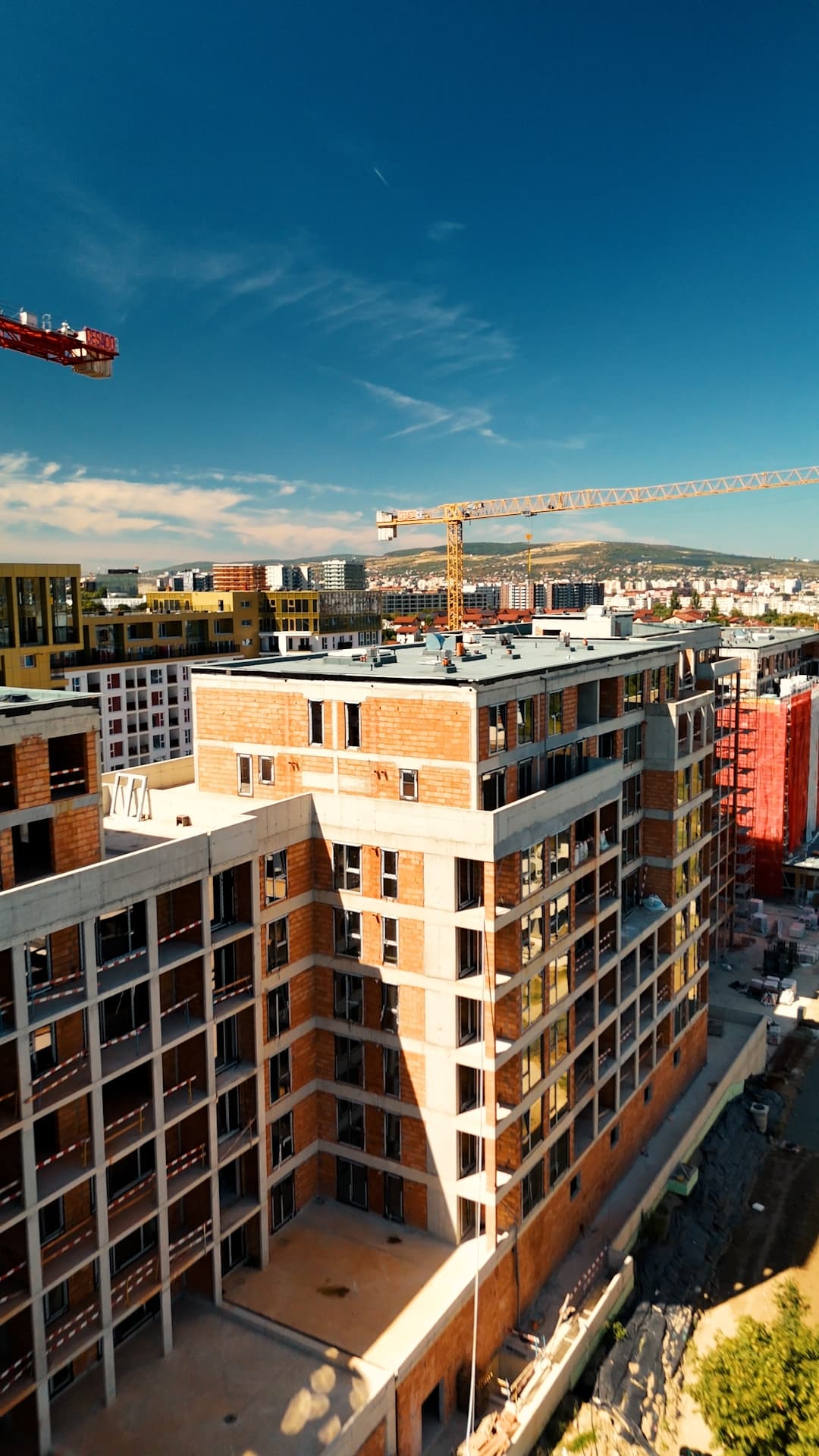

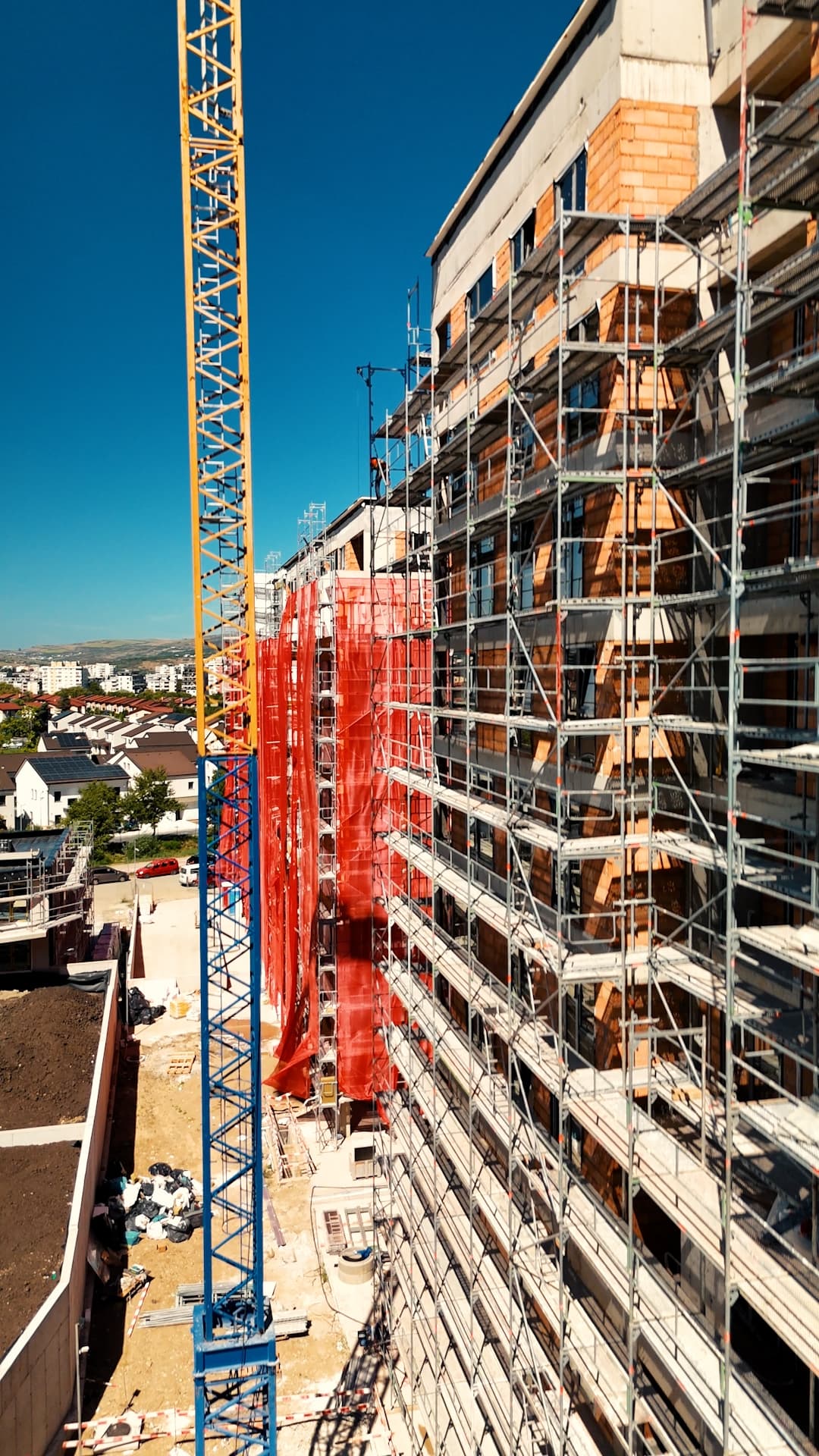

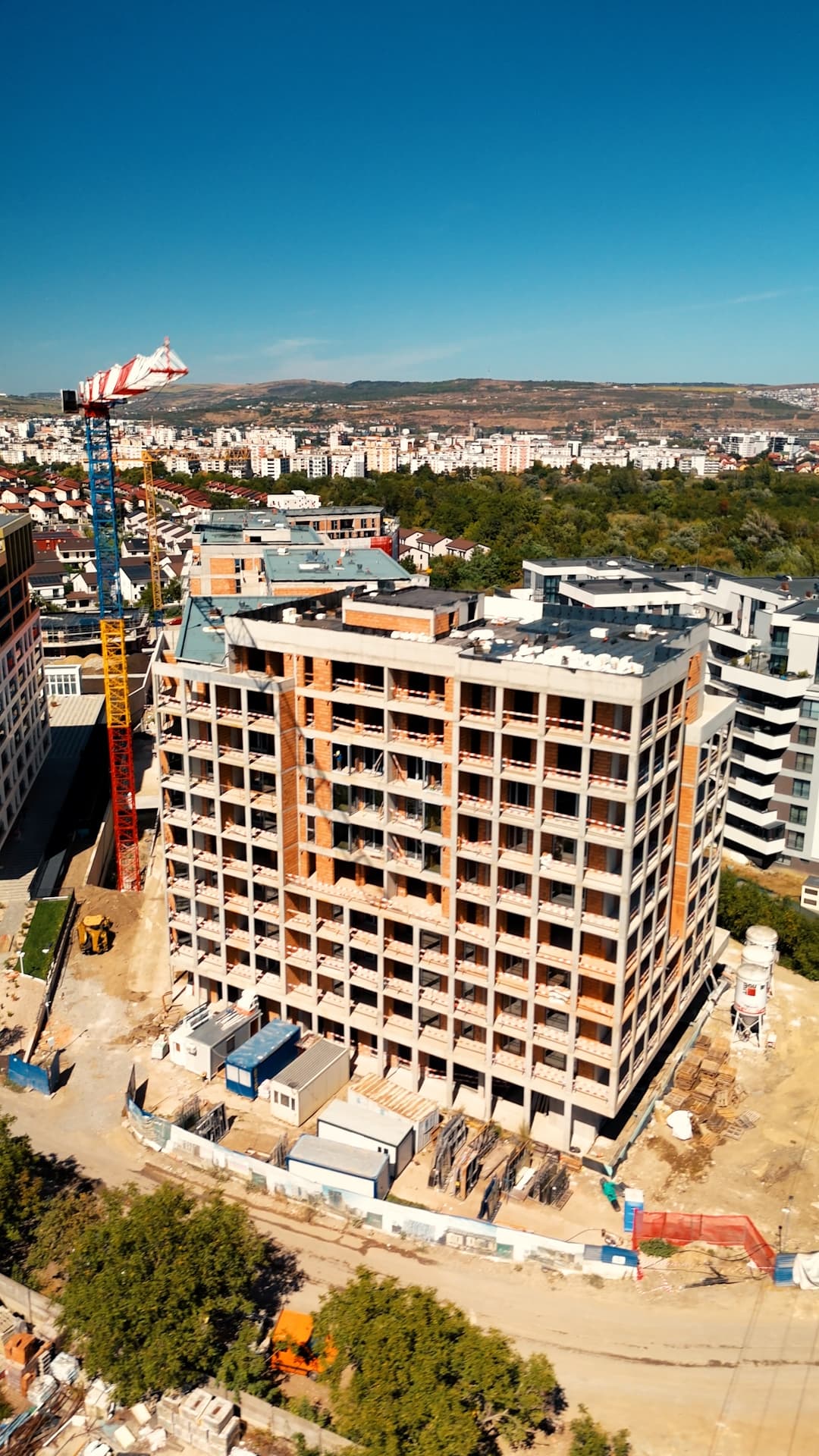

Urmărește evoluția proiectului prin actualizările lunare ale lucrărilor. Verifică progresul fiecărei etape de construcție și fii mereu informat despre dezvoltarea ansamblului.

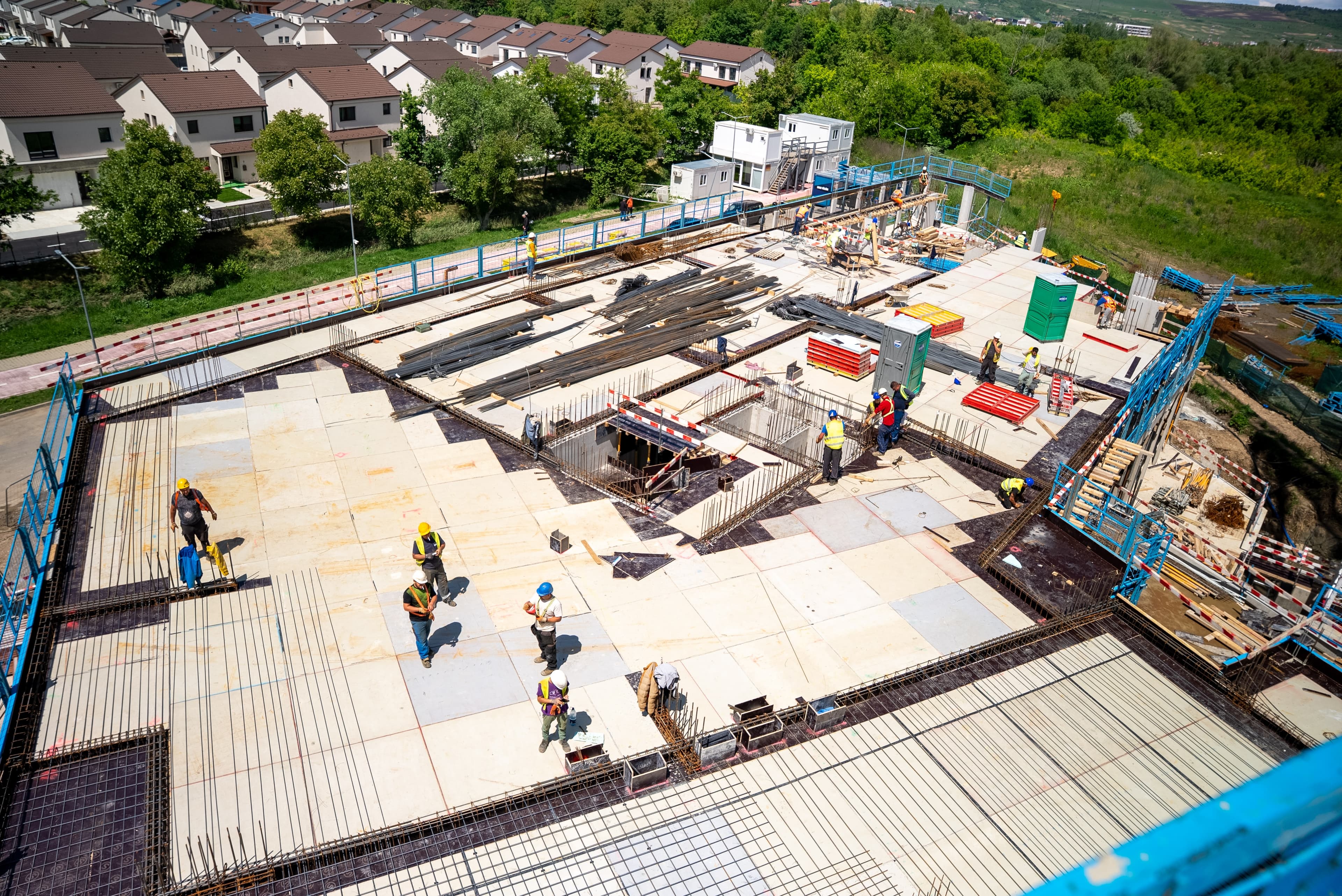

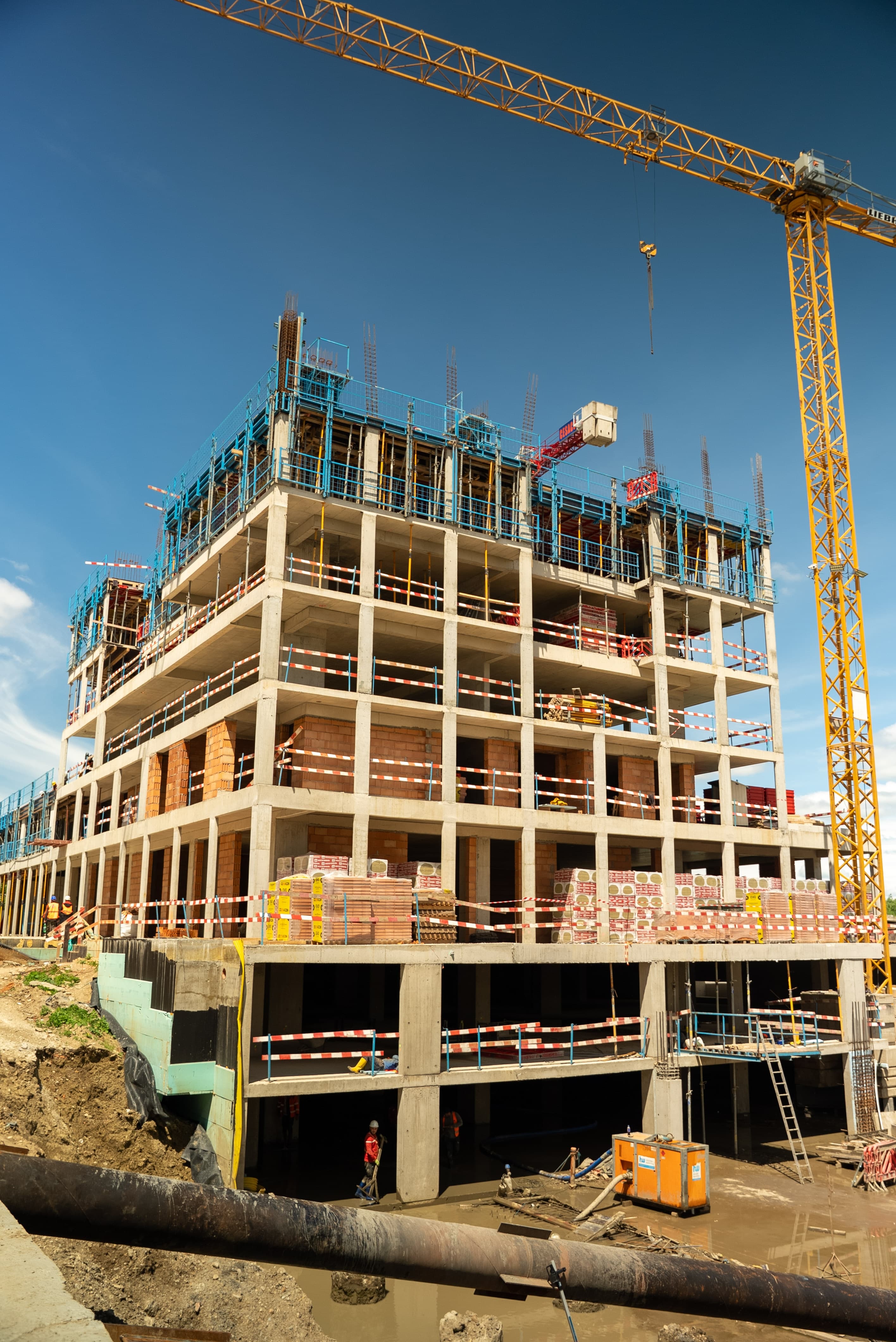

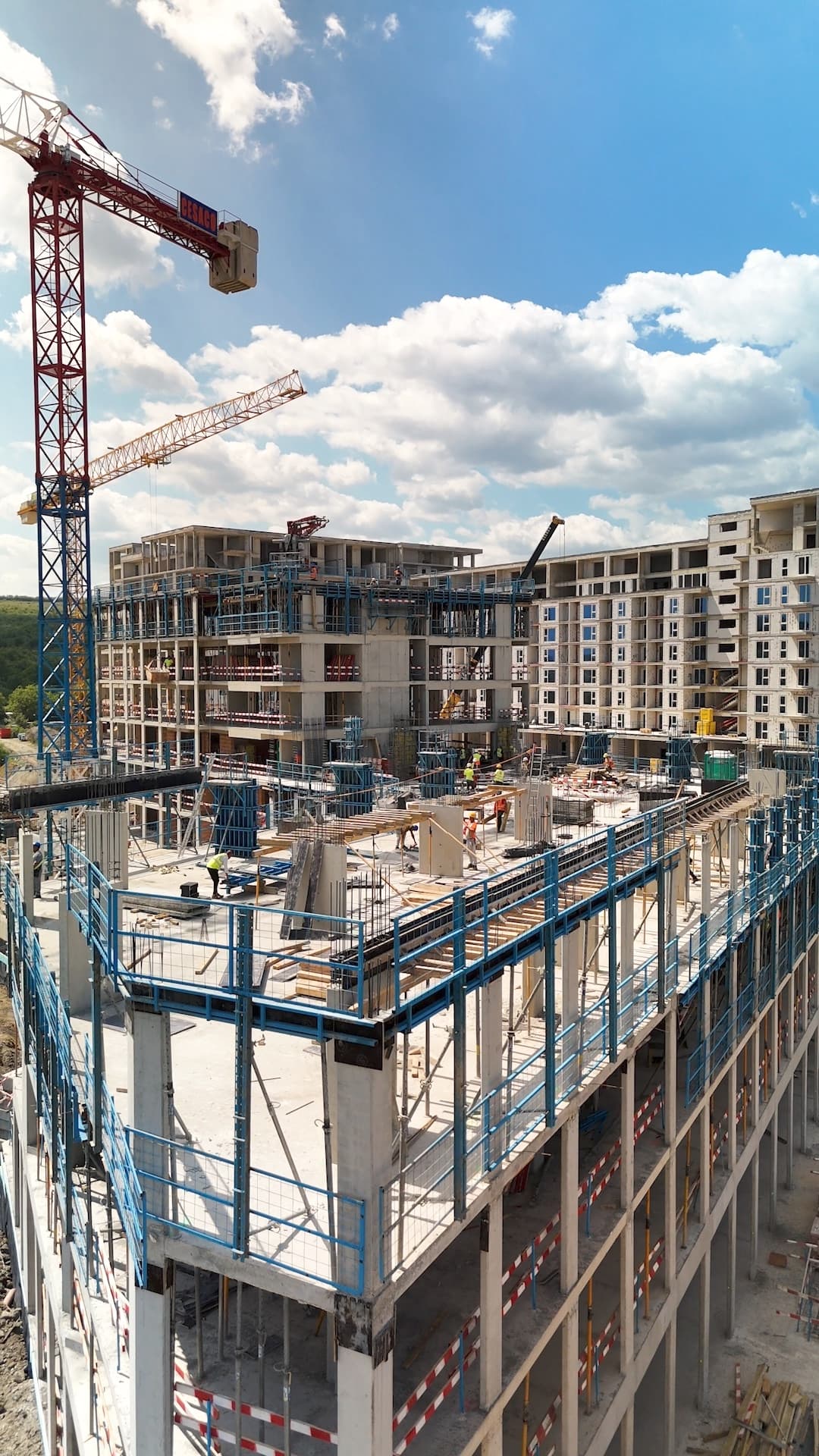

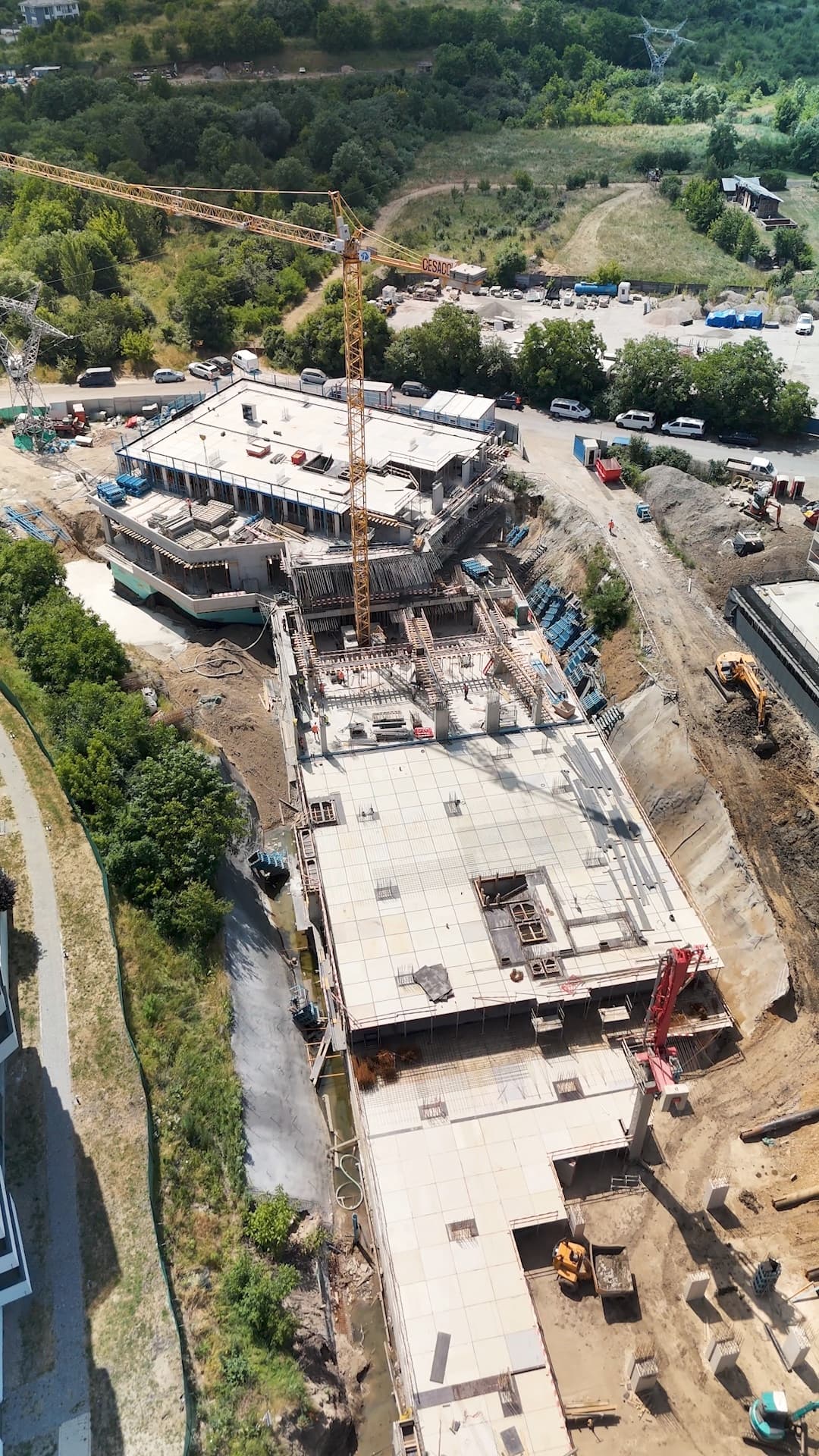

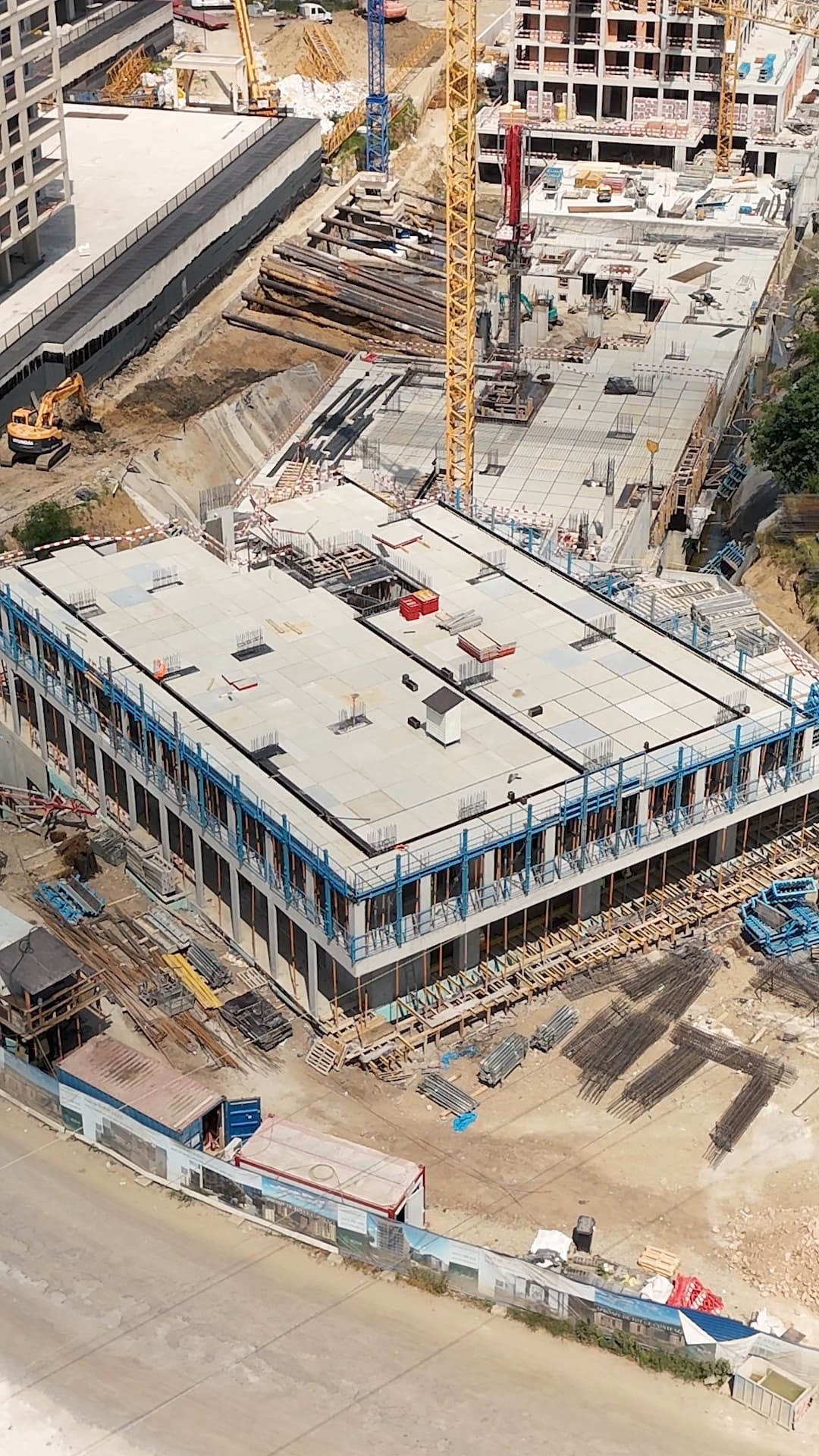

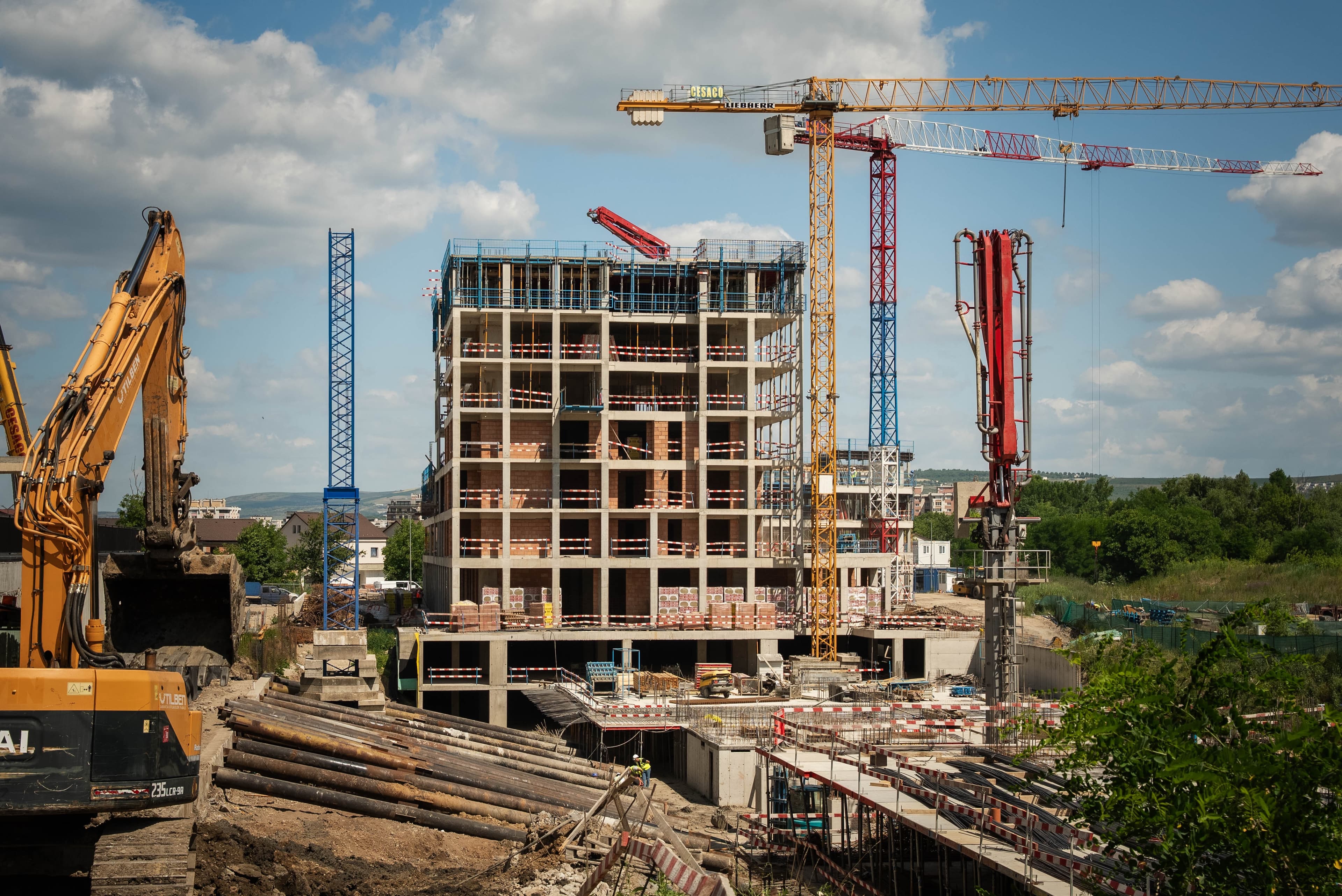

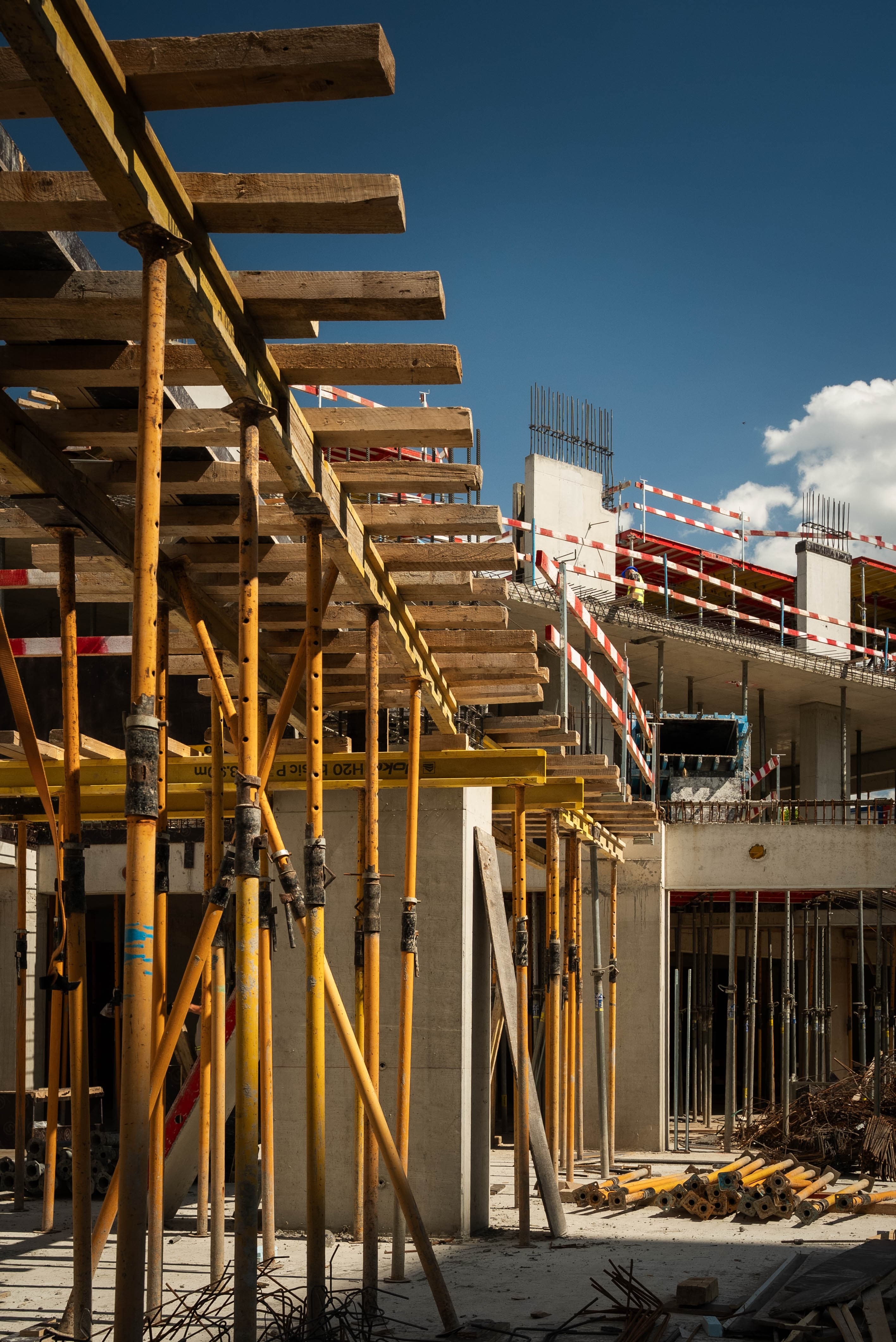

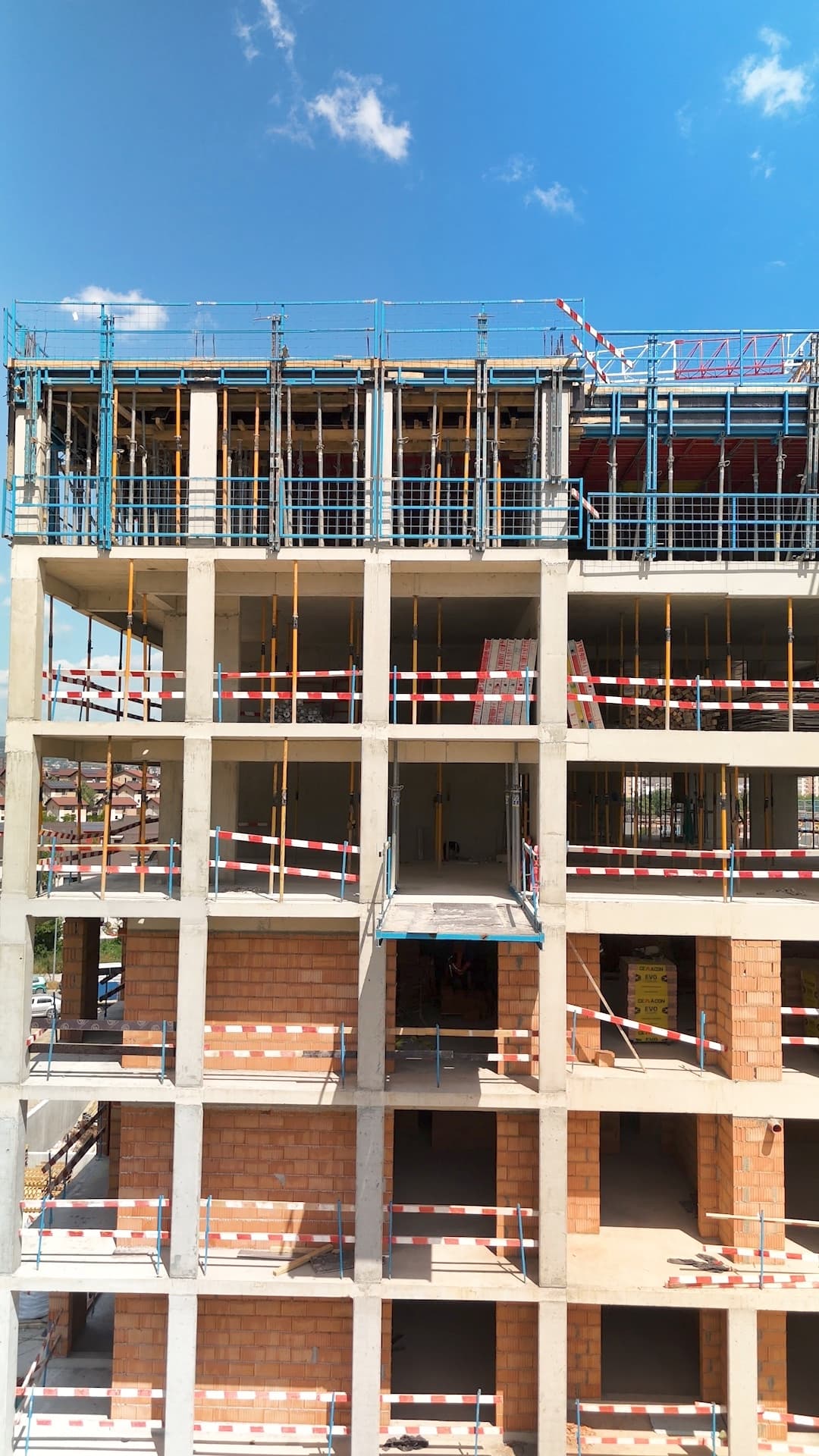

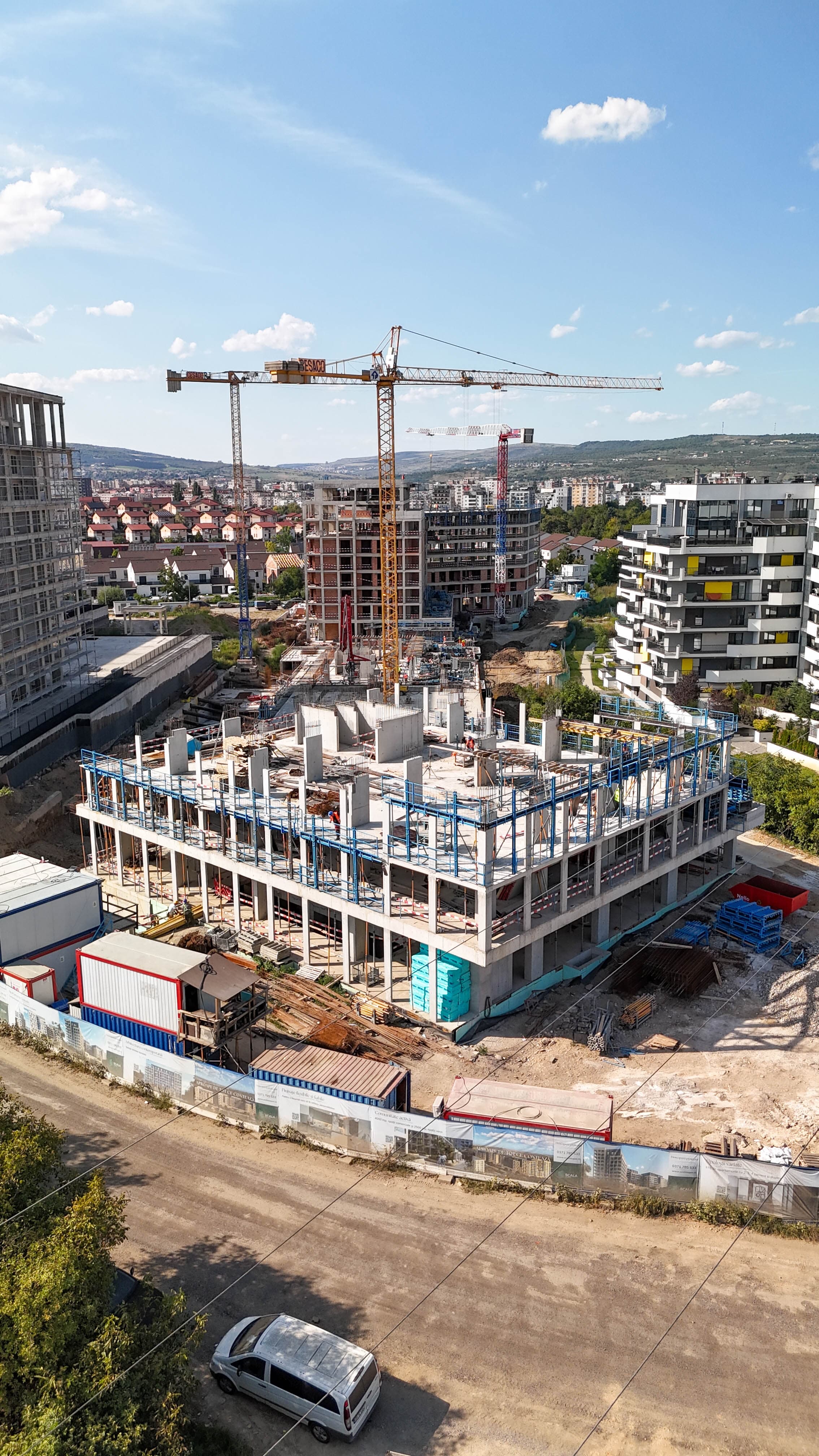

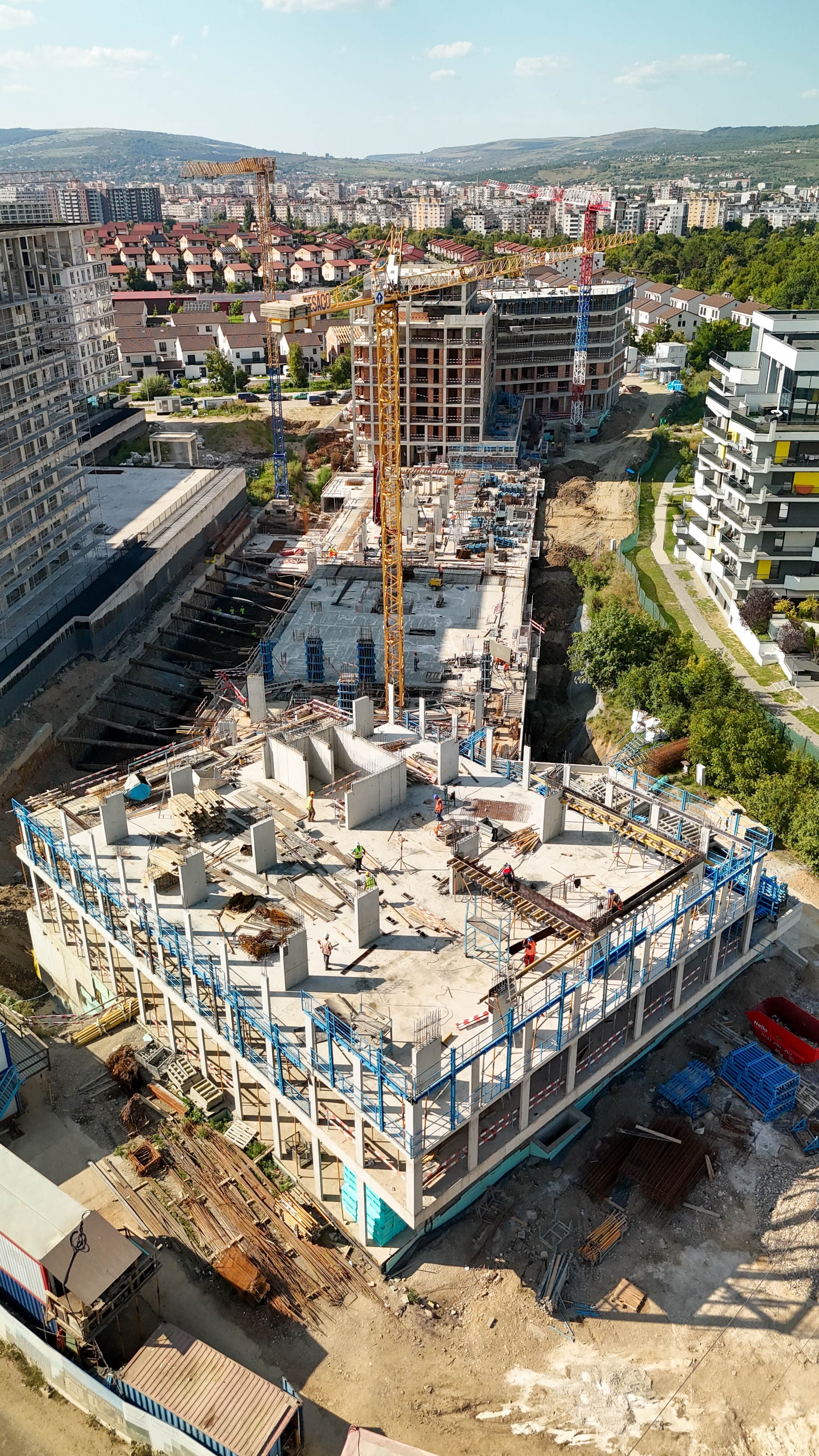

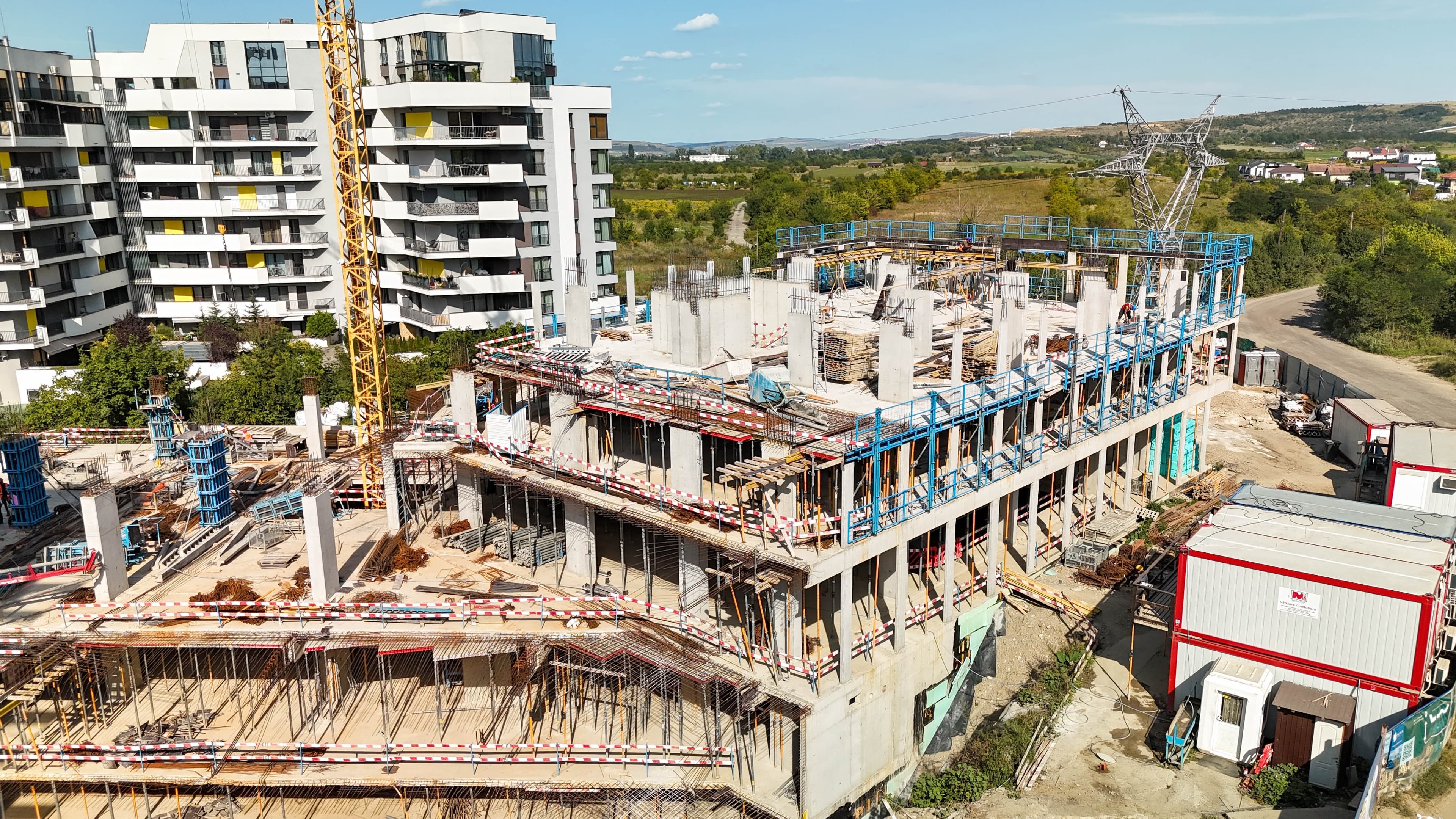

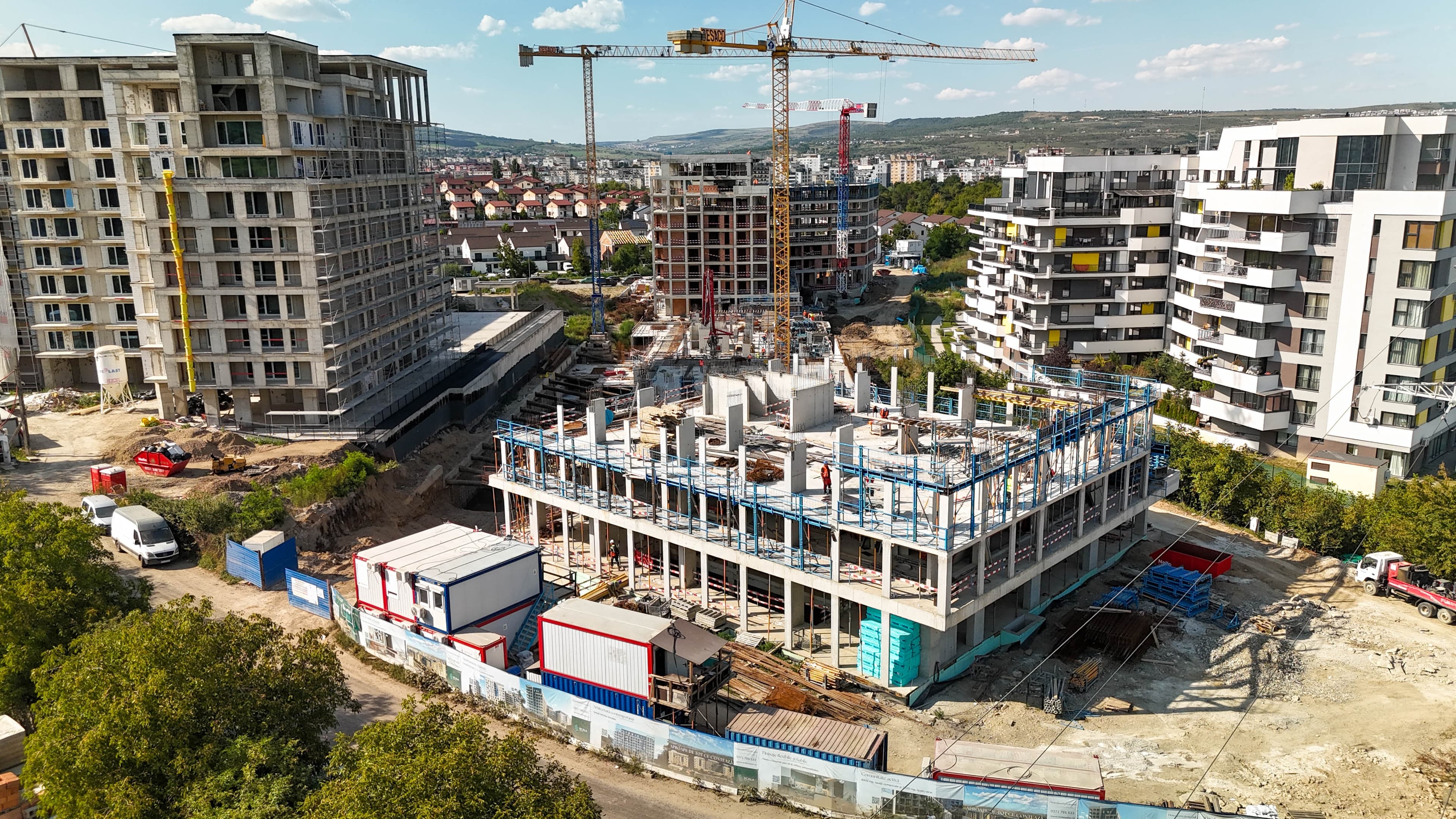

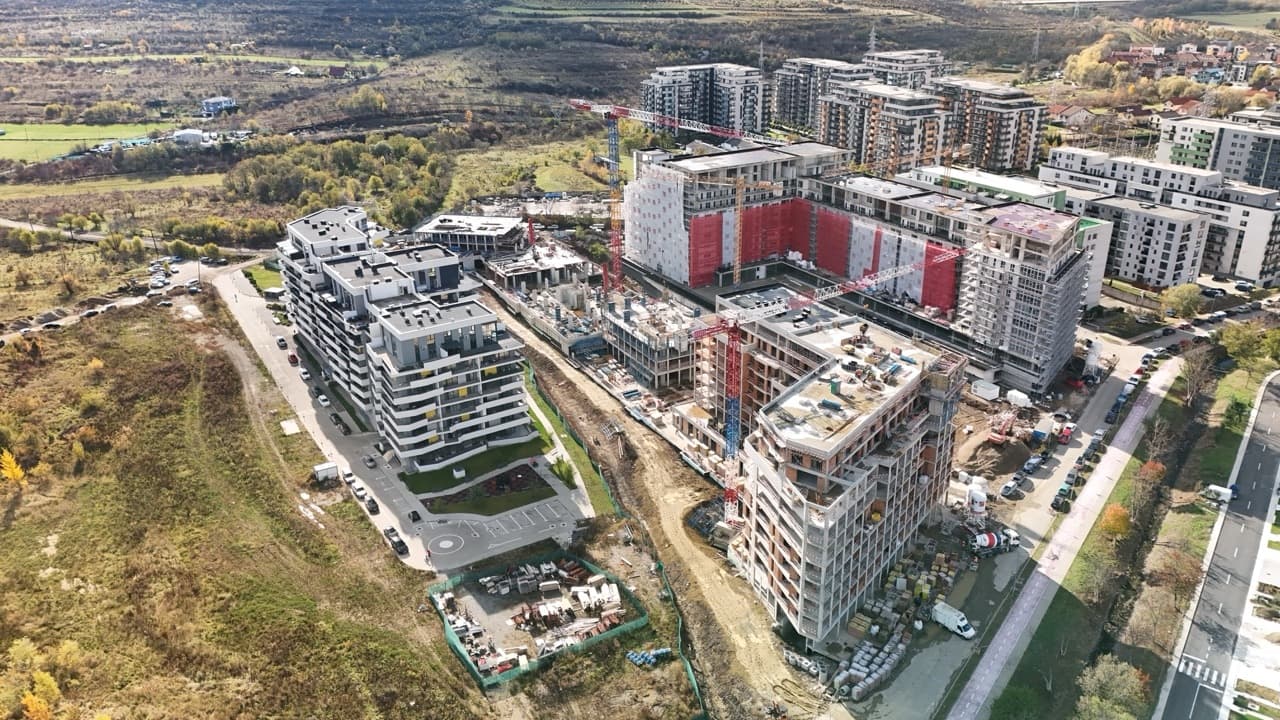

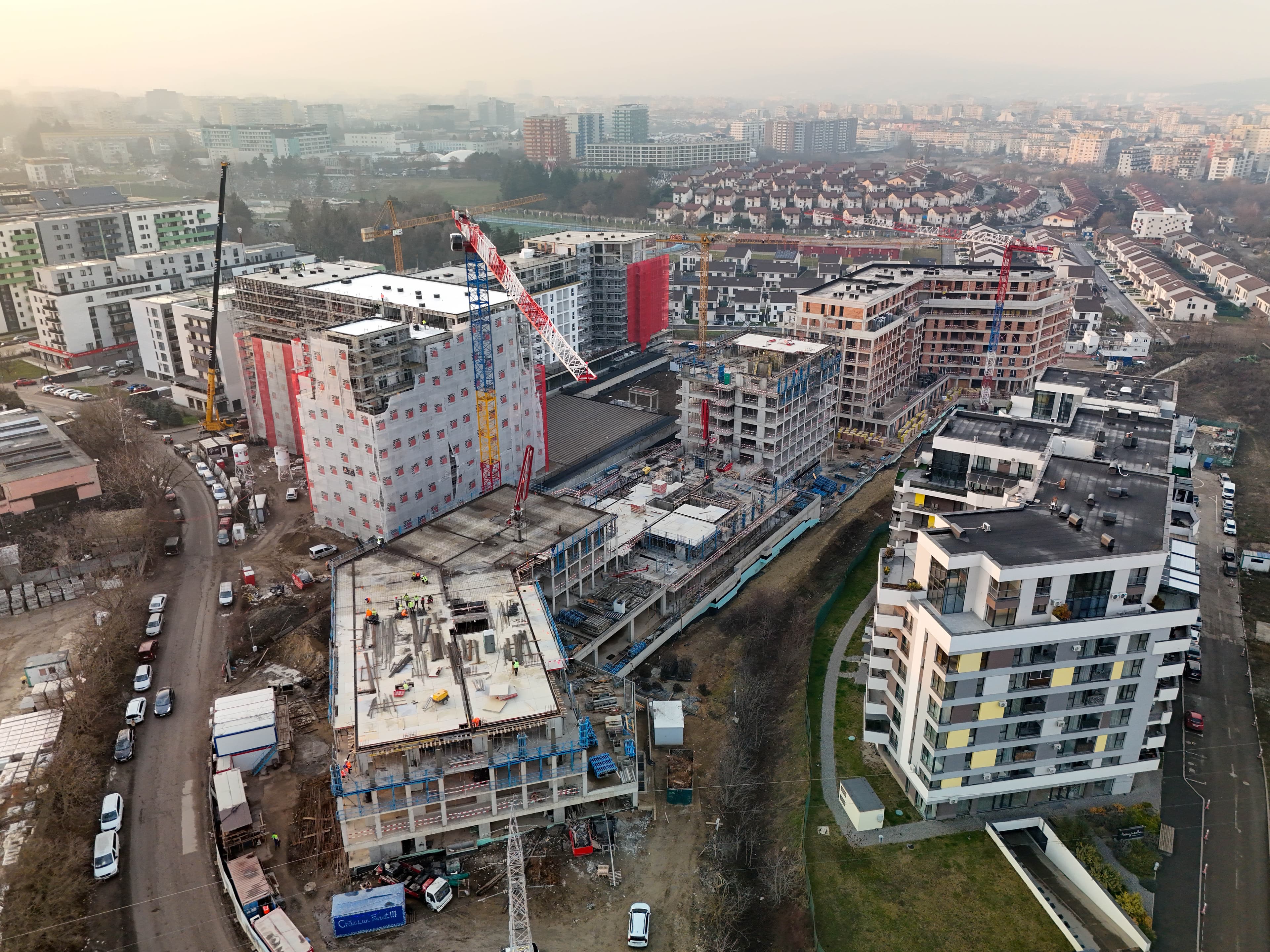

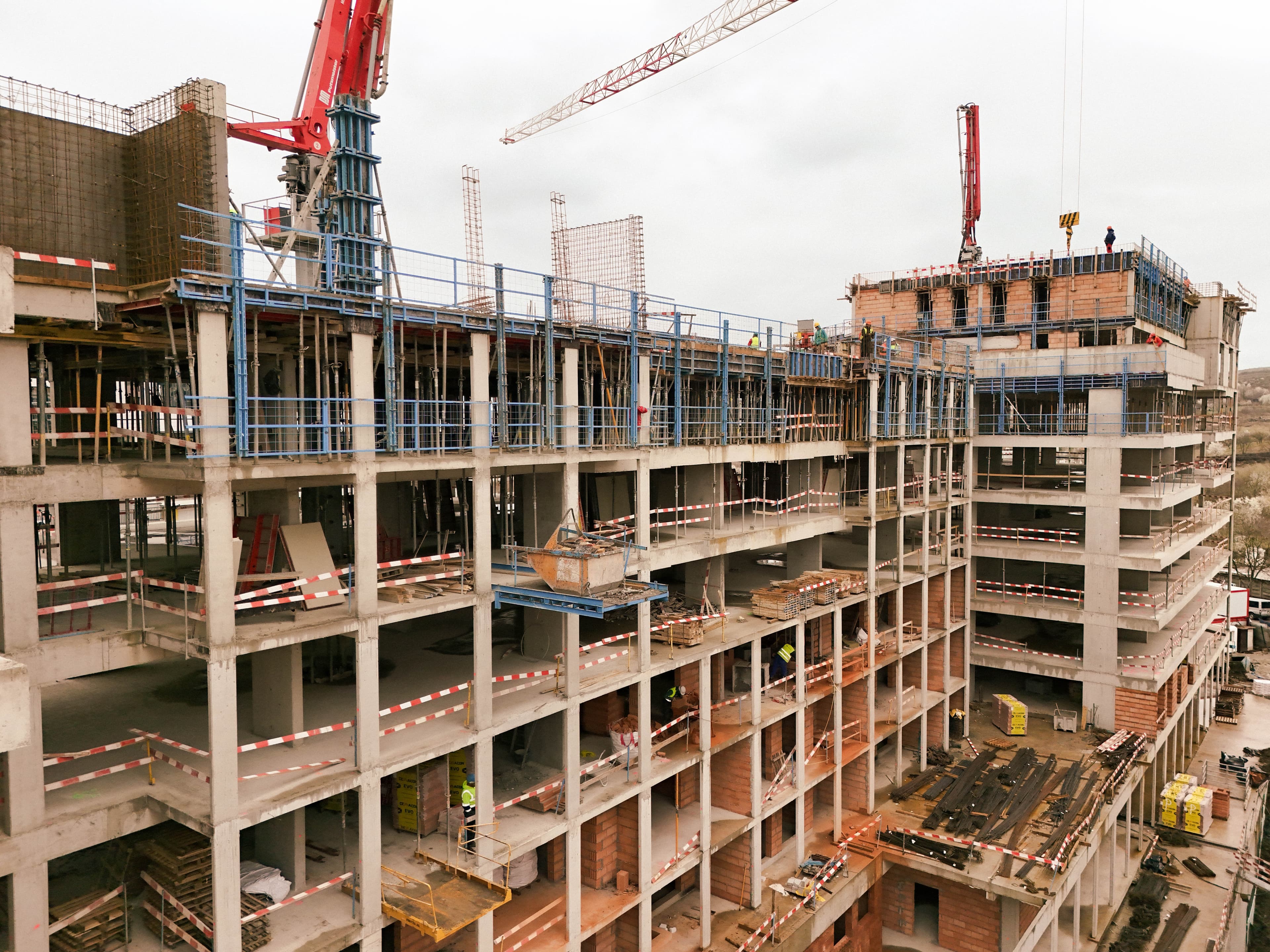

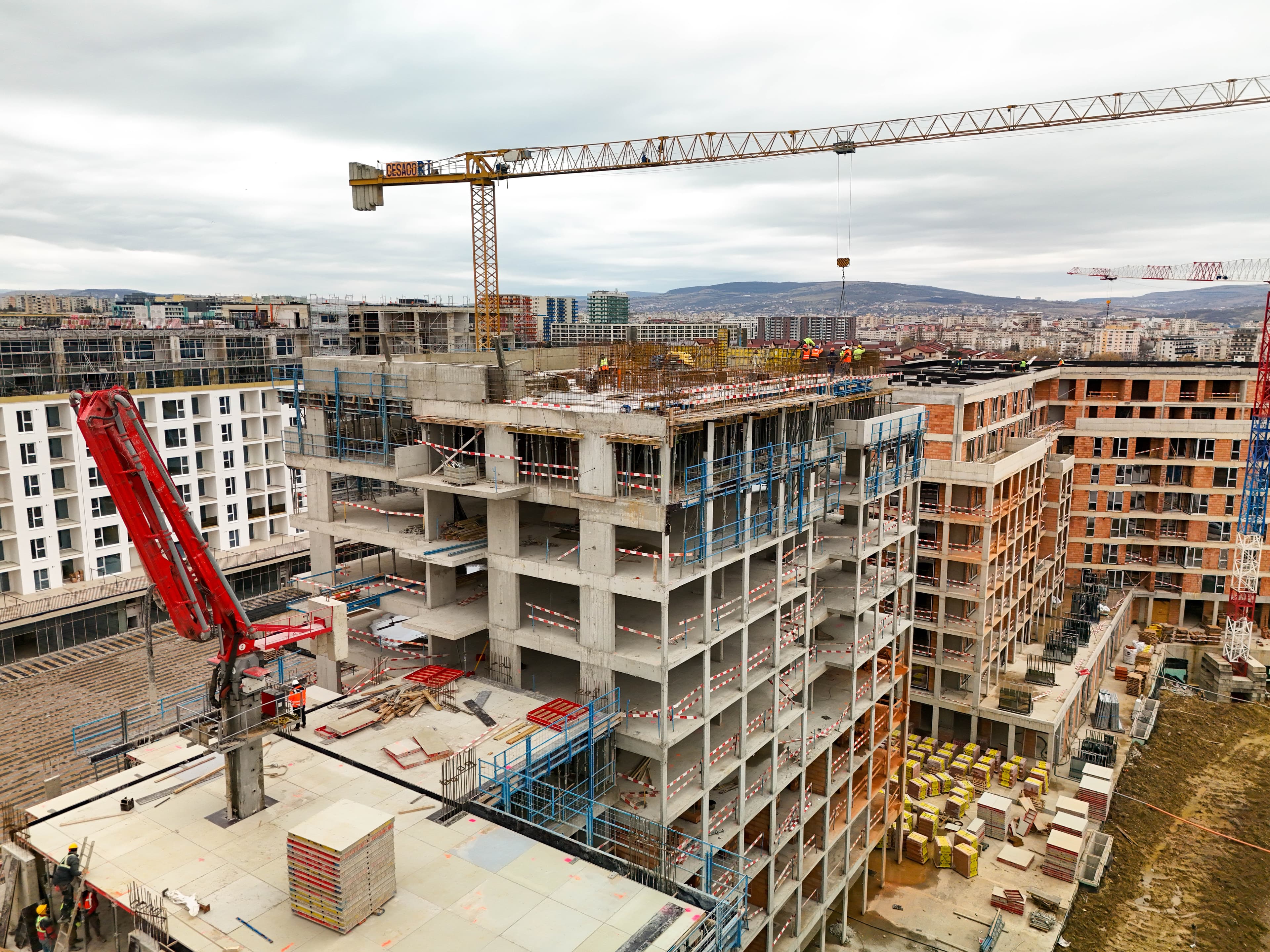

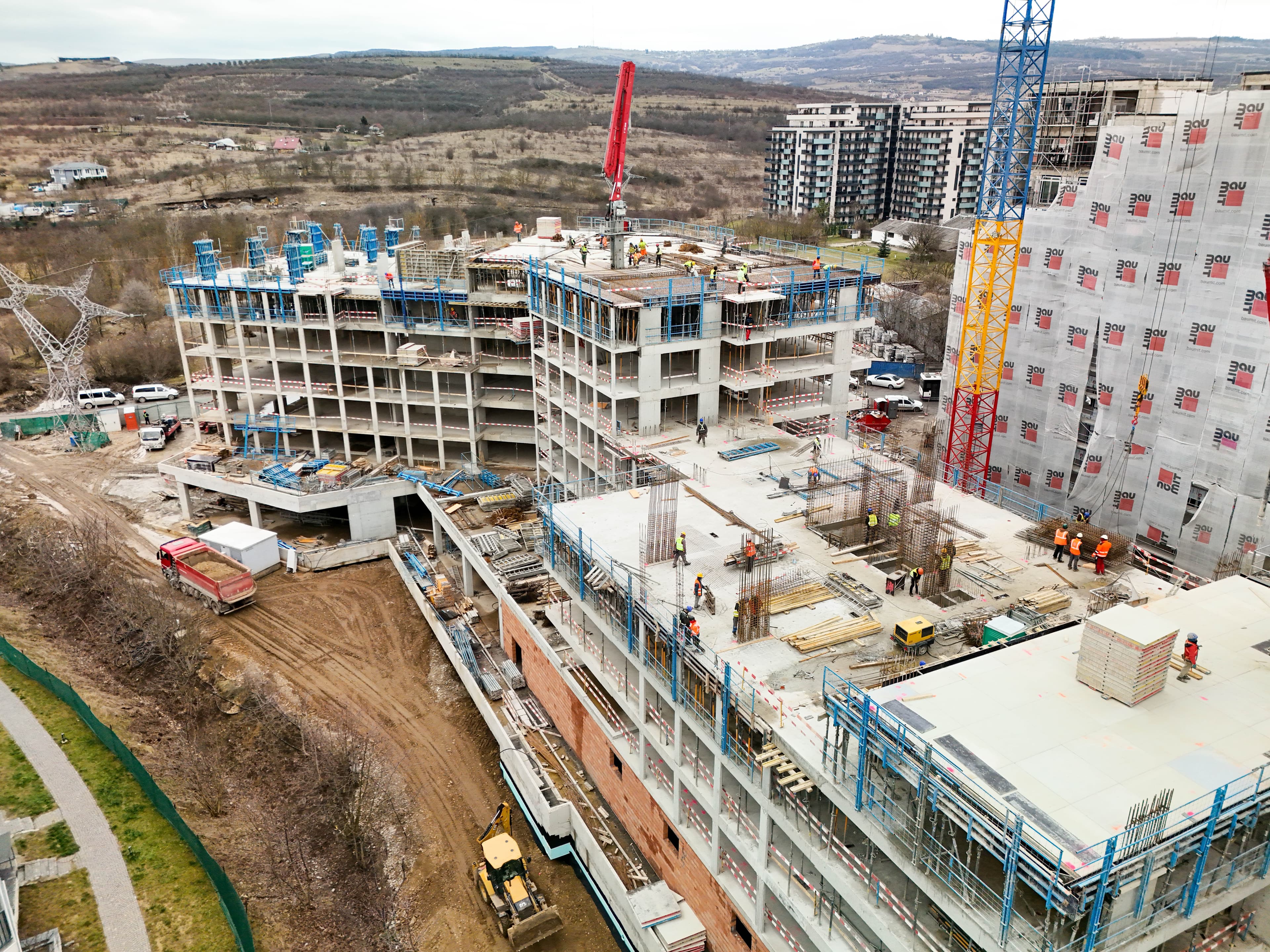

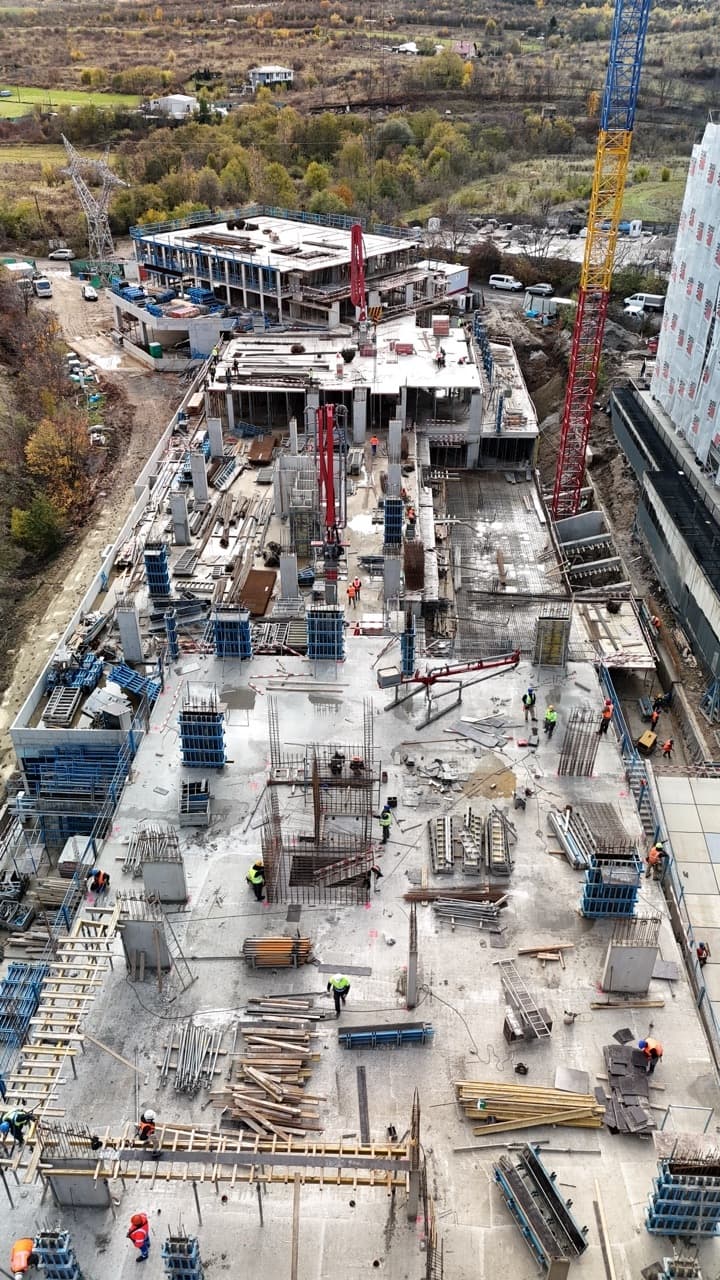

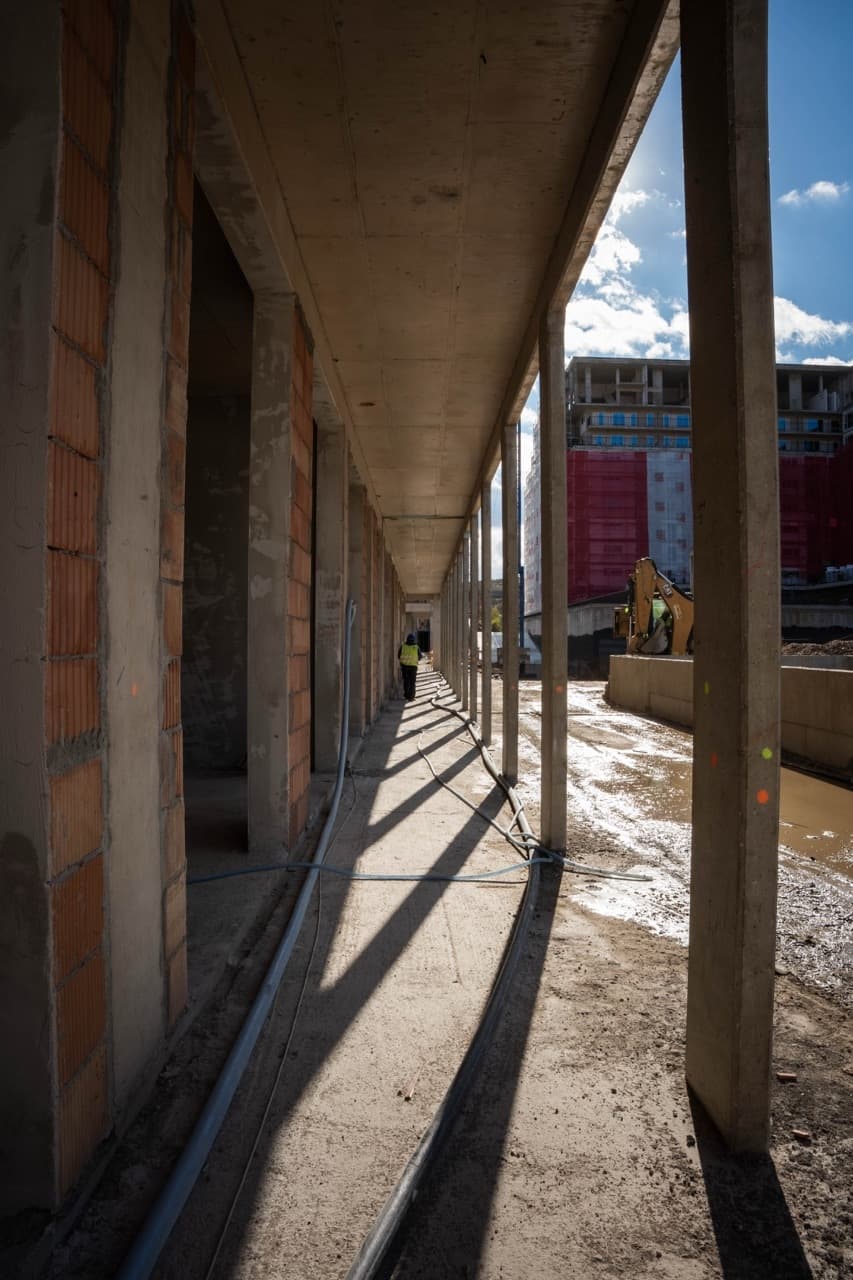

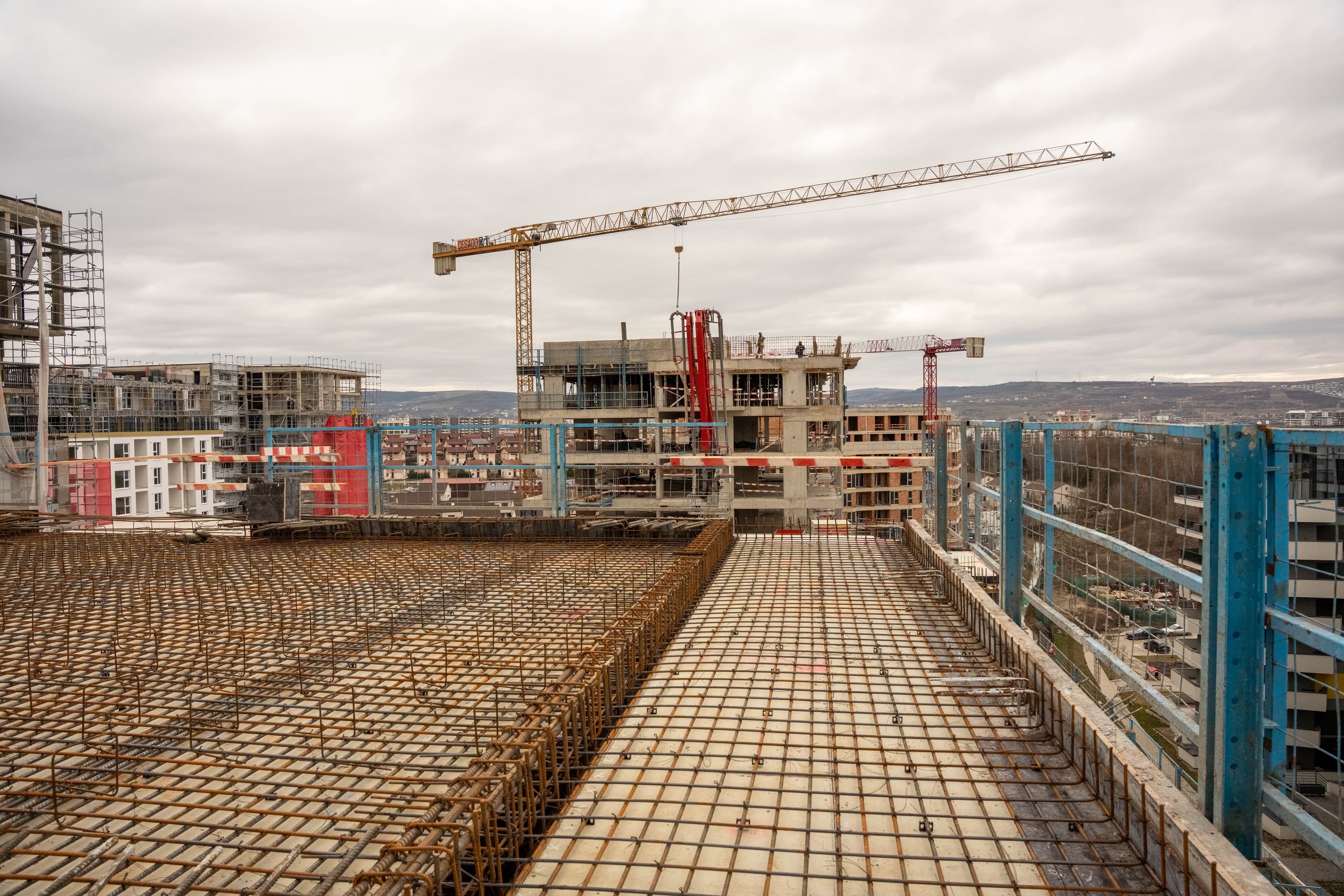

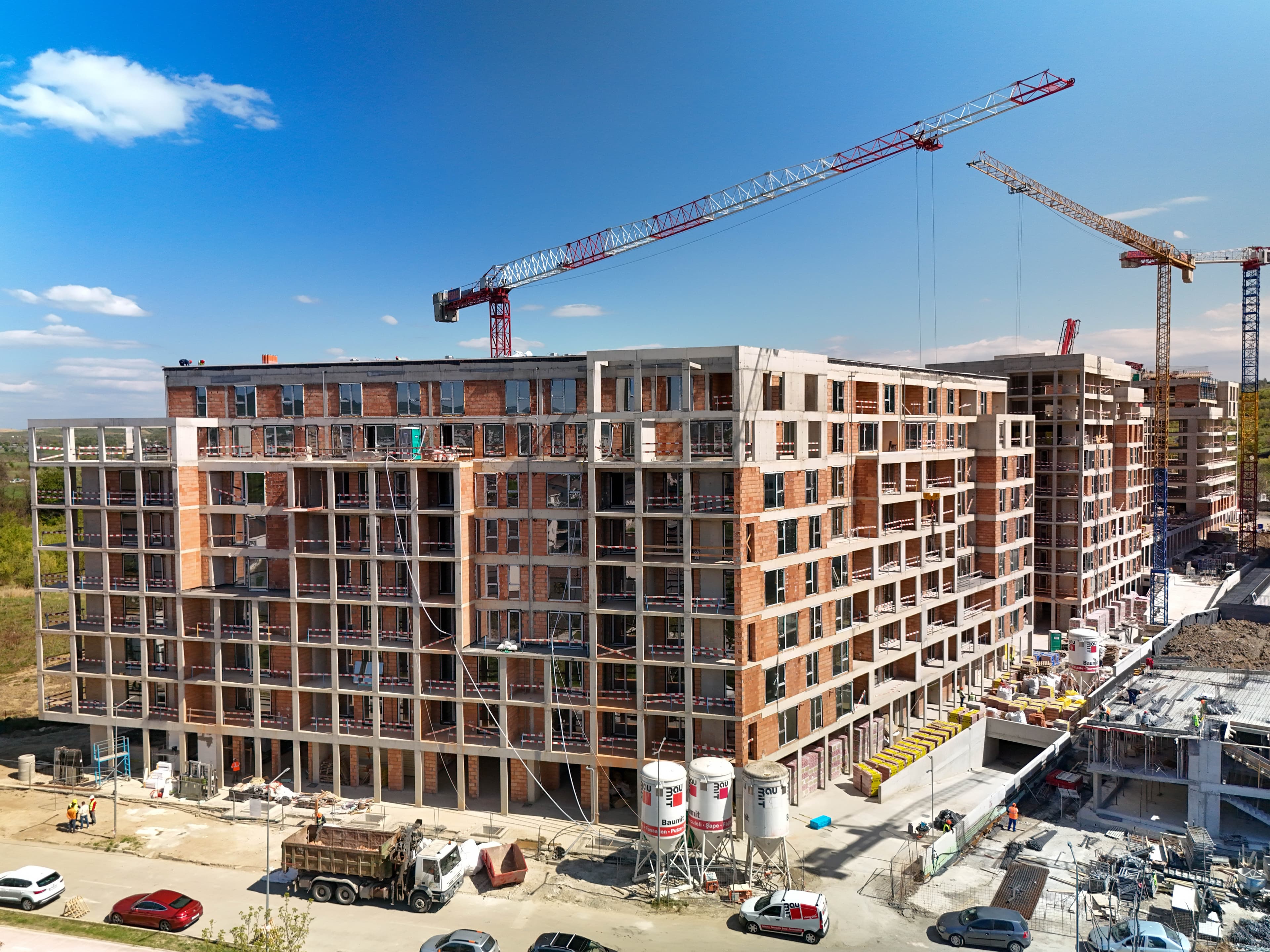

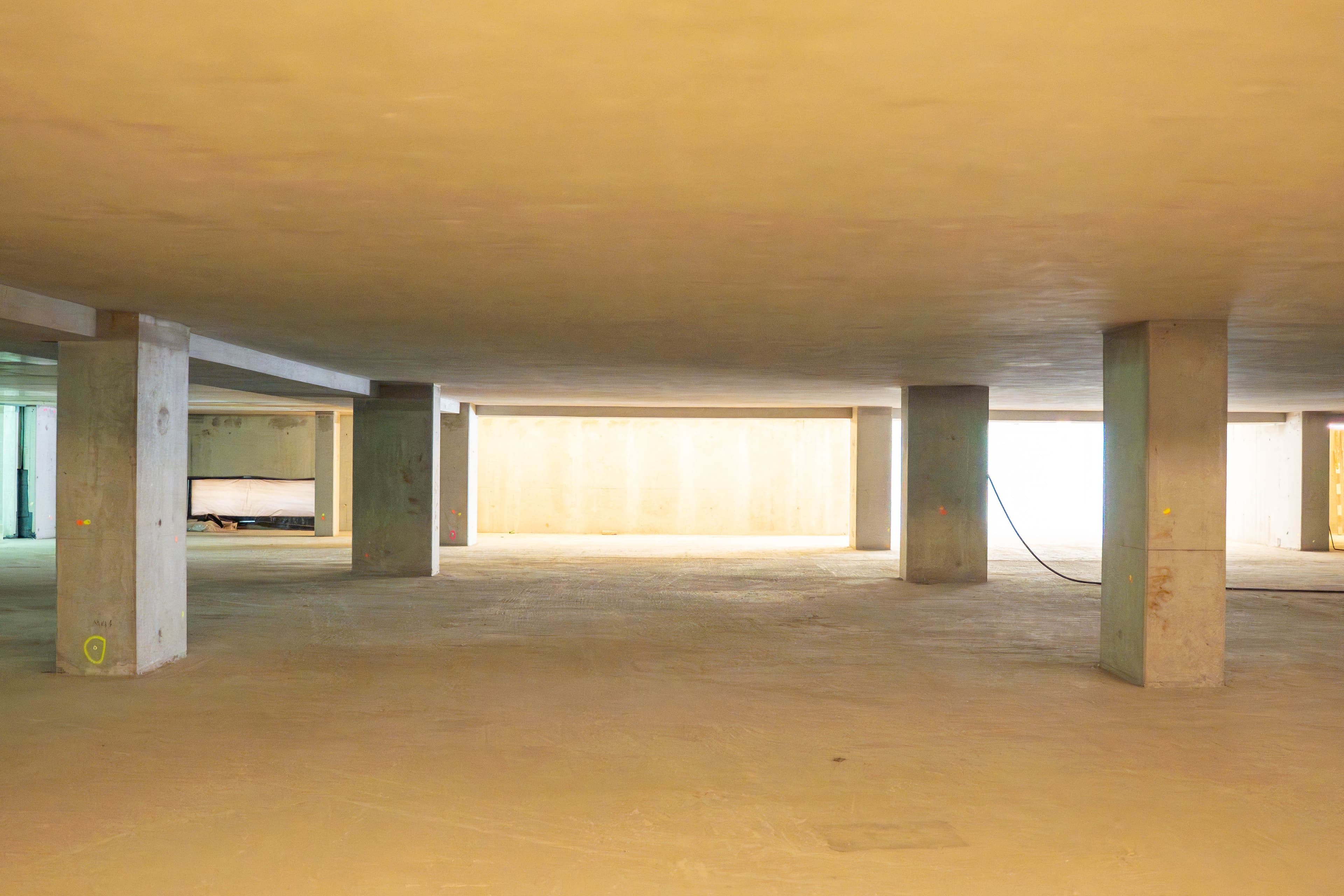

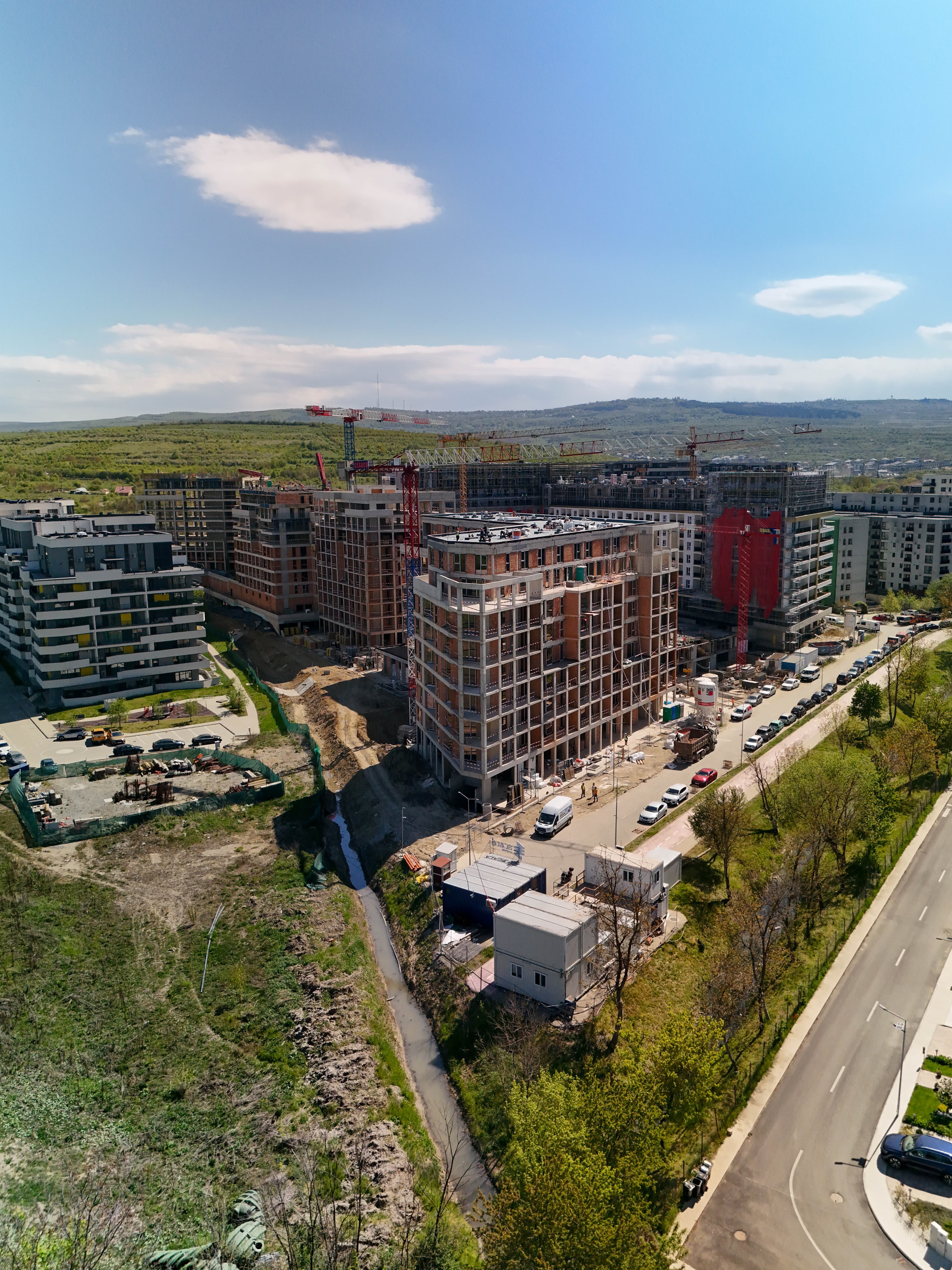

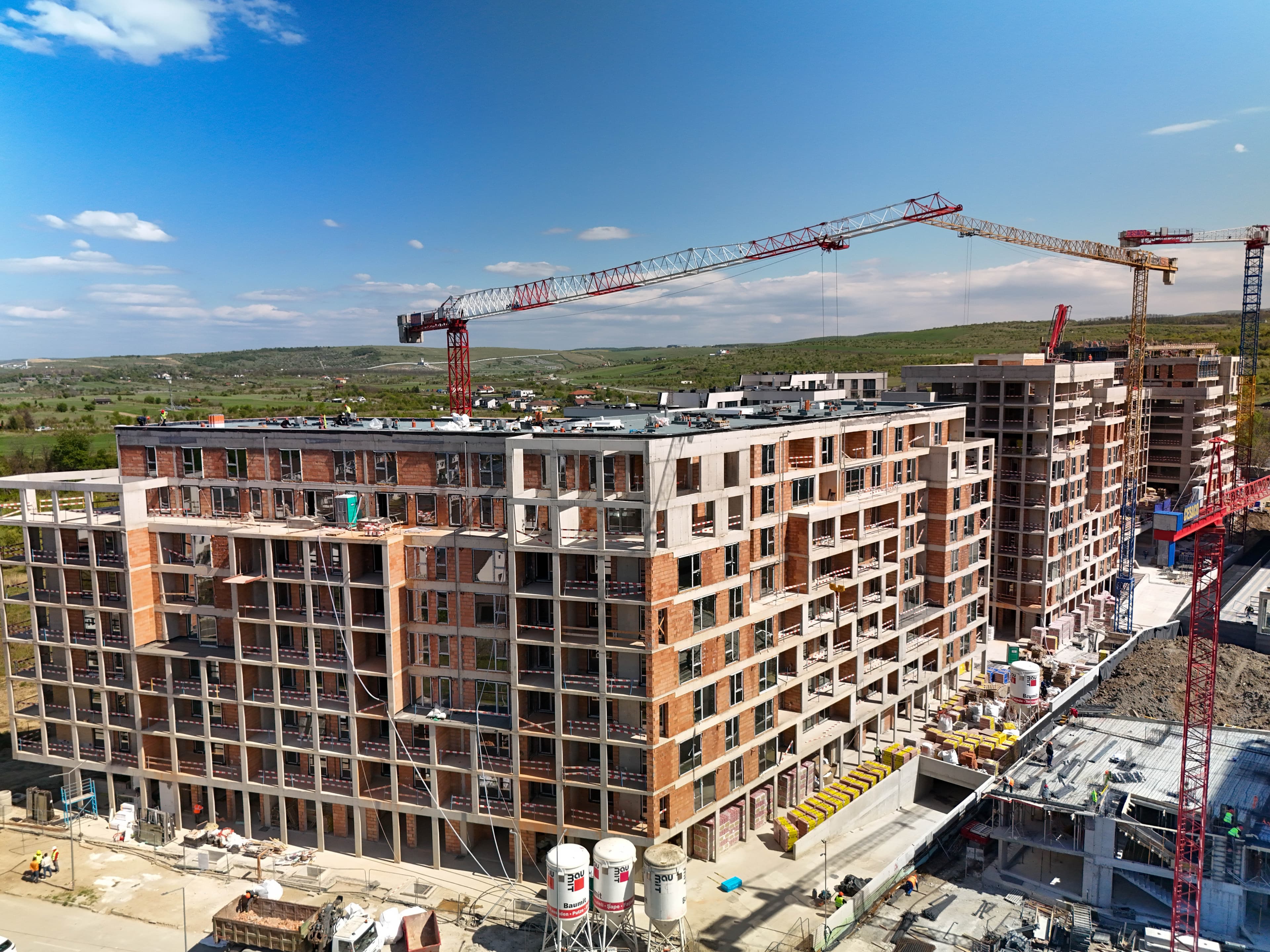

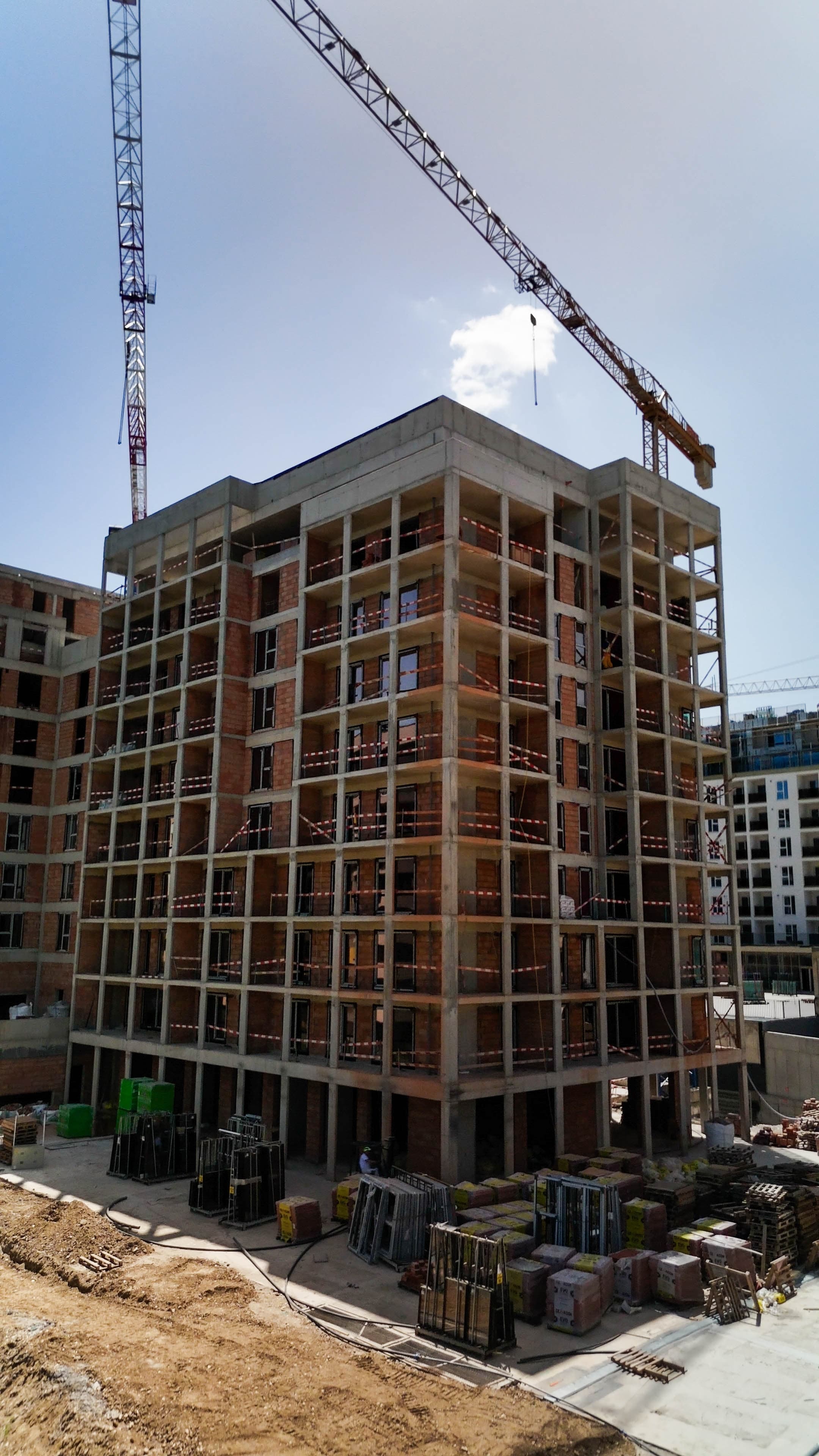

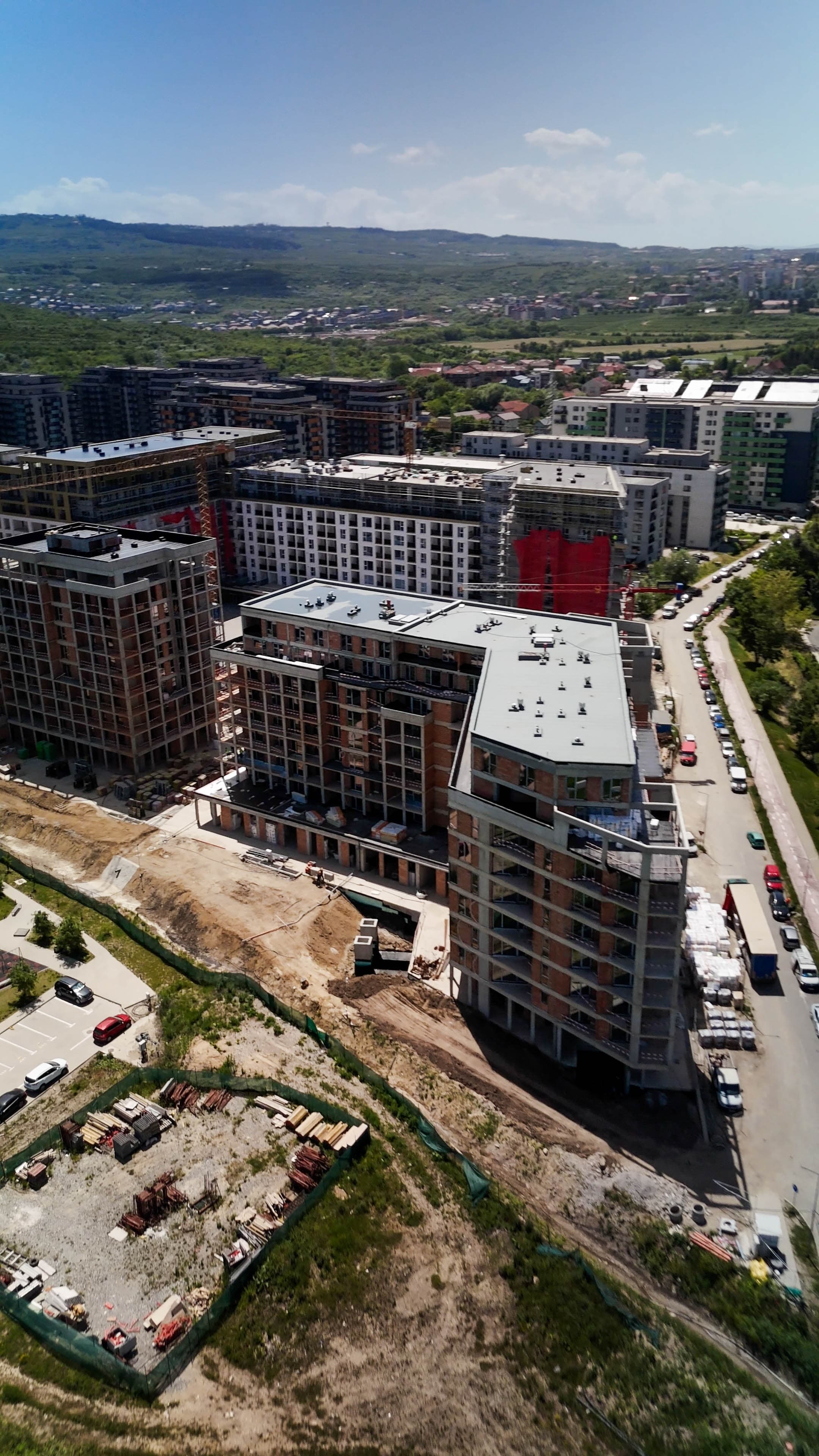

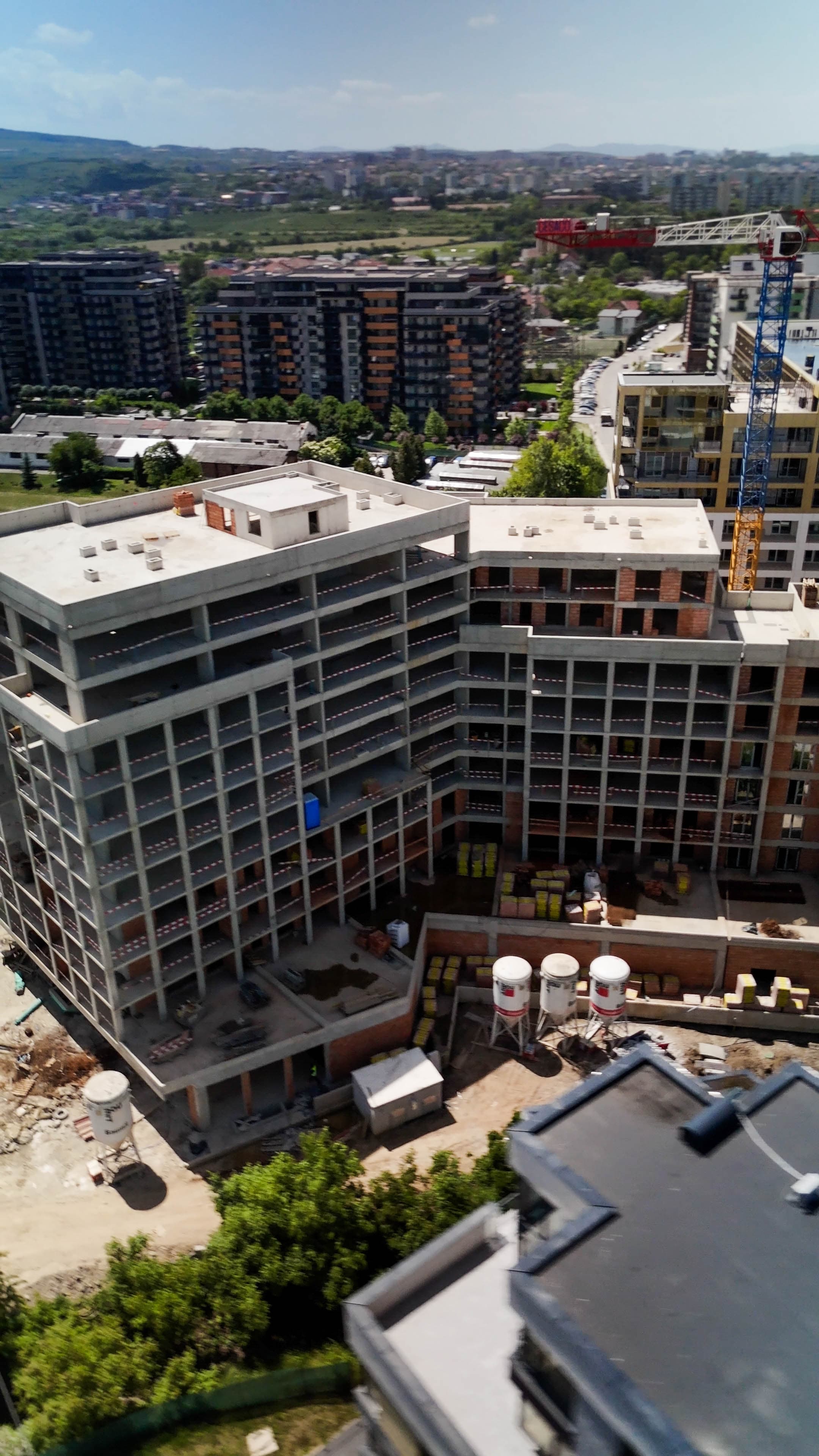

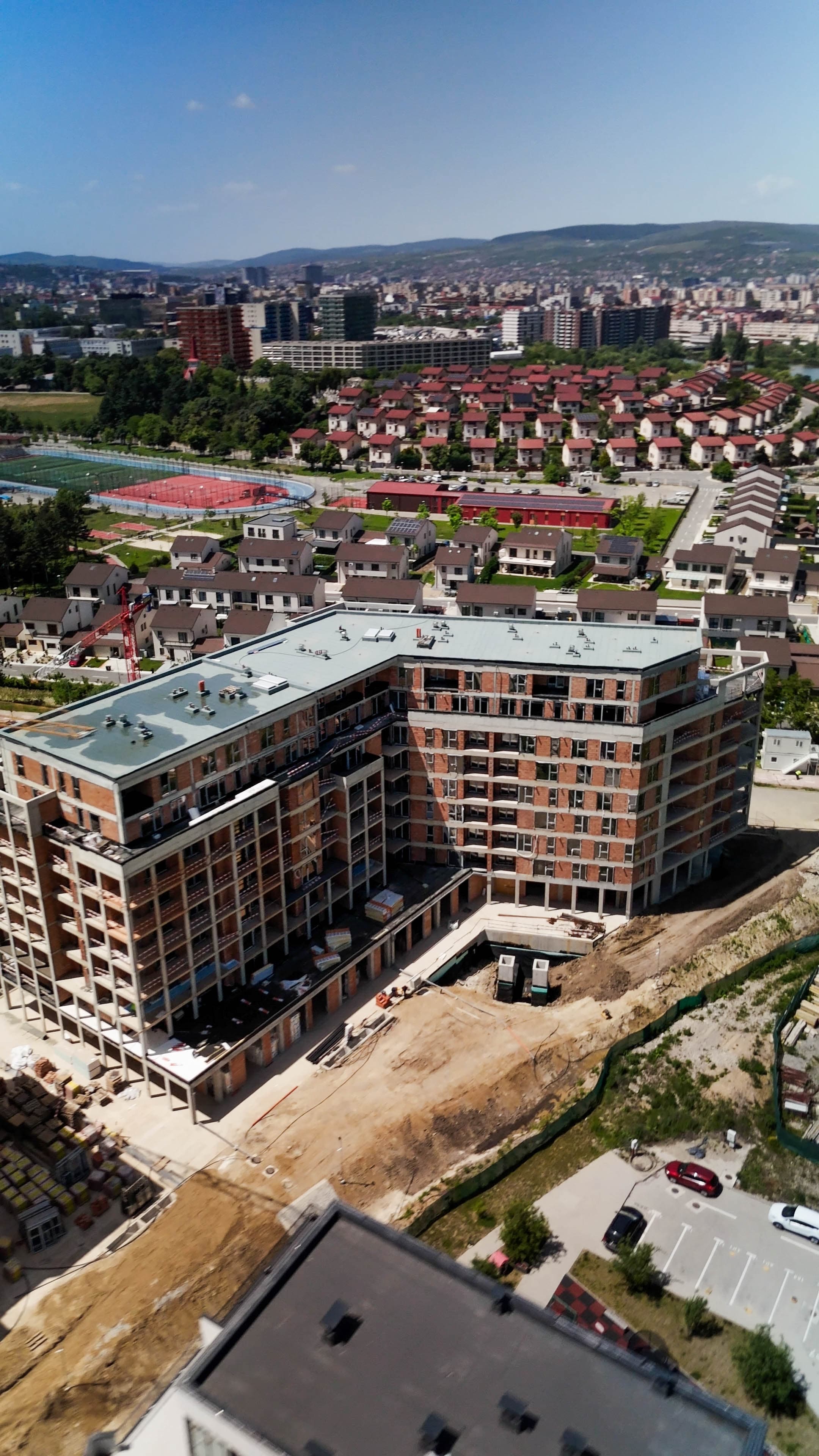

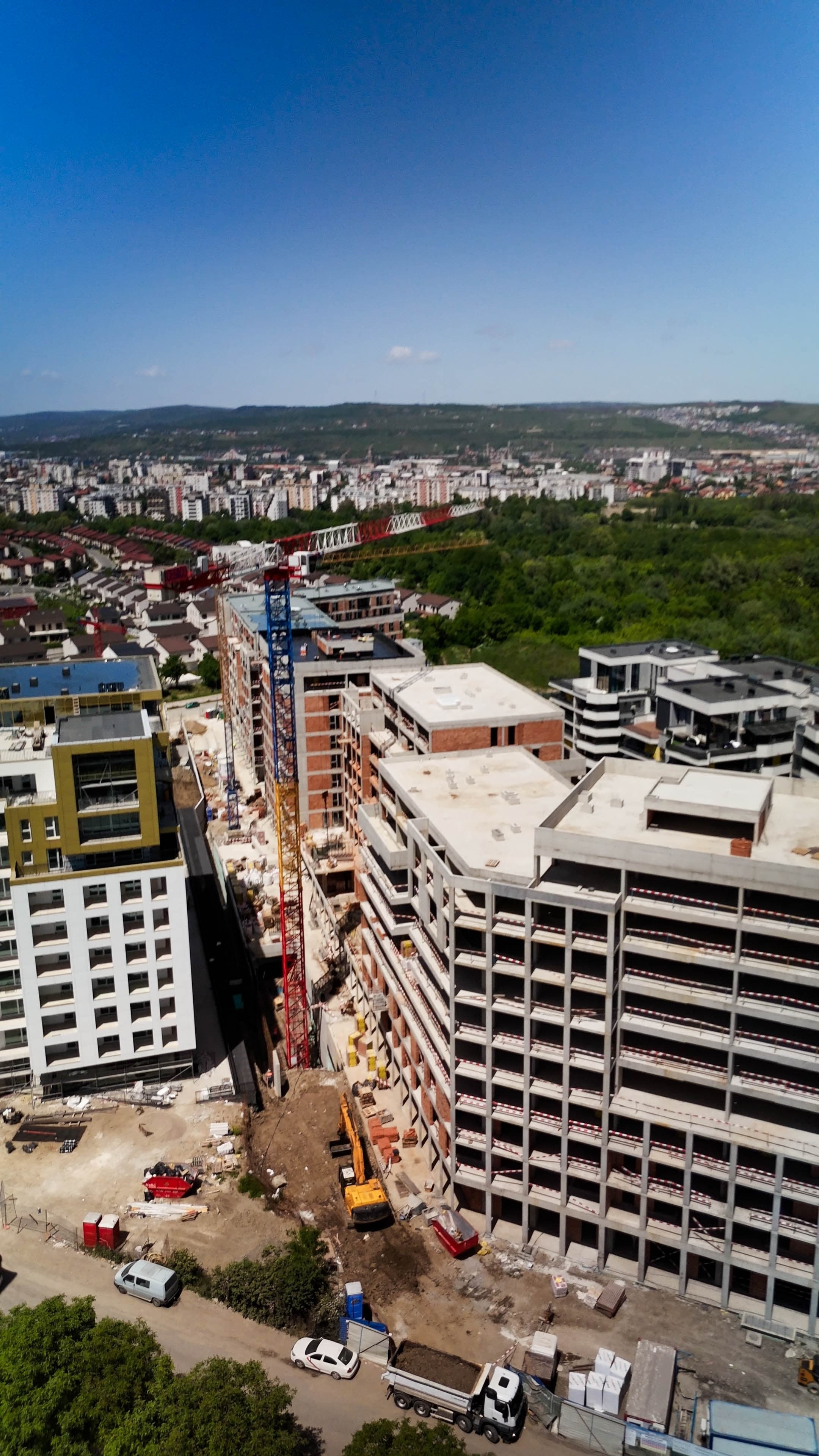

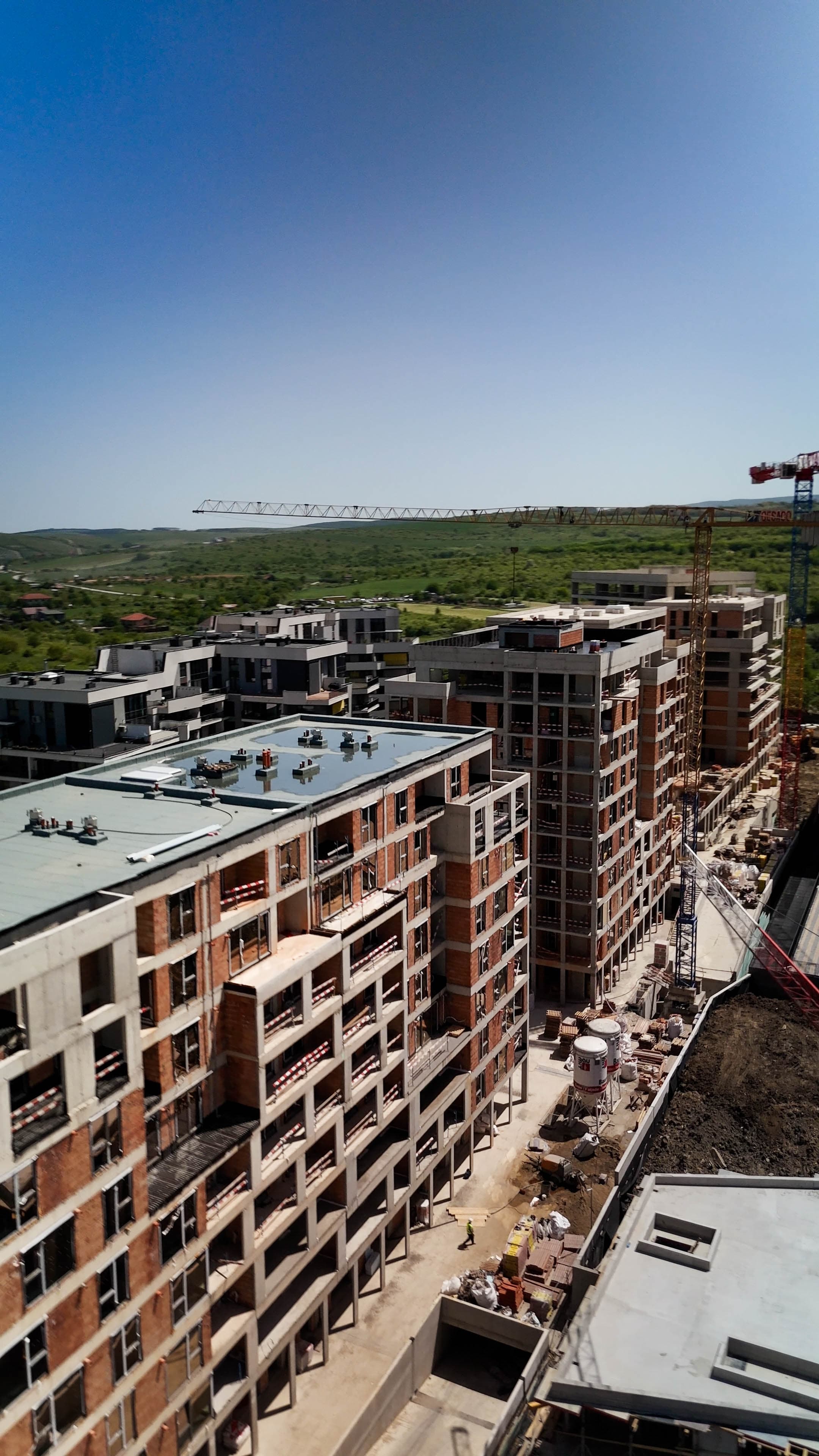

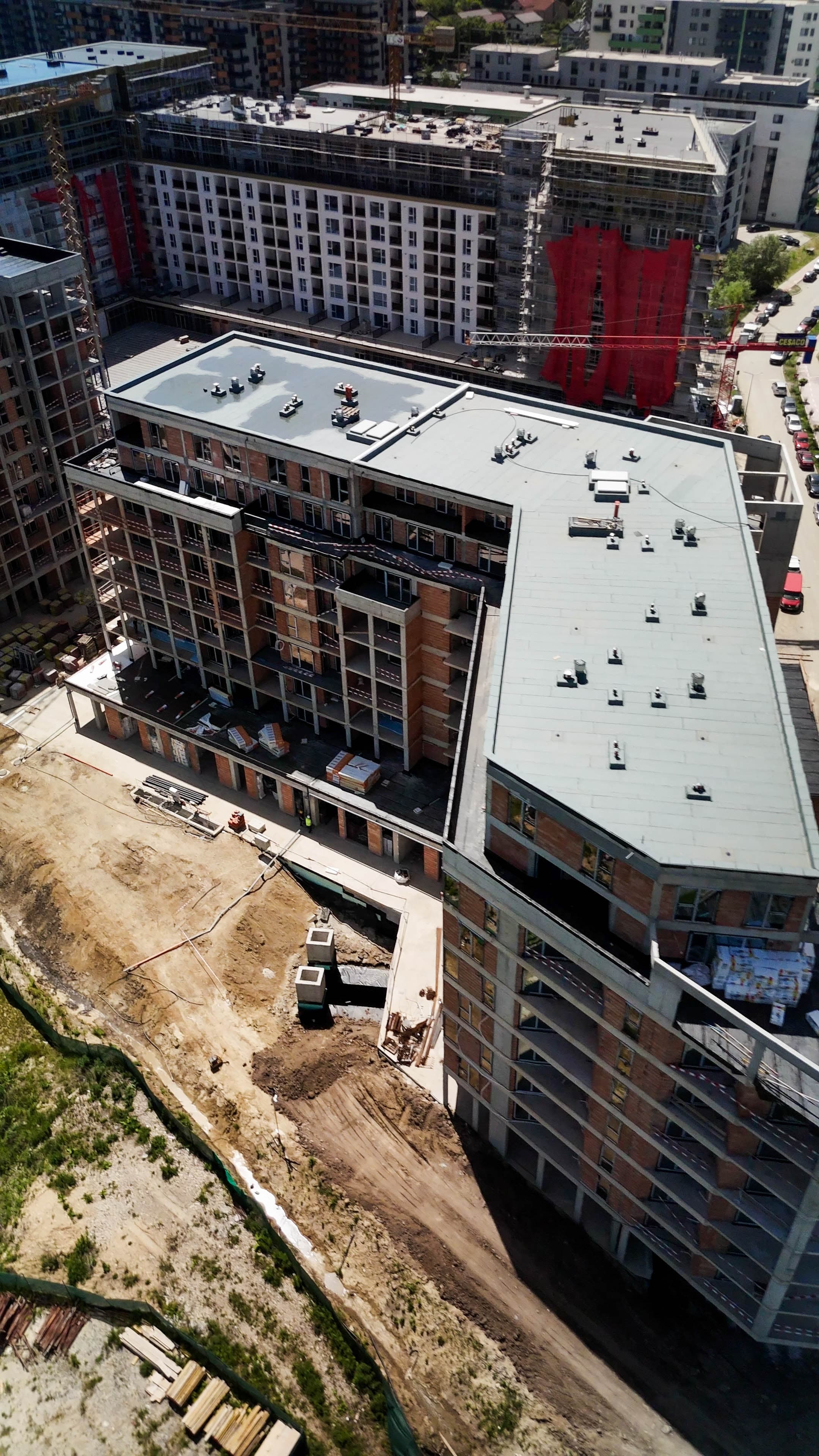

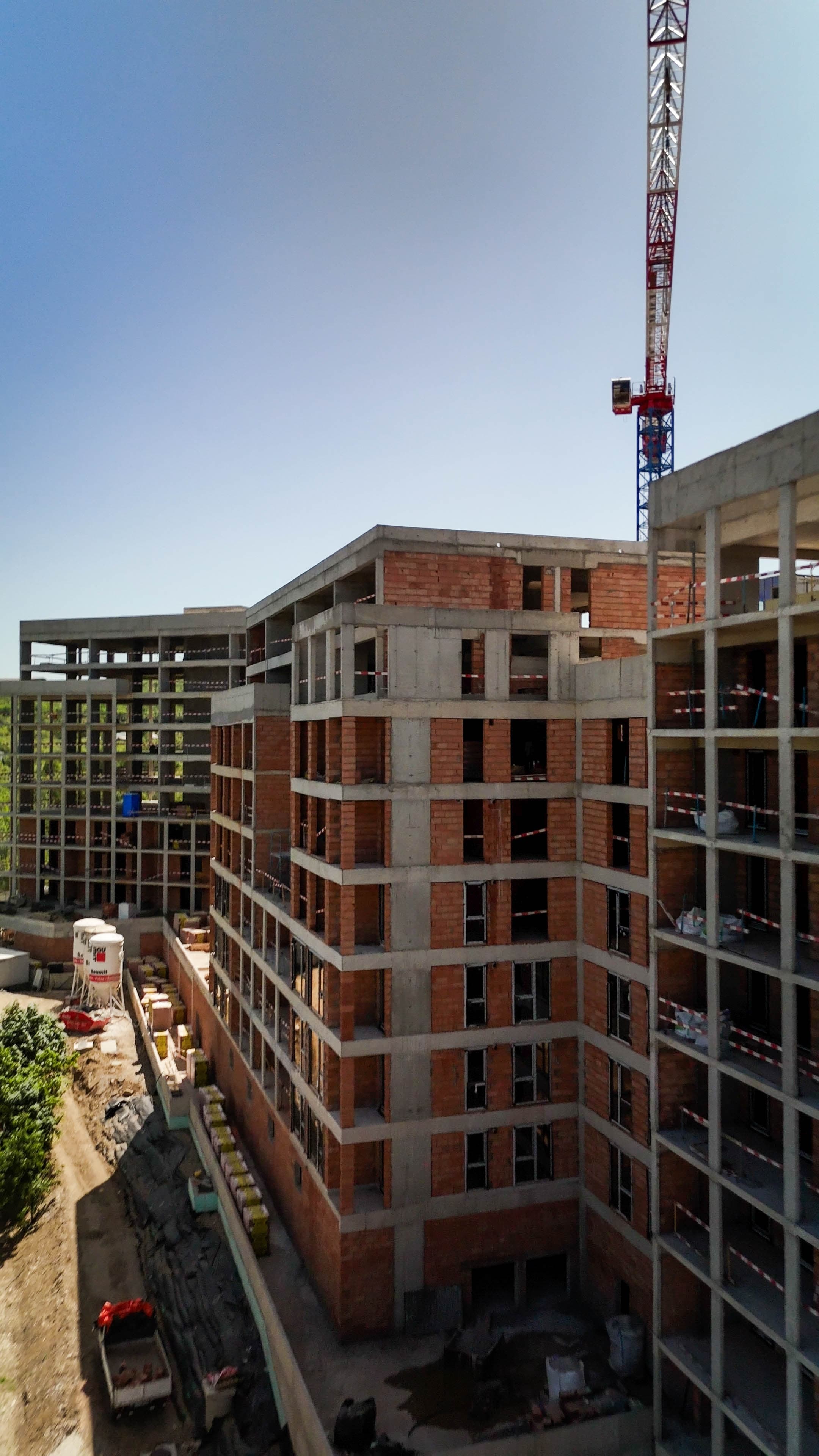

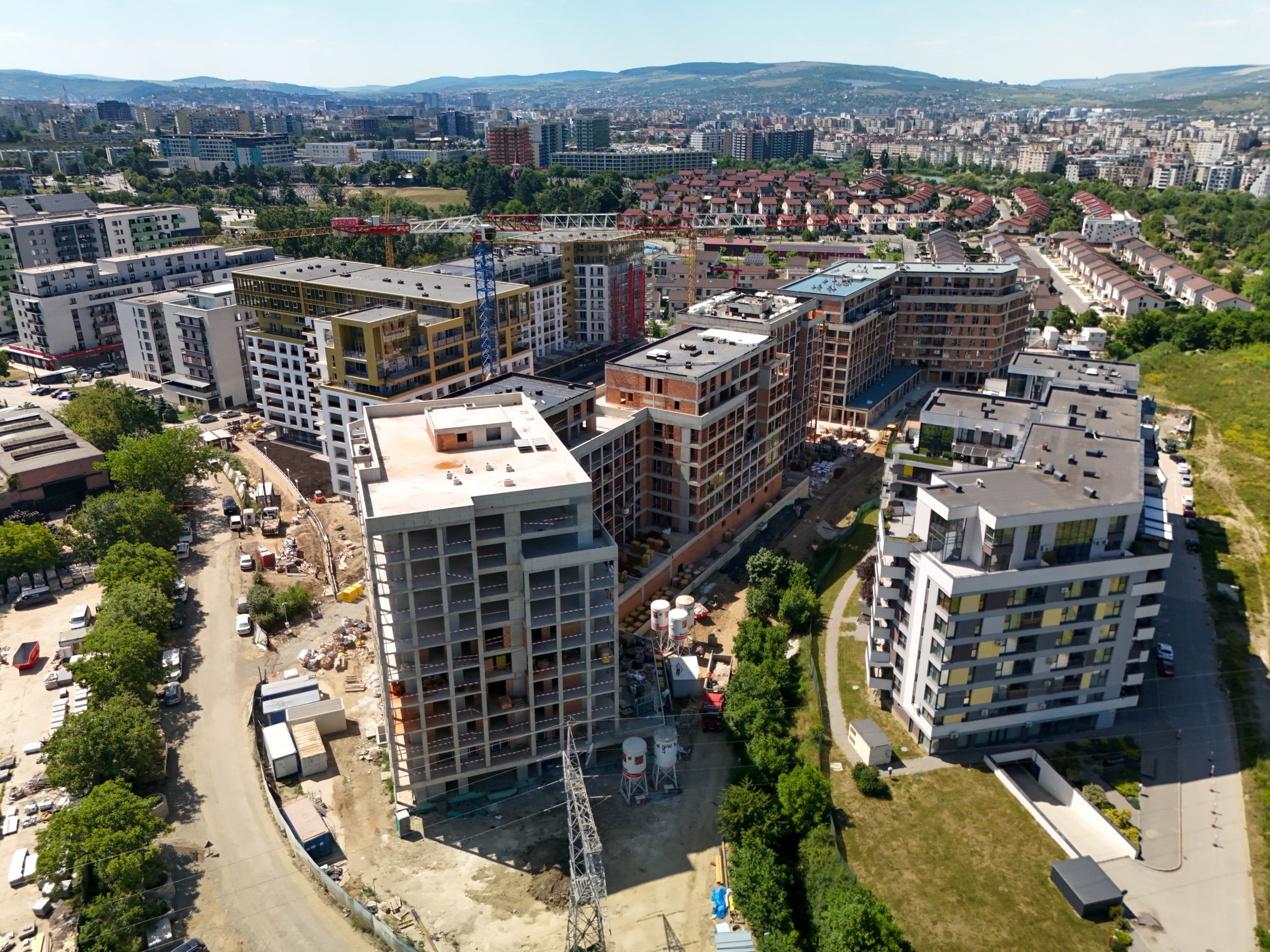

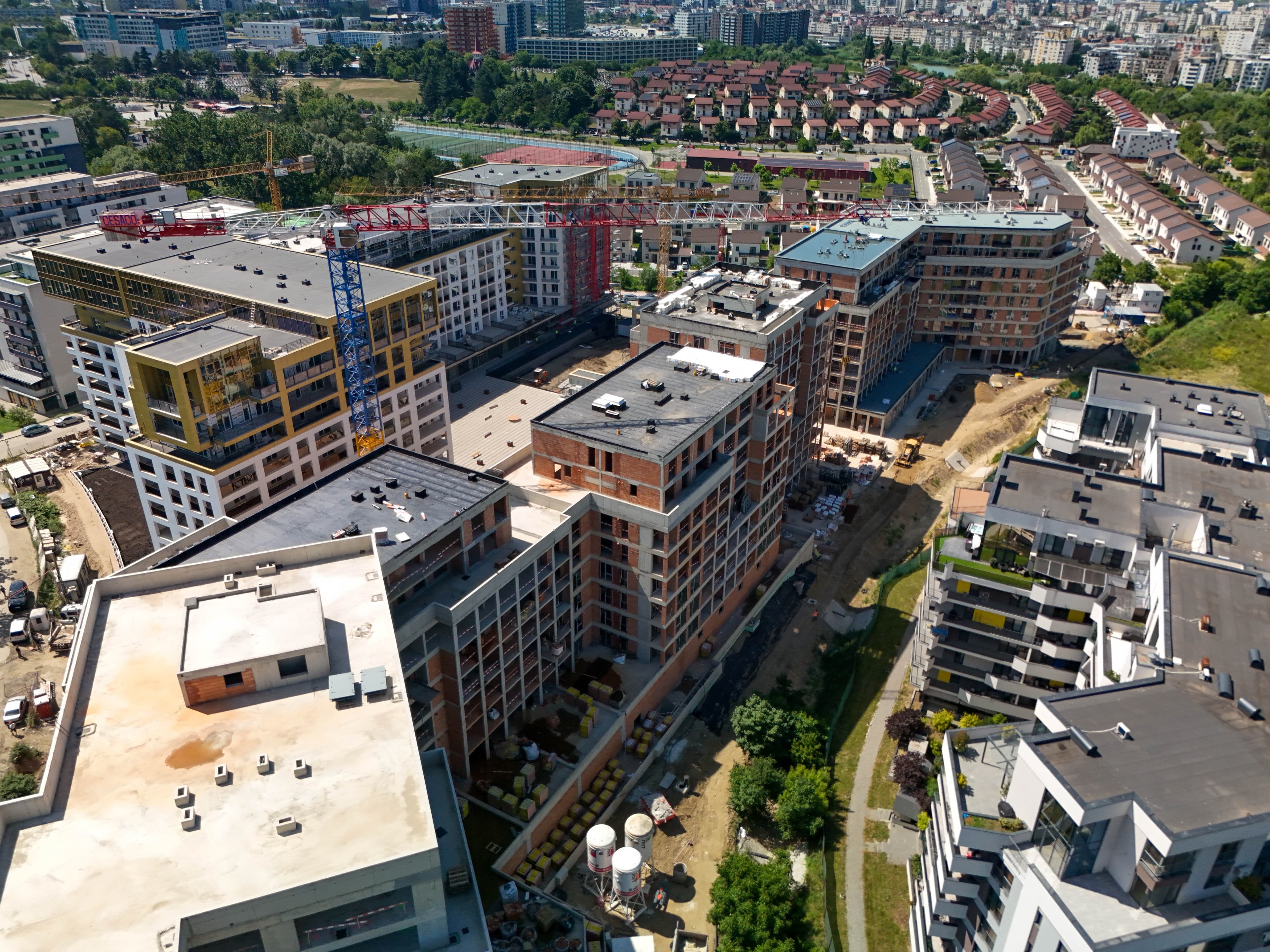

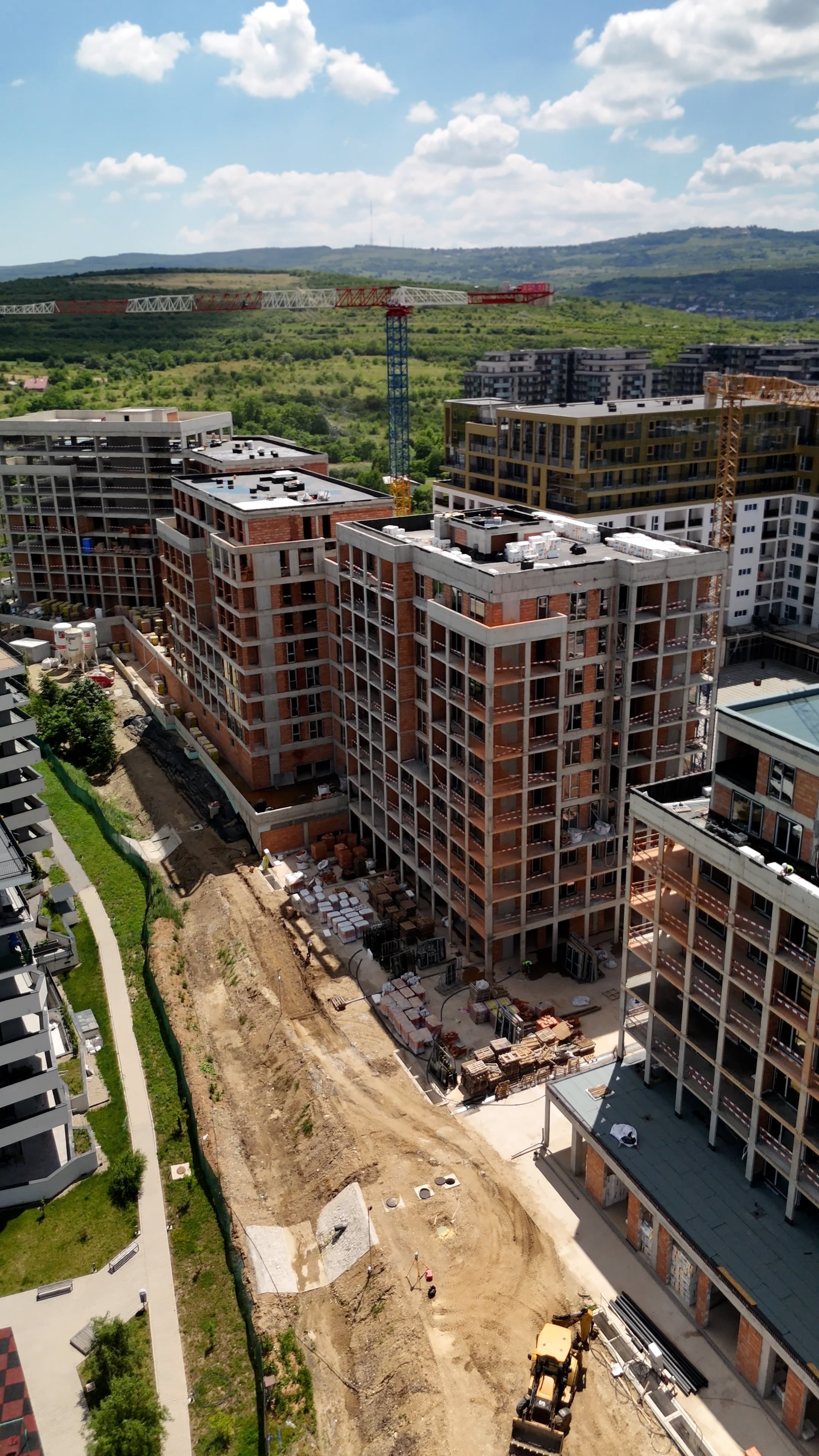

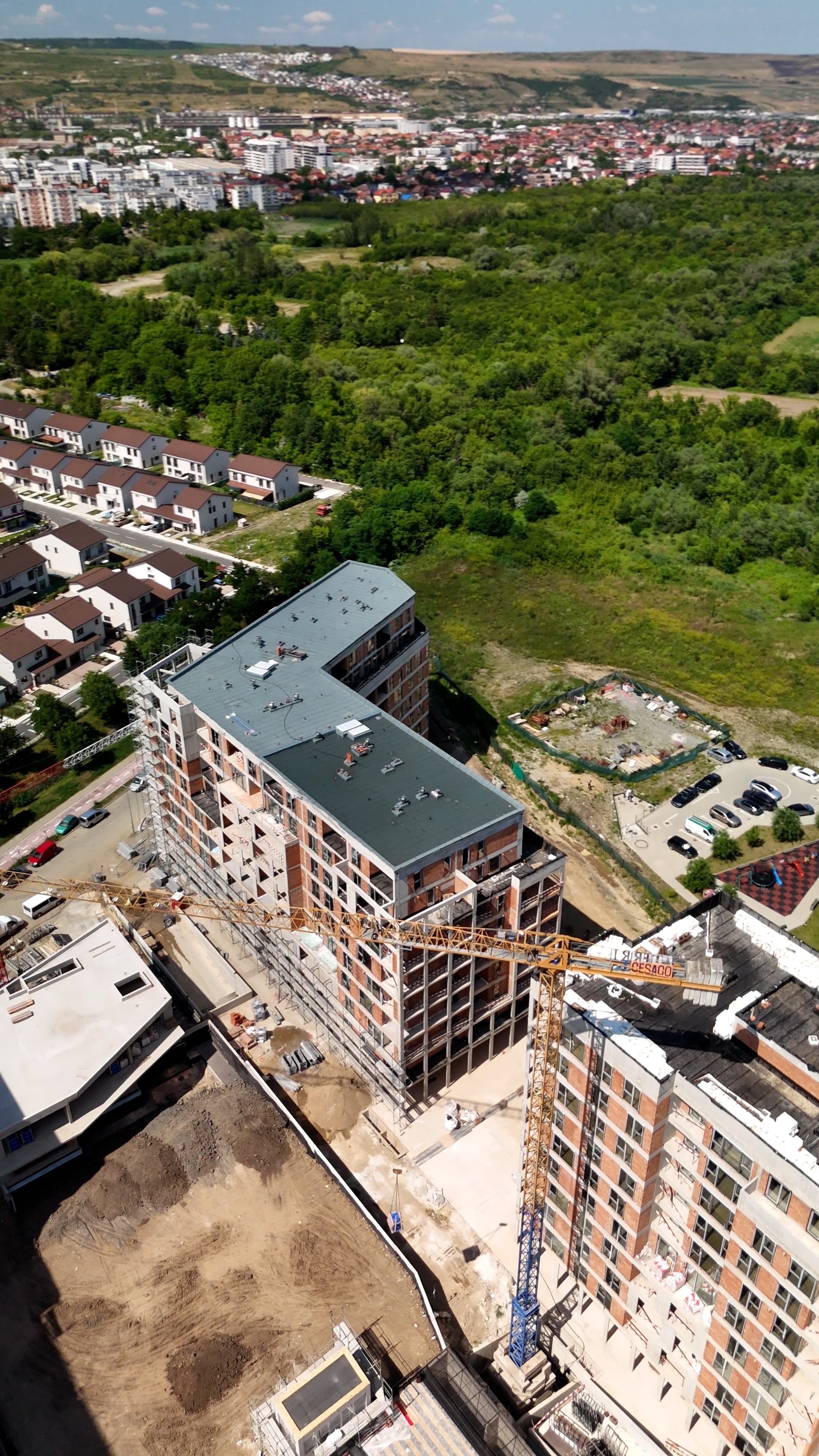

Noiembrie 2025

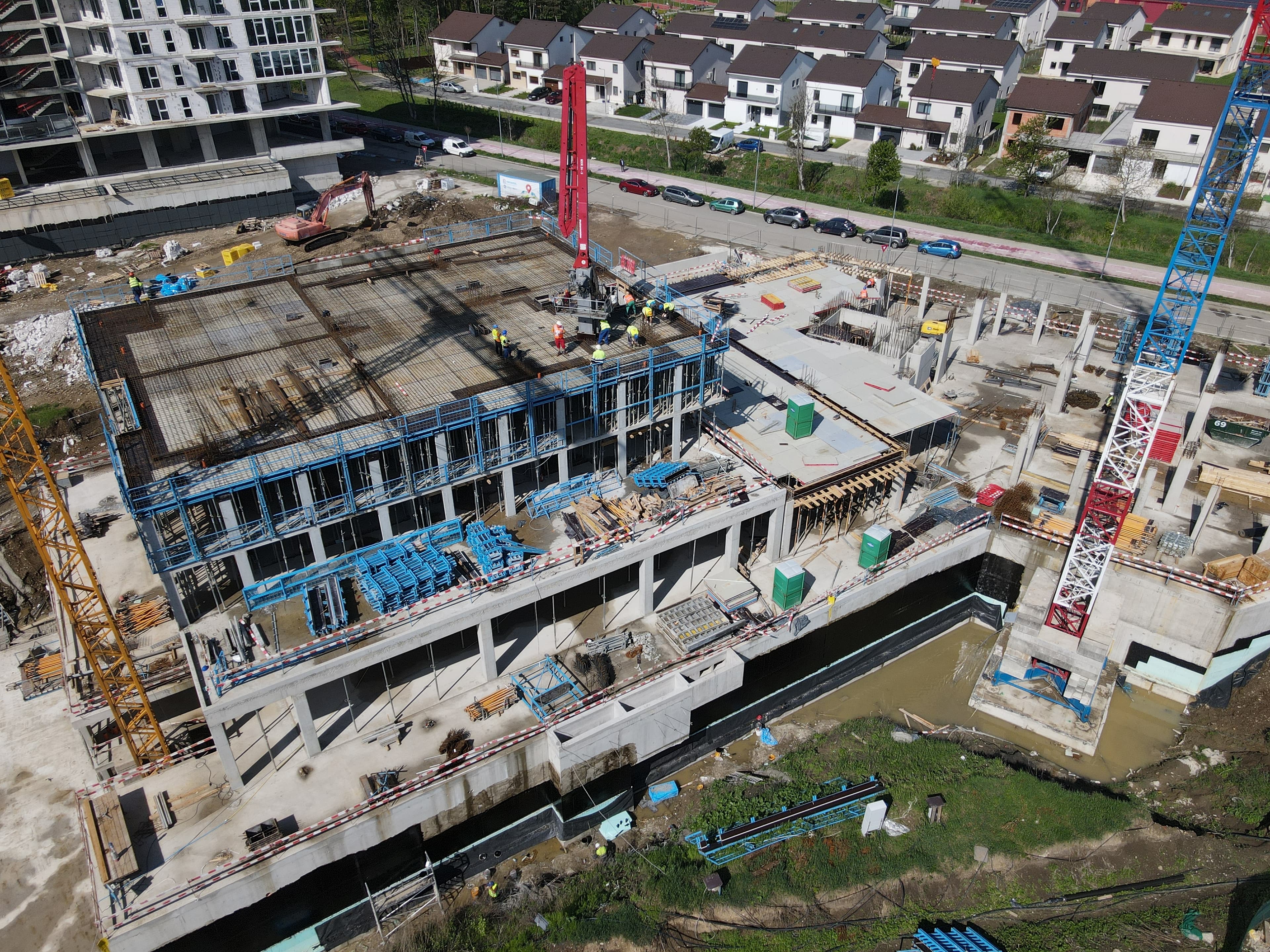

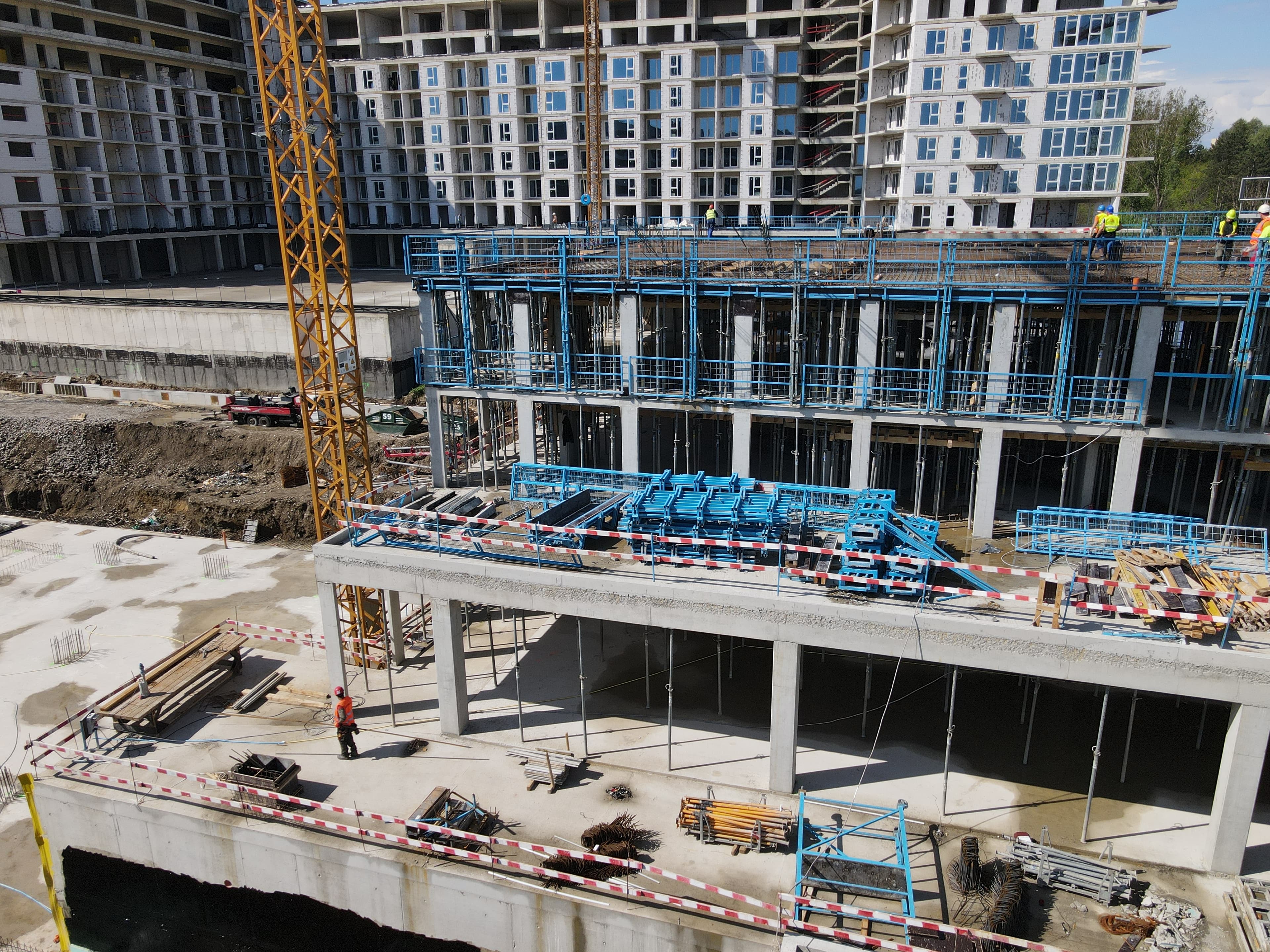

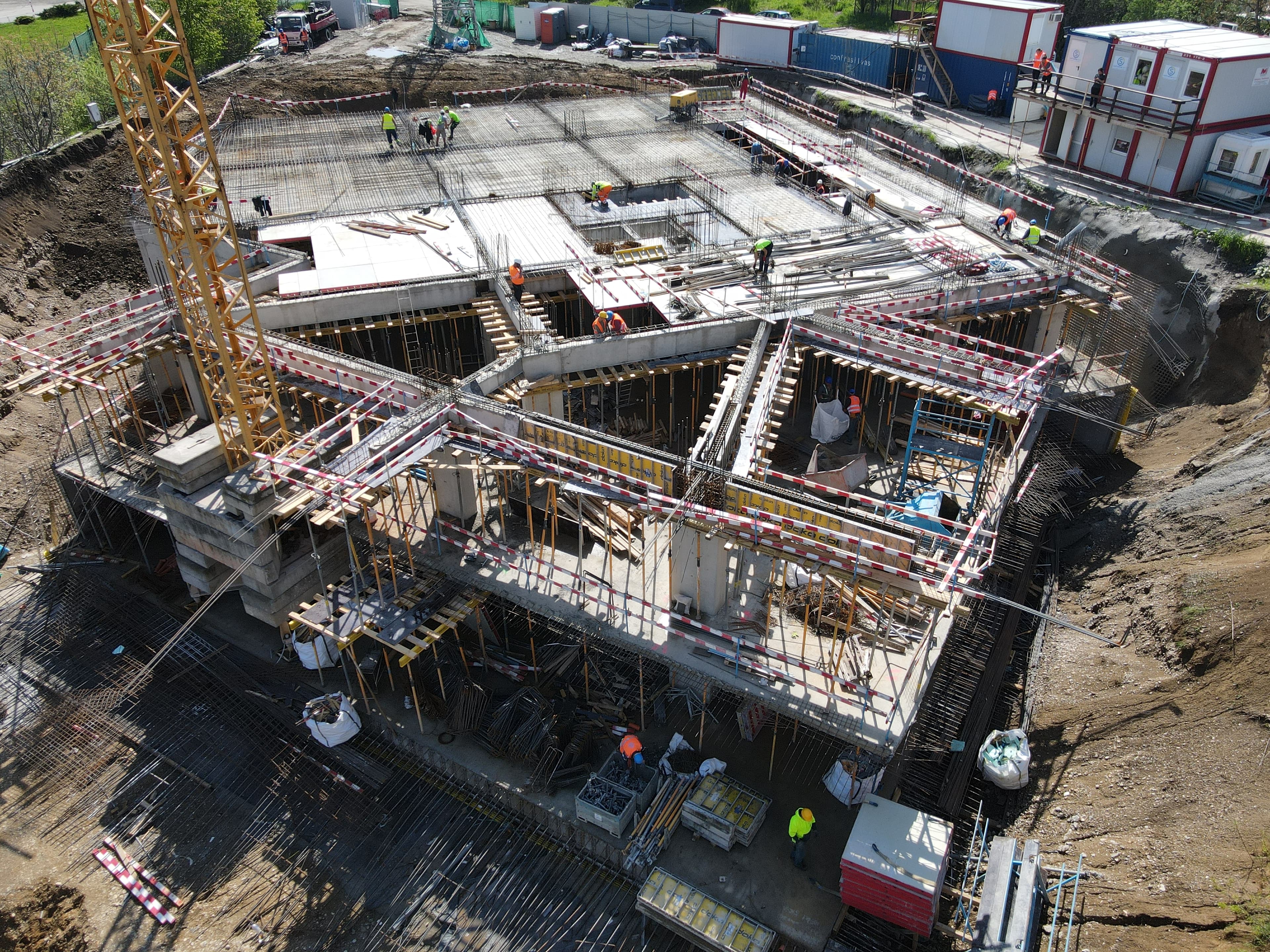

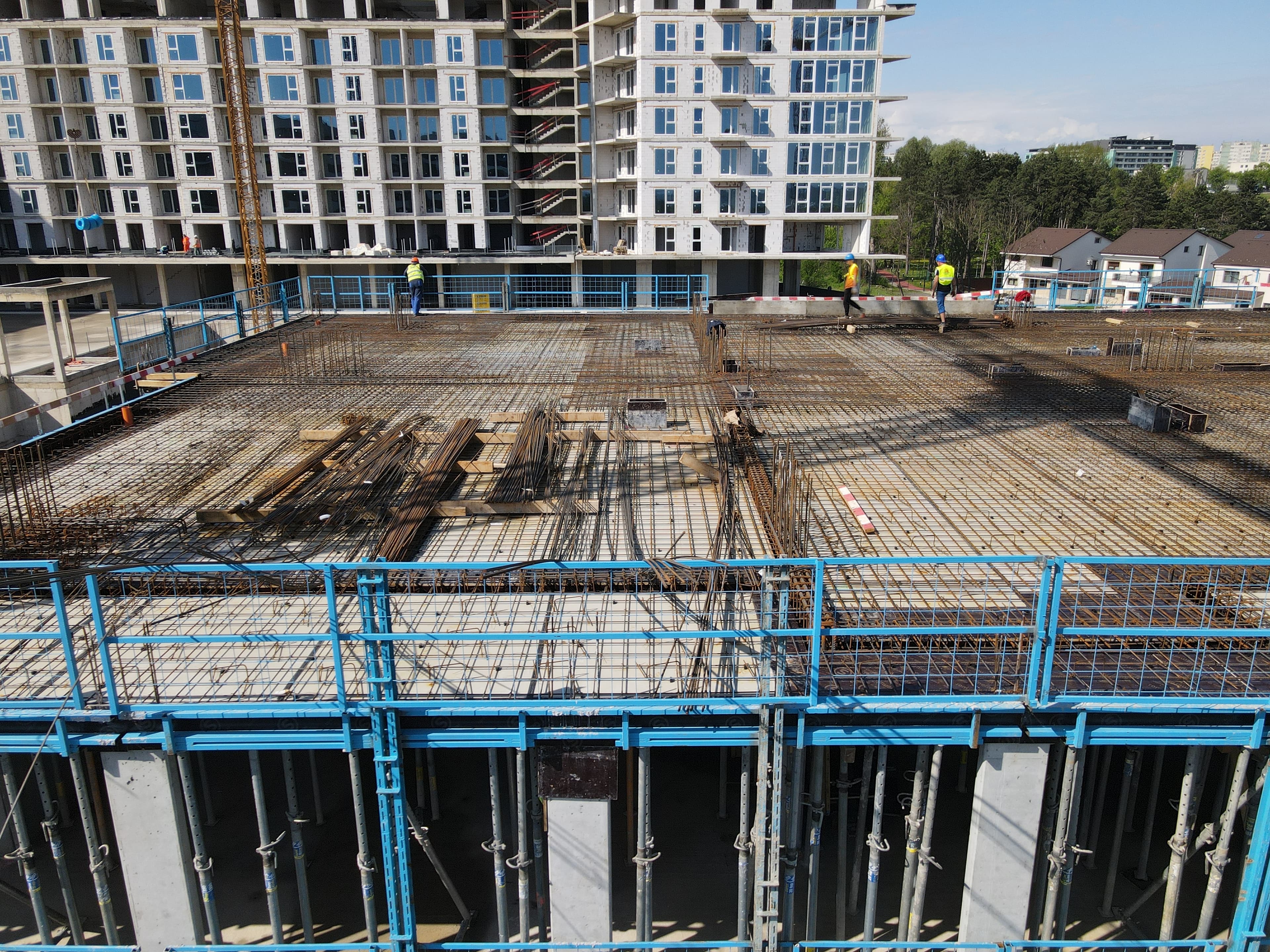

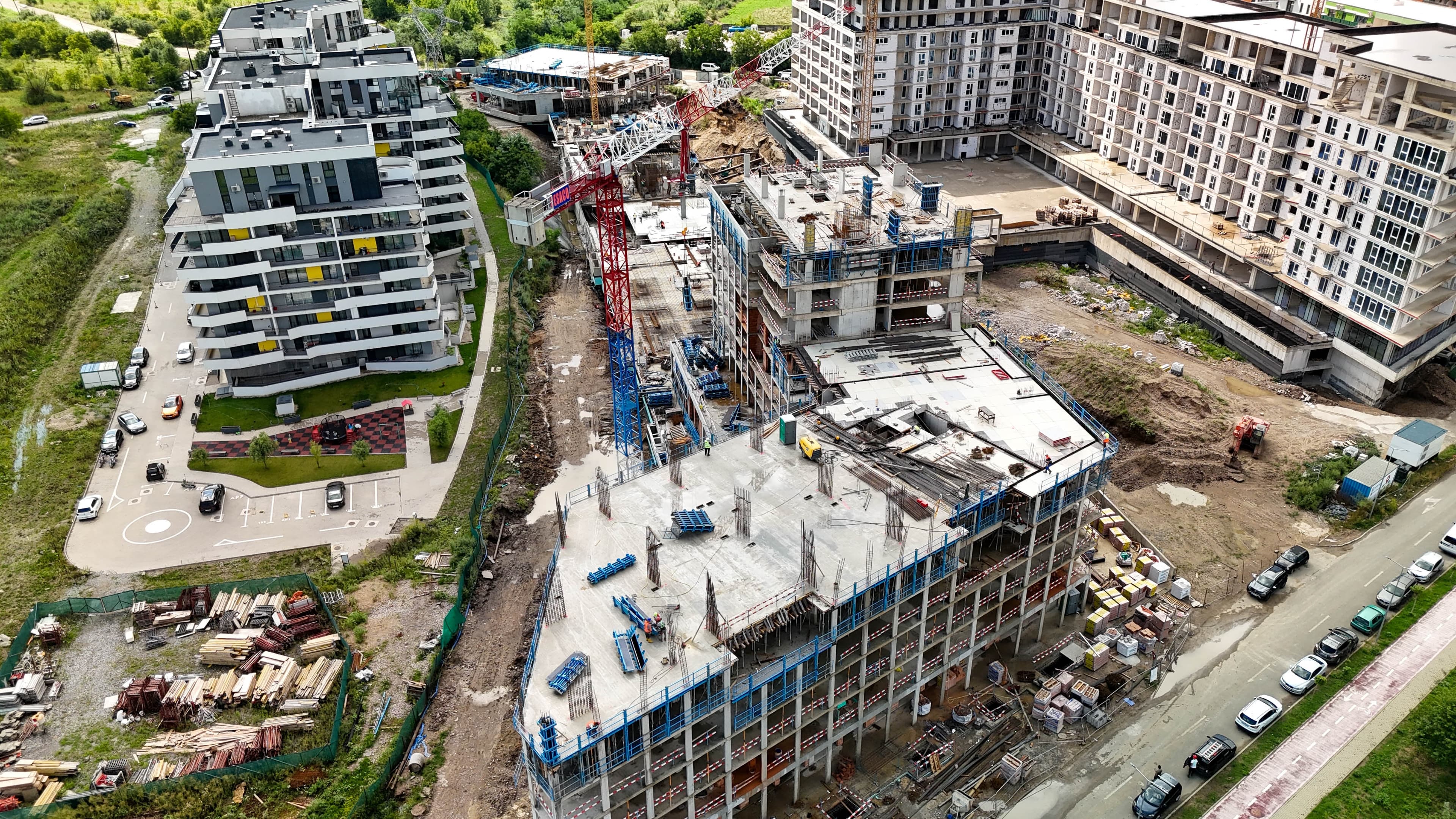

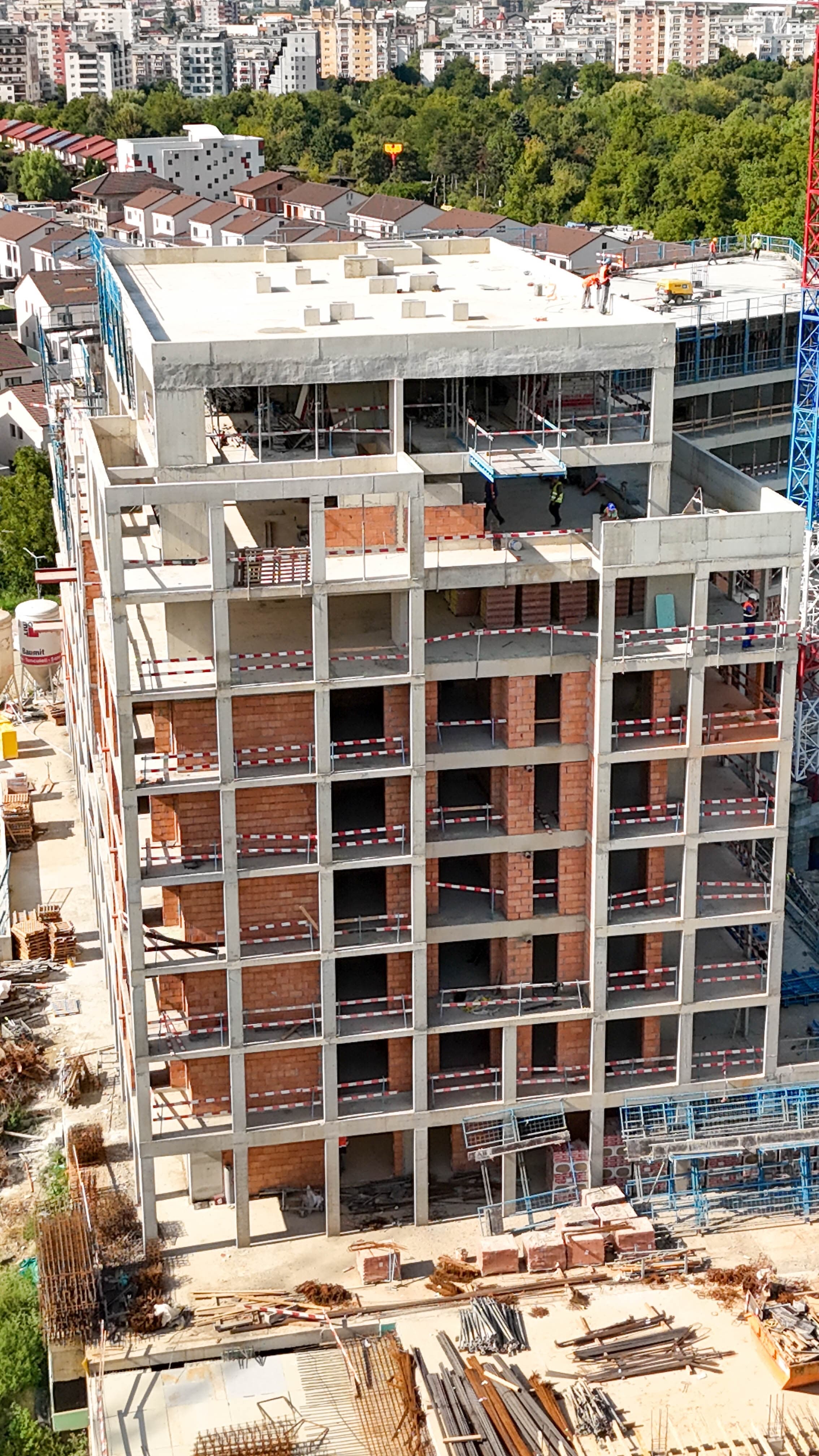

Scara A:
- structura de rezistență infrastructura 100%
- parter - 100%
- structura de rezistenta etaj 1 - 100%

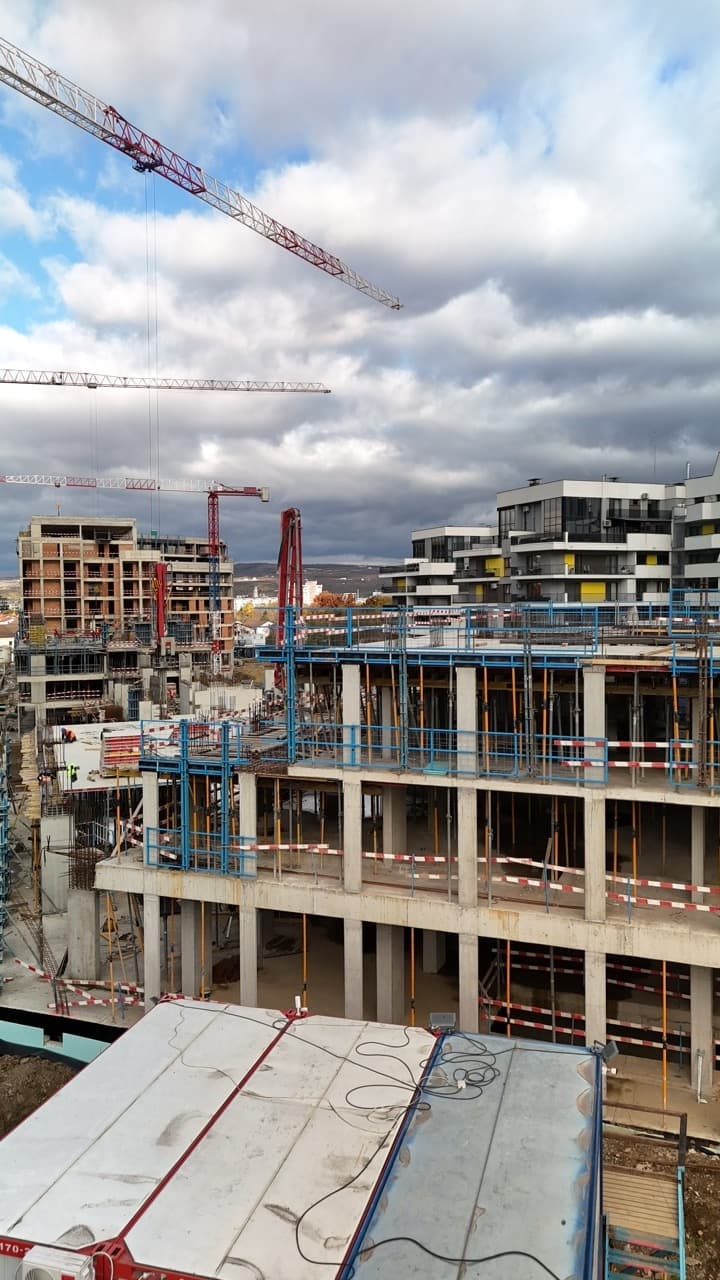

- structura de rezistenta etaj 2 - 70%

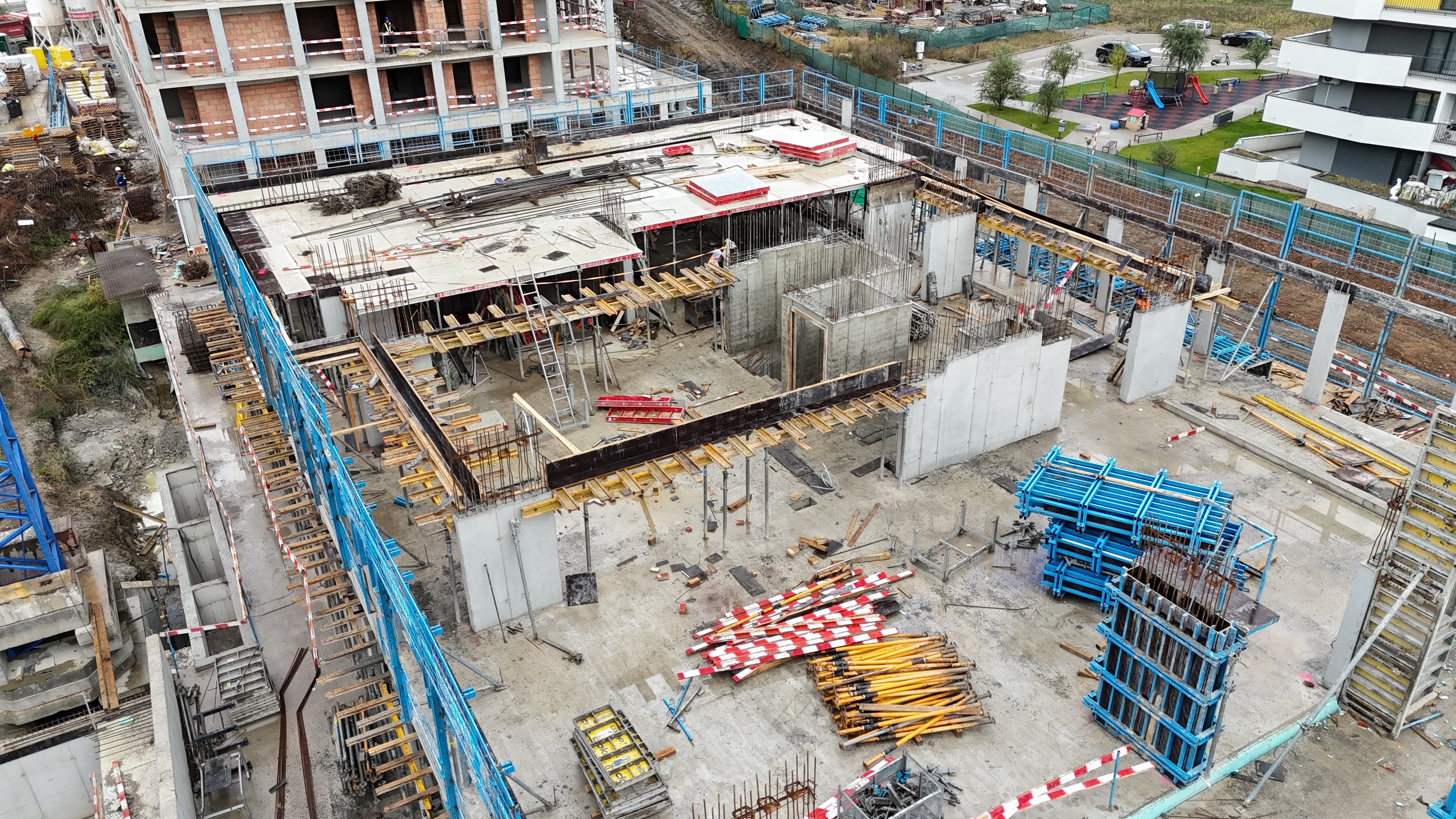

Scara B:
- structura de rezistență infrastructura - 100%
- structura de rezistenta parter - 60%

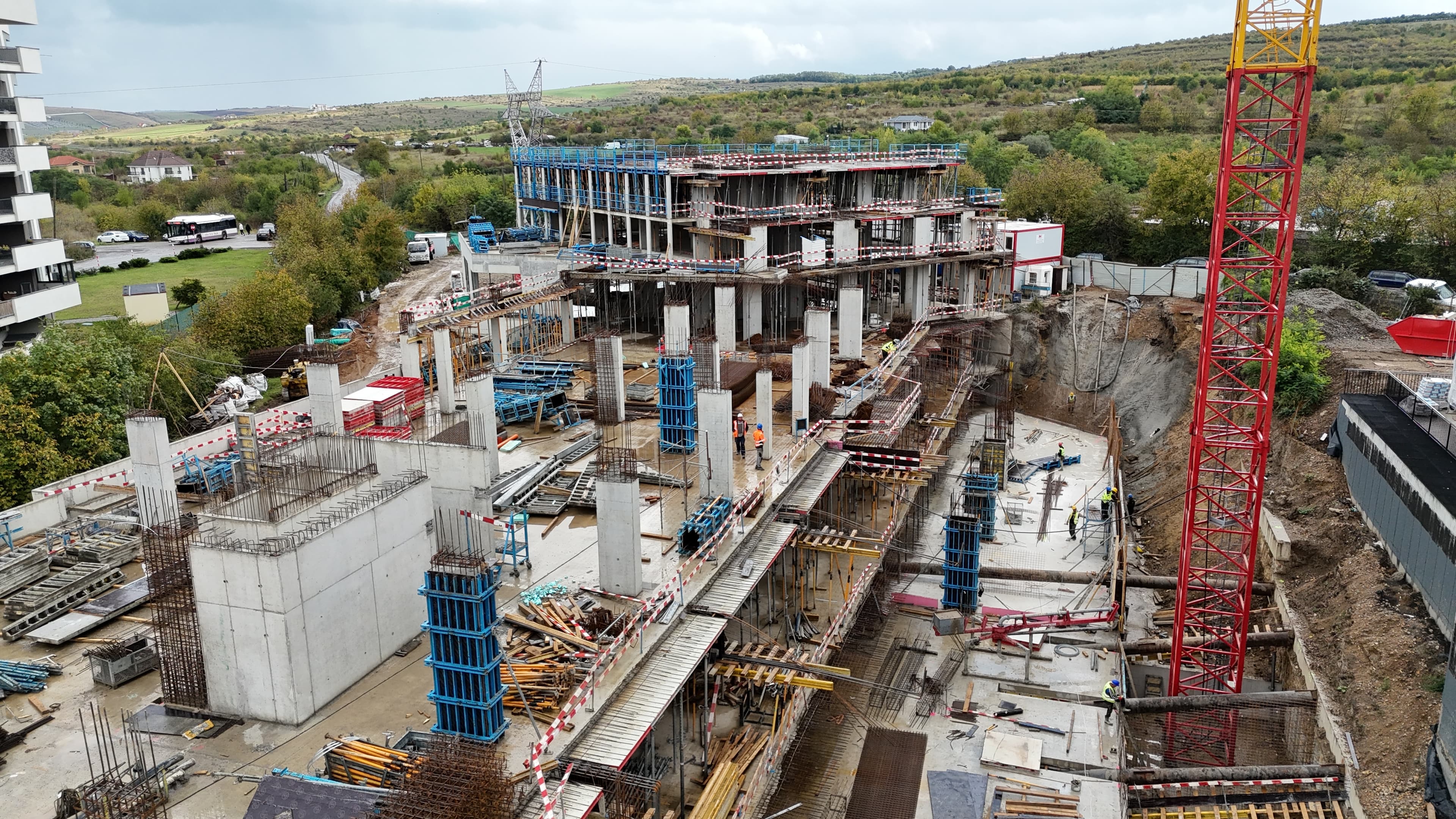

Scara C:
- structura de rezistenta subsol 2 - 100%
- structura de rezistență subsol 1 - 100%
- structura de rezistenta parter - 100%
- structura de rezistență etaj 1 - 100%
- structura de rezistență etaj 2 - 100%
- structura de rezistență etaj 3 - 100%
- structura de rezistenta etaj 4 - 100%

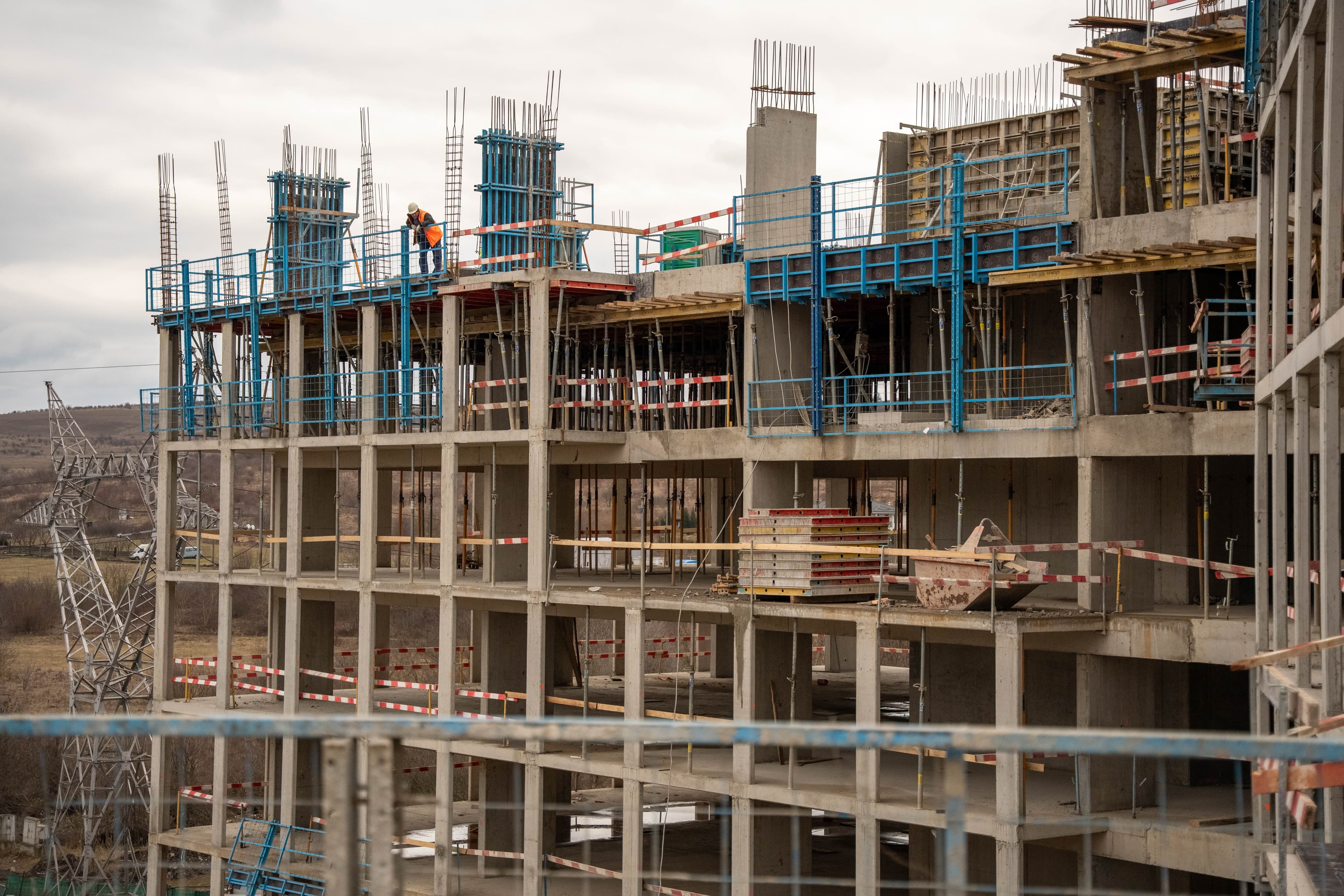

- structura de rezistenta etaj 5 - 50%

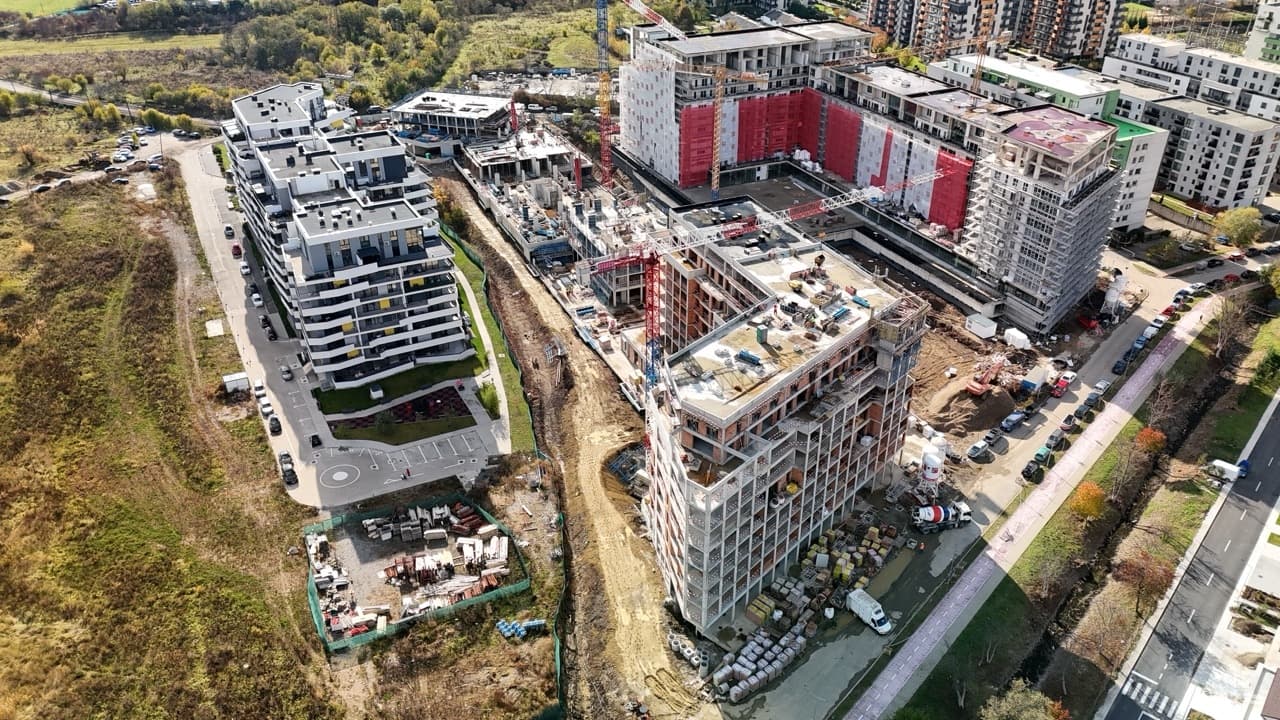

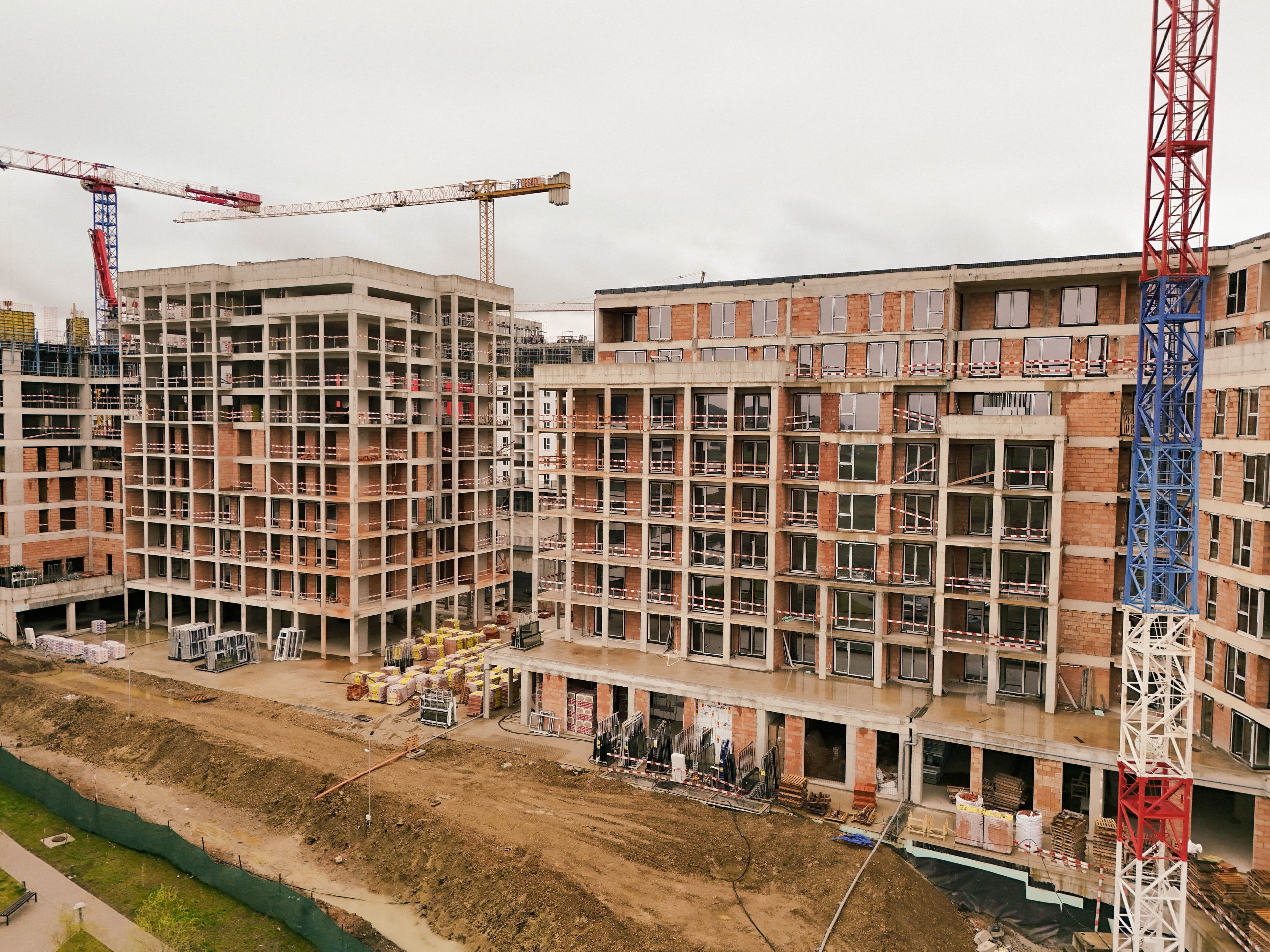

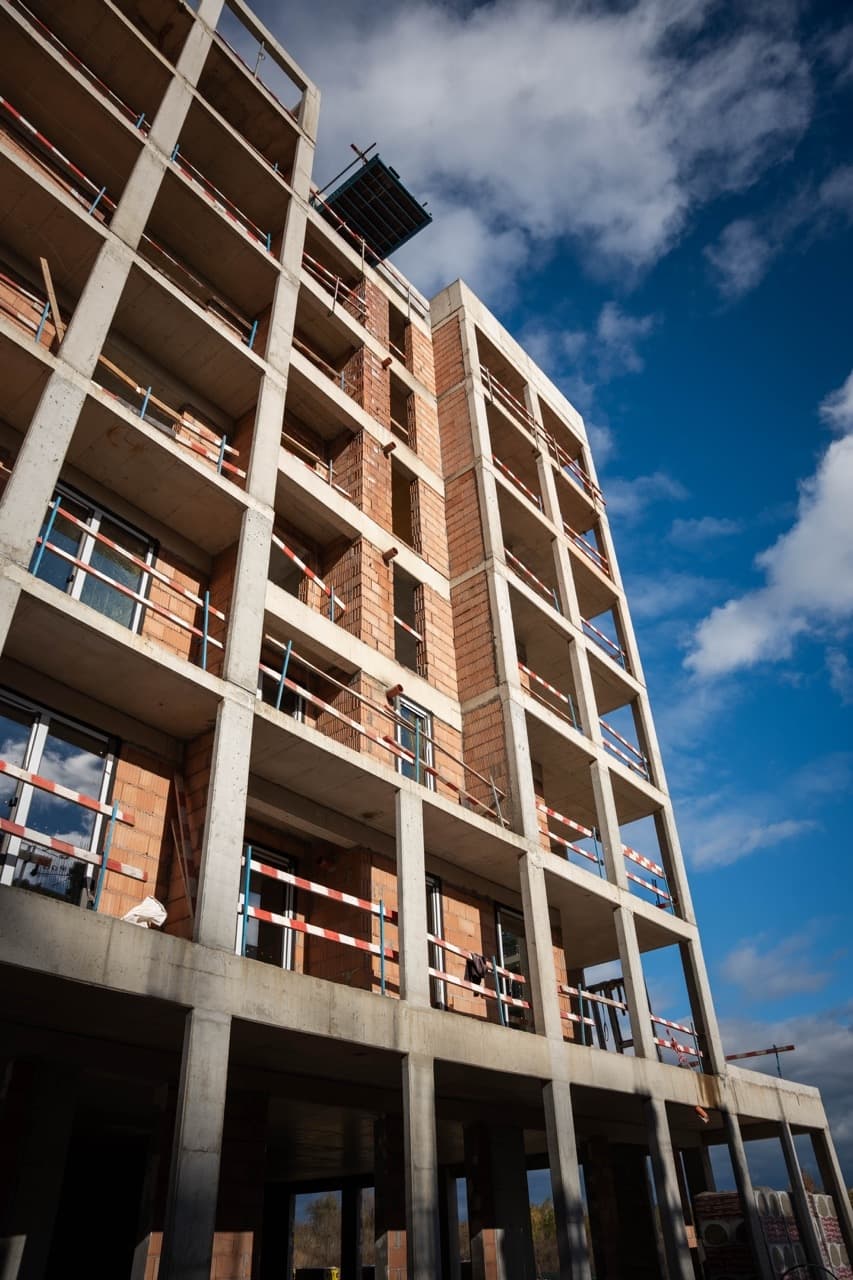

Scara D

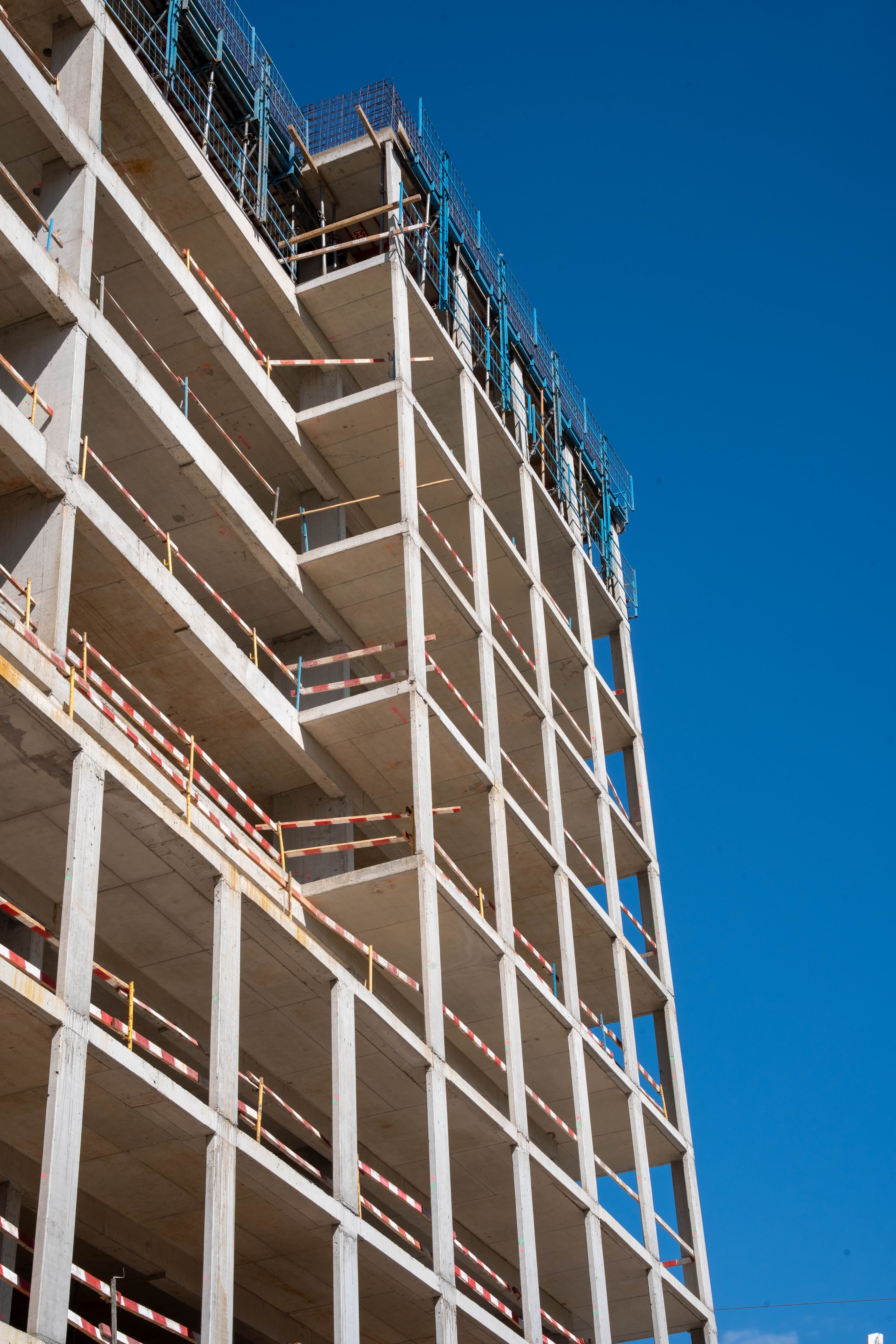

- structura de rezistență - 100%
- zidaria este finalizata

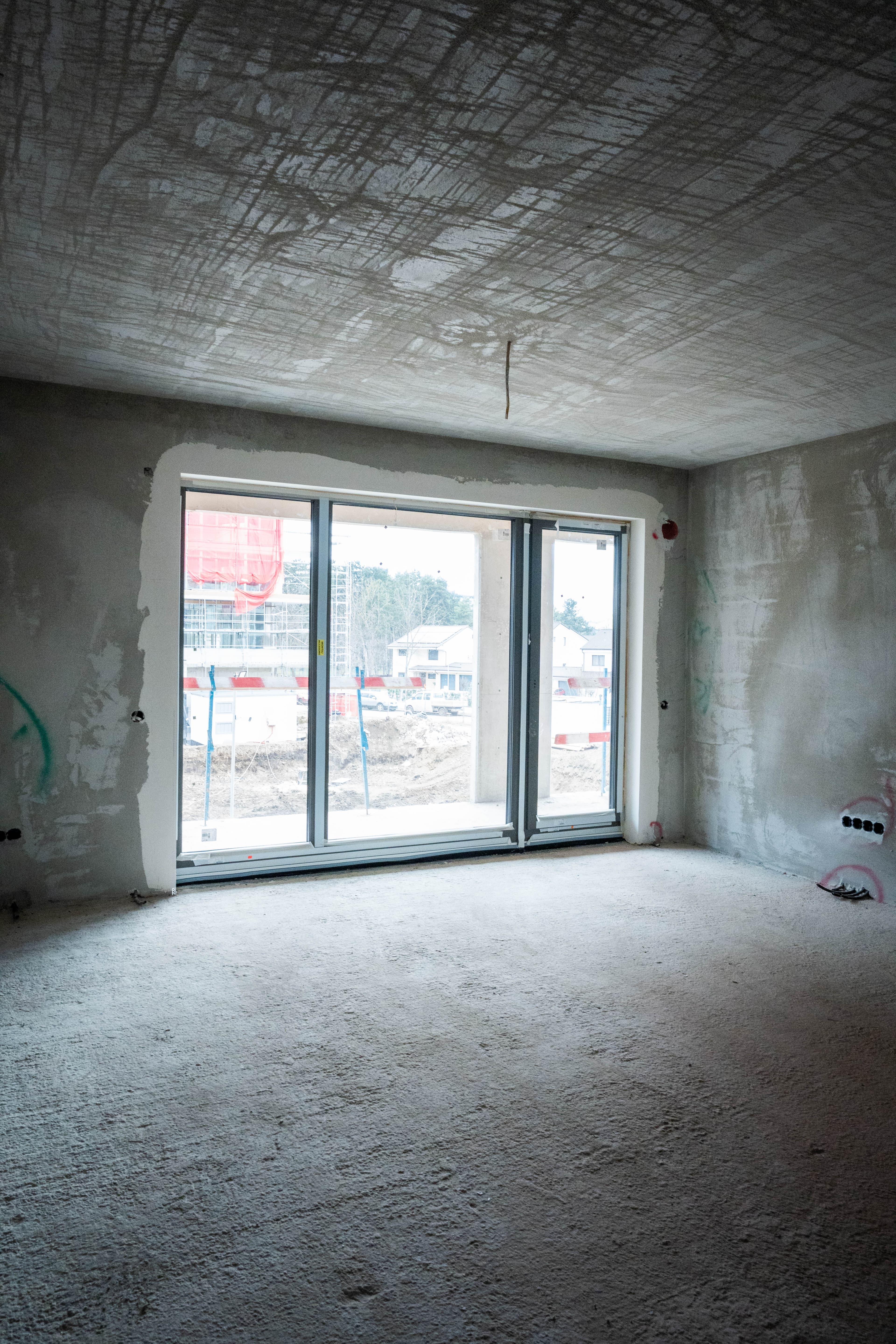

- tencuieli parter - 100%
- tencuieli etaj 1-5 - 90%
- tencuieli etaj 6 - 20%
- tencuieli etaj 7 - 10%

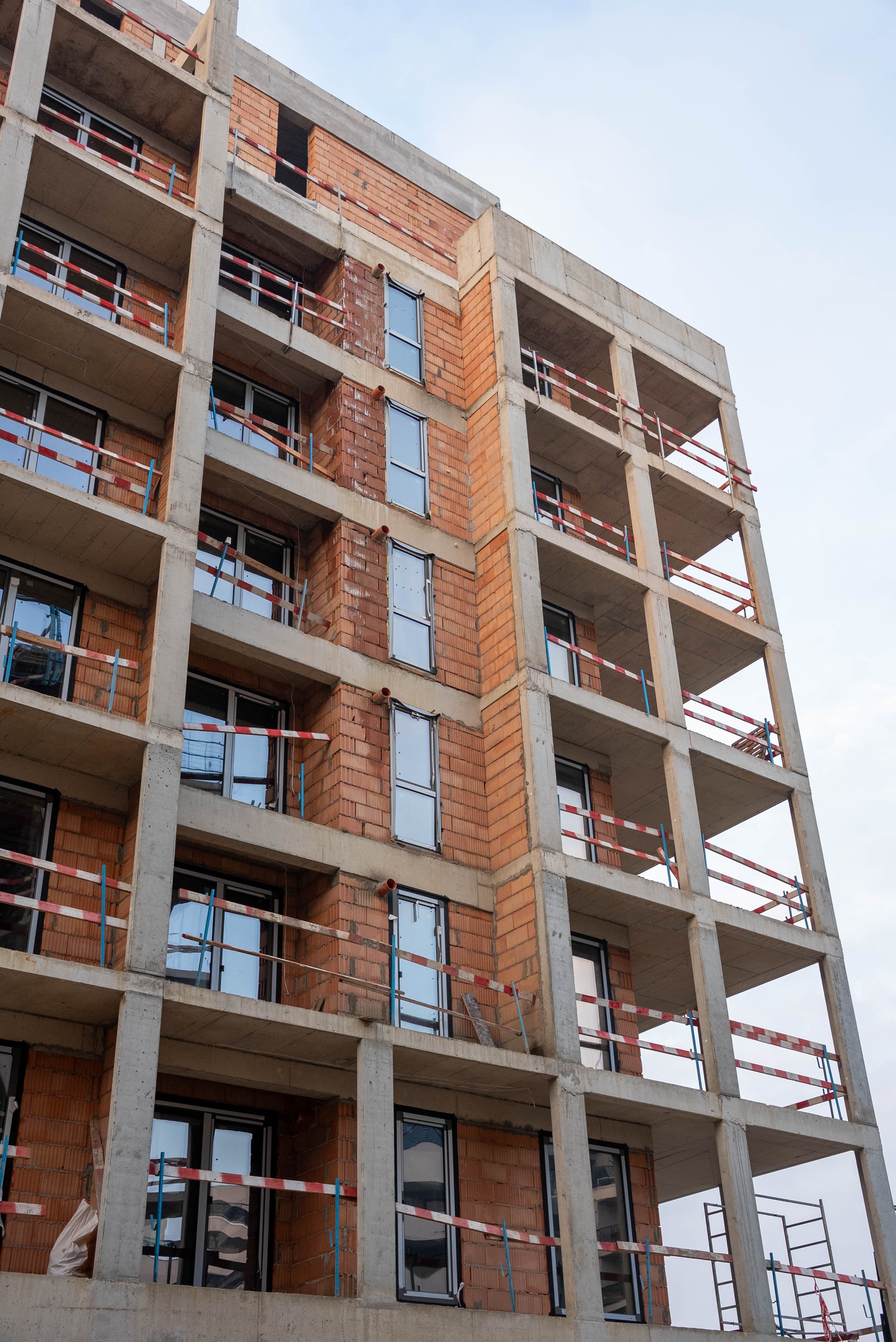

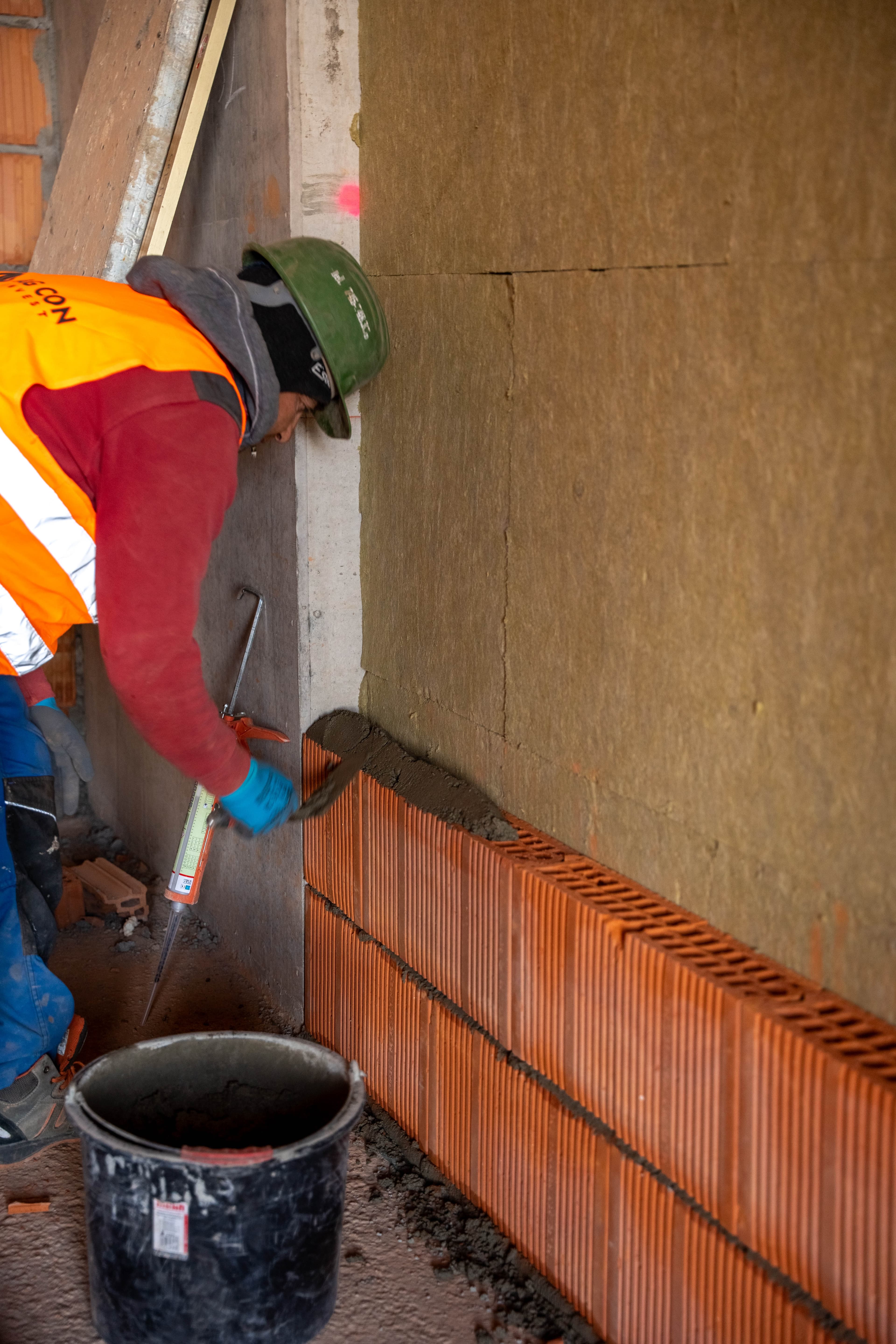

- tamplarie exterioară montata 100% pe etajele 1-4
- se montează la etaj 5

- etapa 1 instalații electrice etajele 1-7 finalizată se lucrează la 8

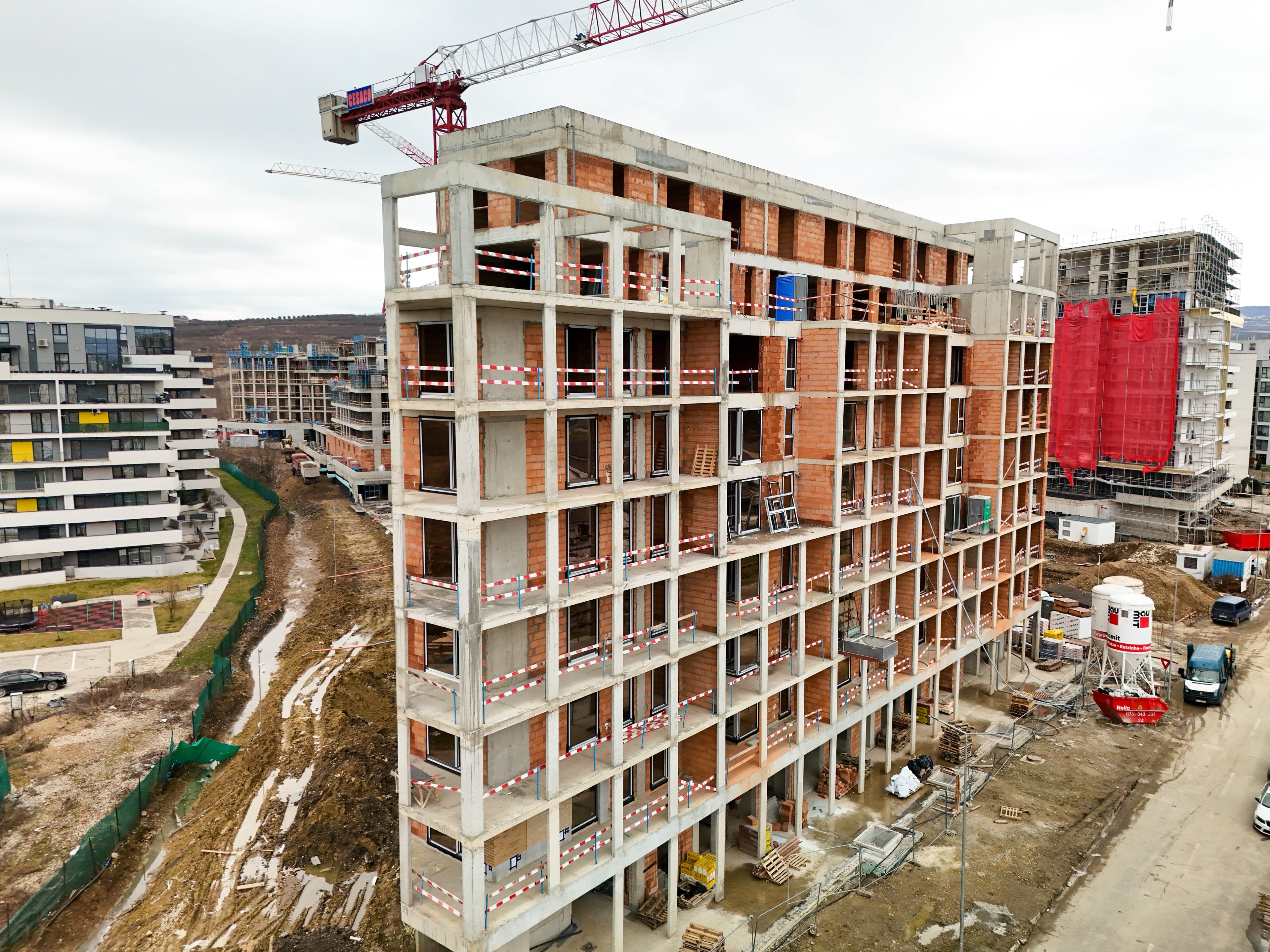

Scara E:

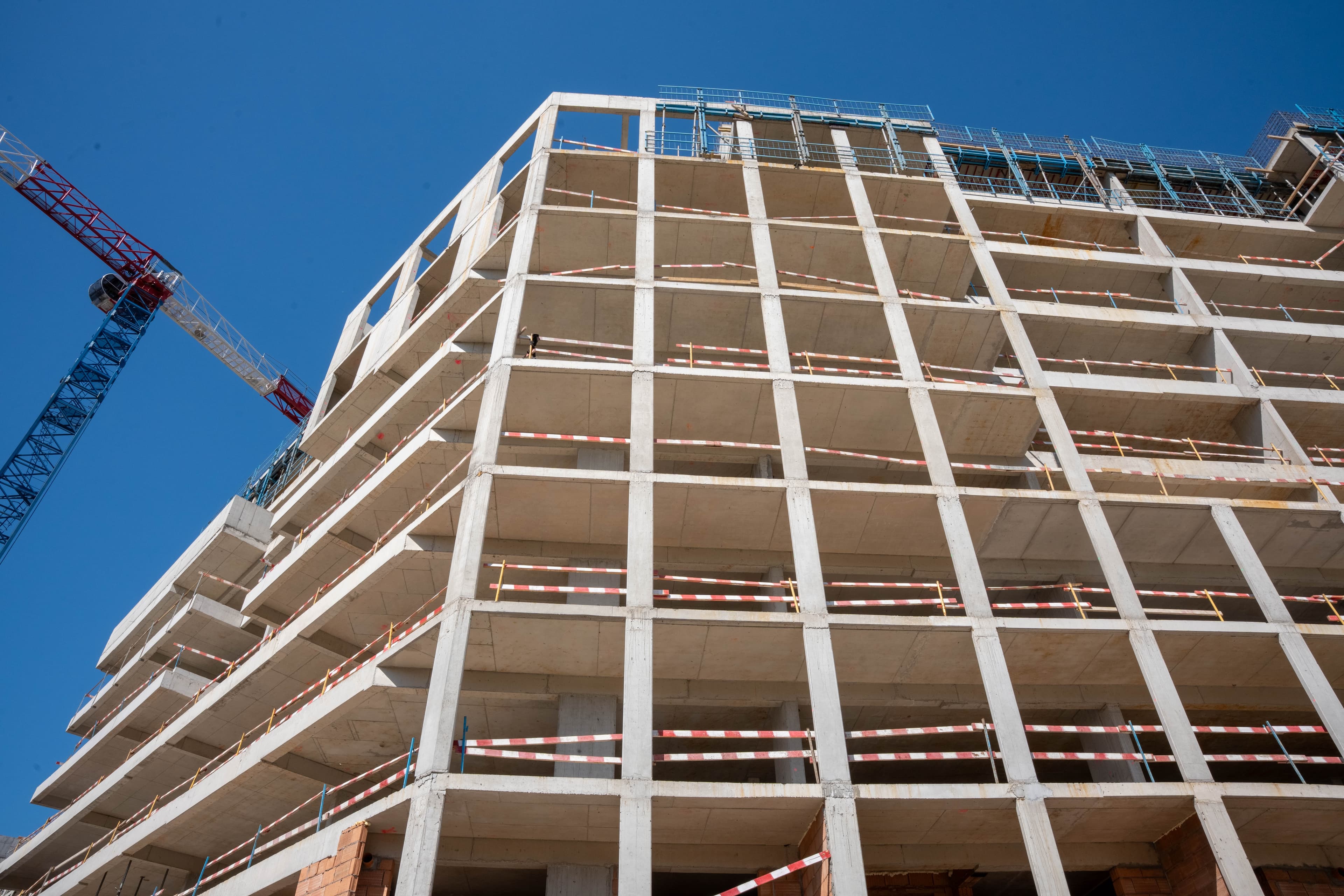

- structura de rezistență 100%

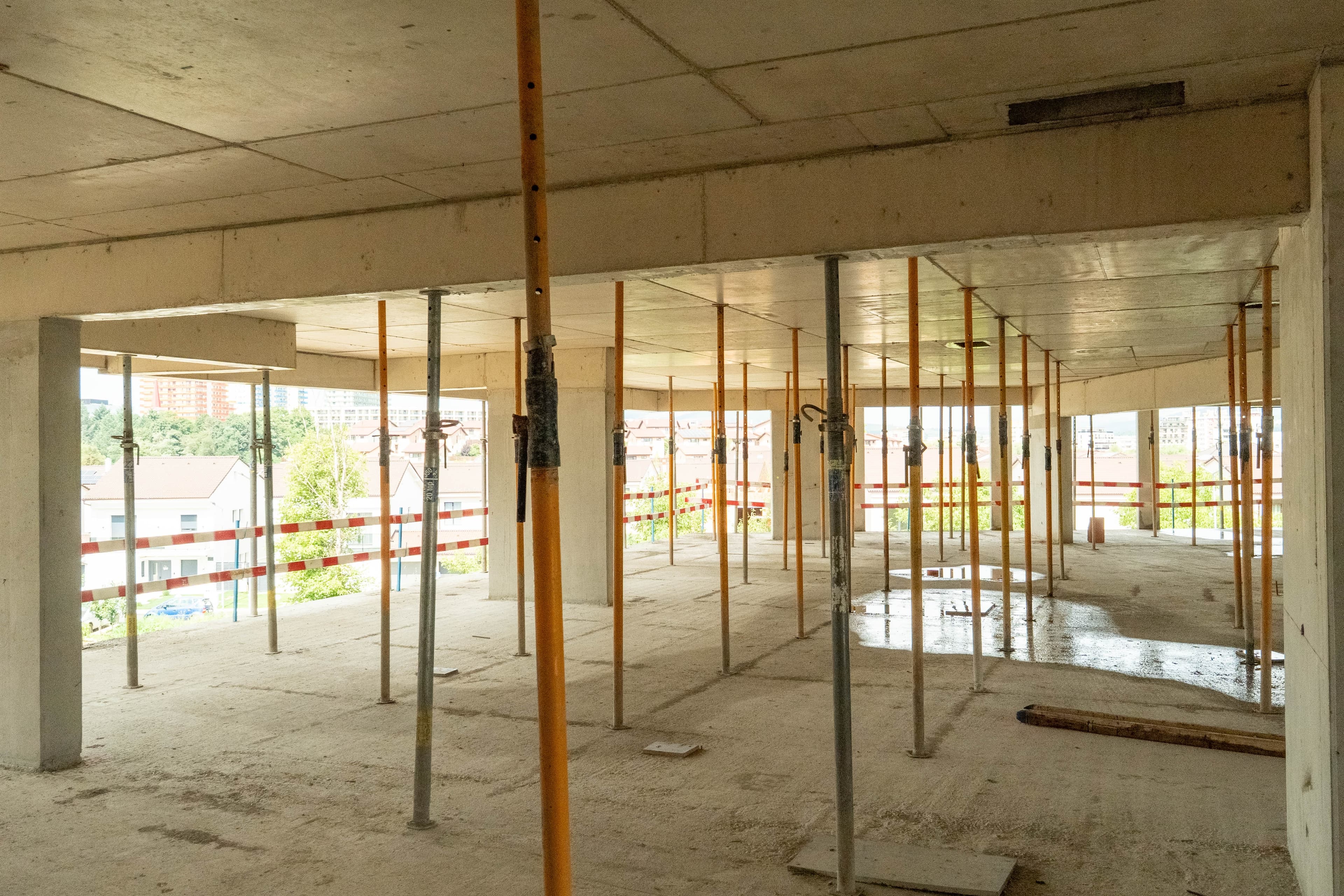

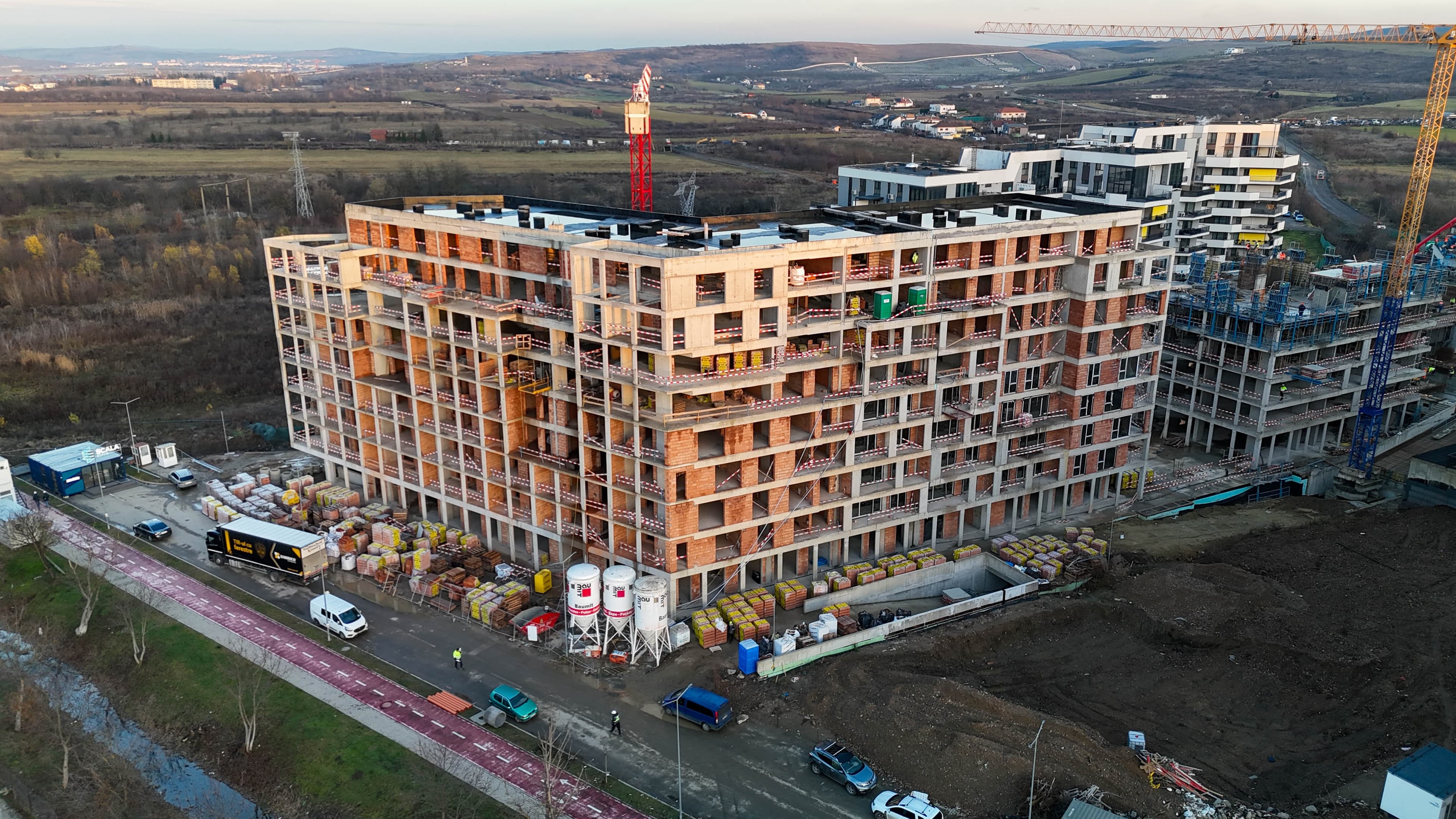

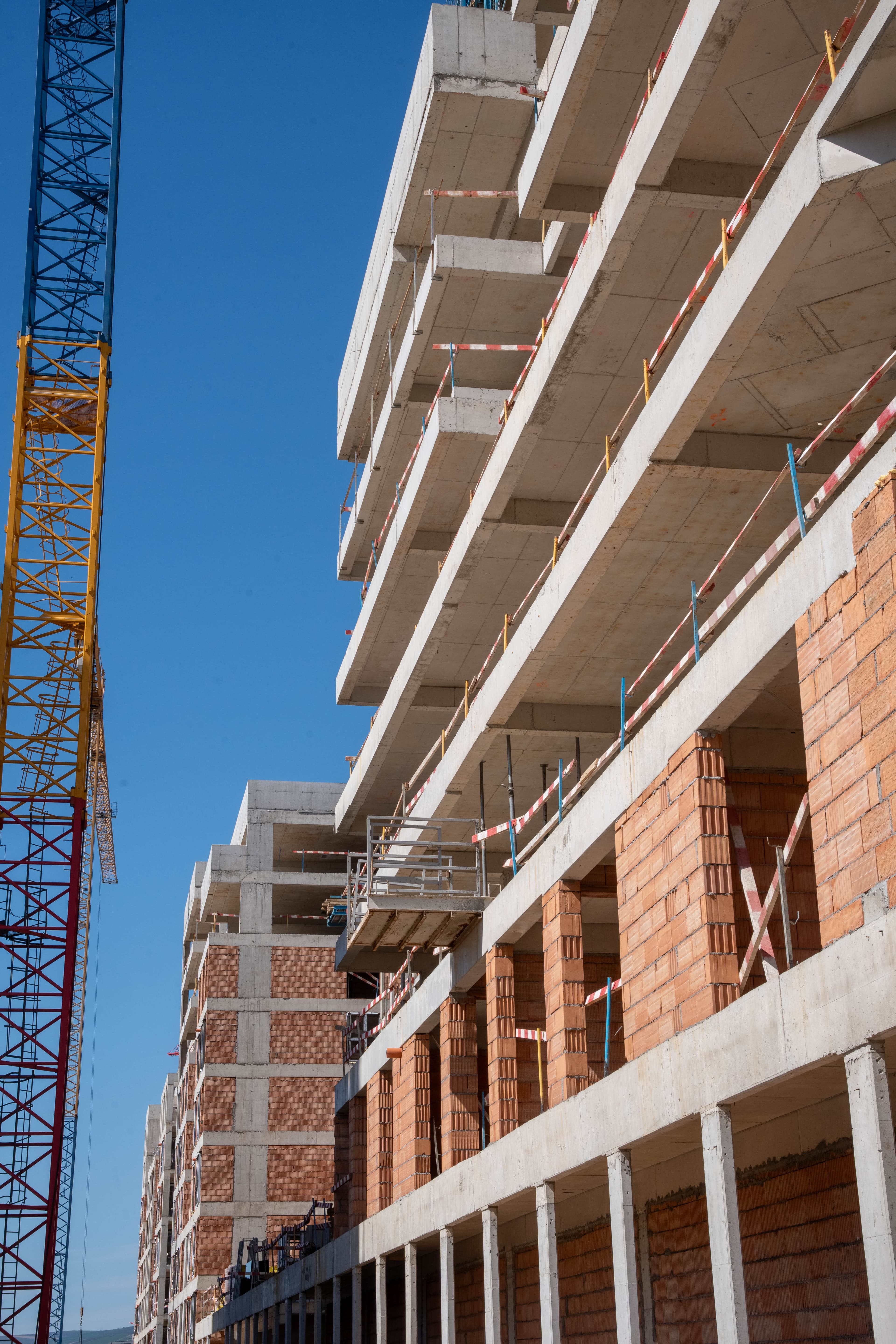

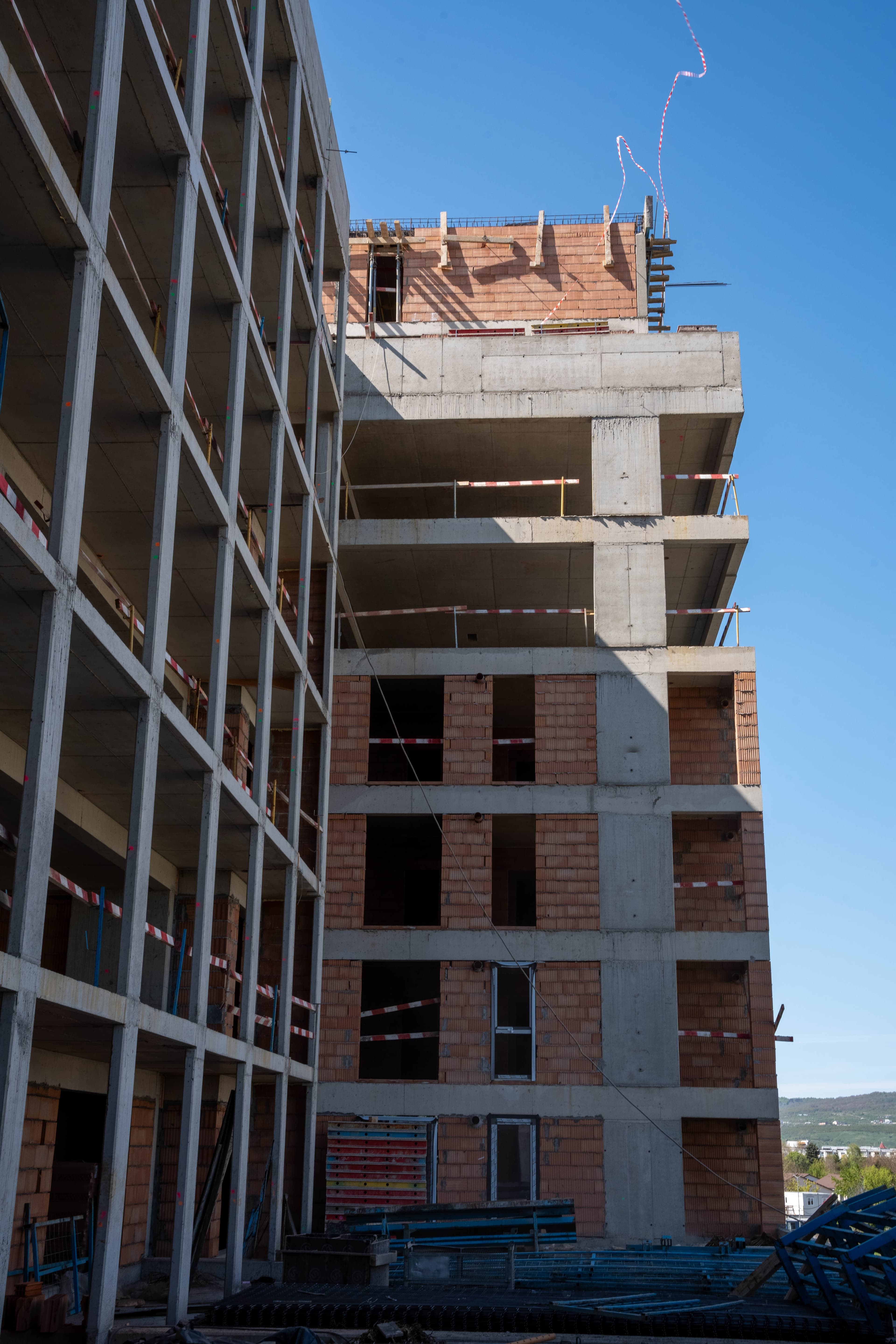

- zidăriile sunt finalizate la etaj 4, se zideste la etaj 5 si 8
- tencuieli parter 100%
- etapa 1 instalații electrice la etaj 1 si 2 - 100% se lucreaza la etaj 3

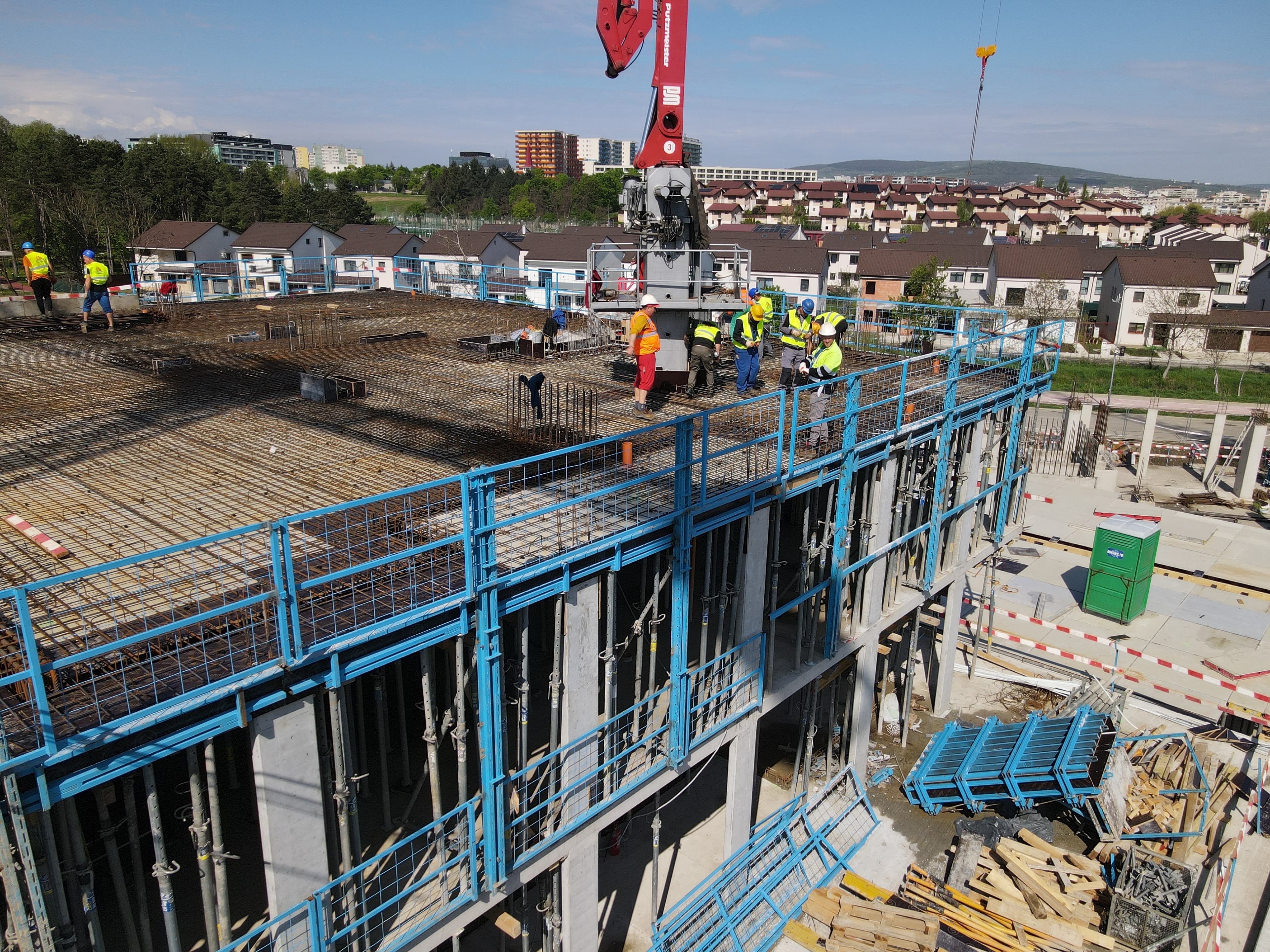

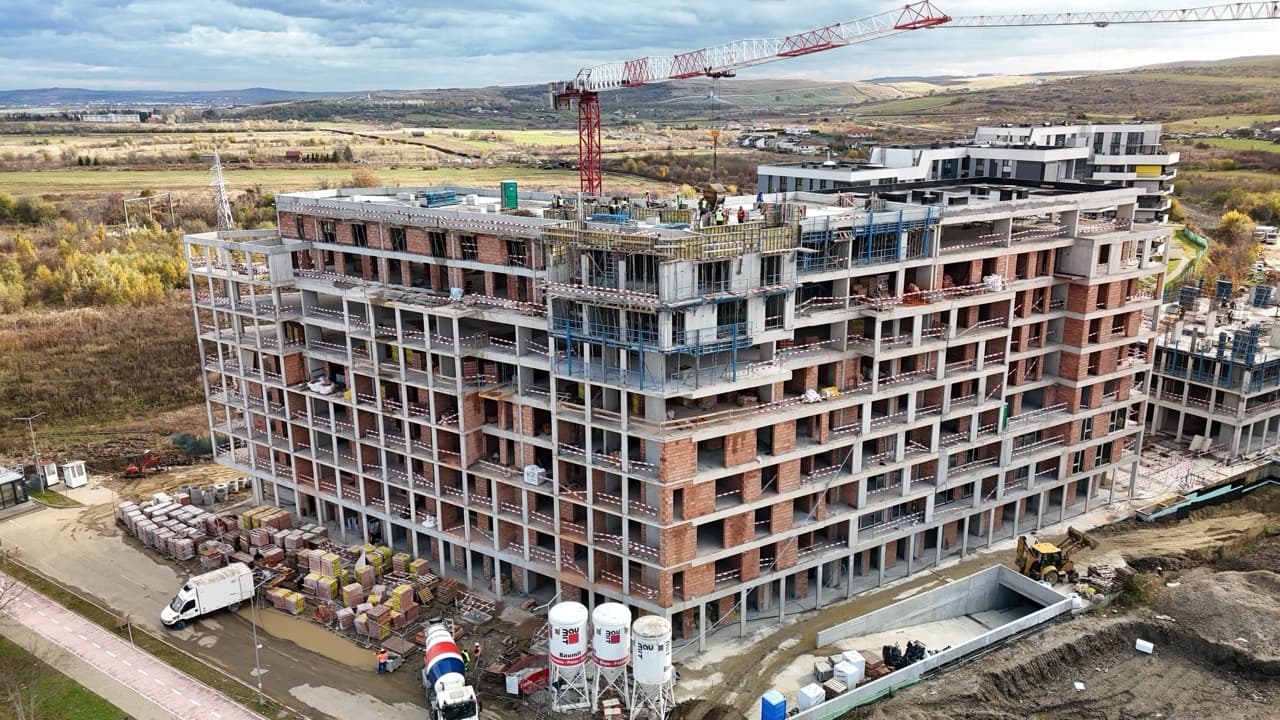

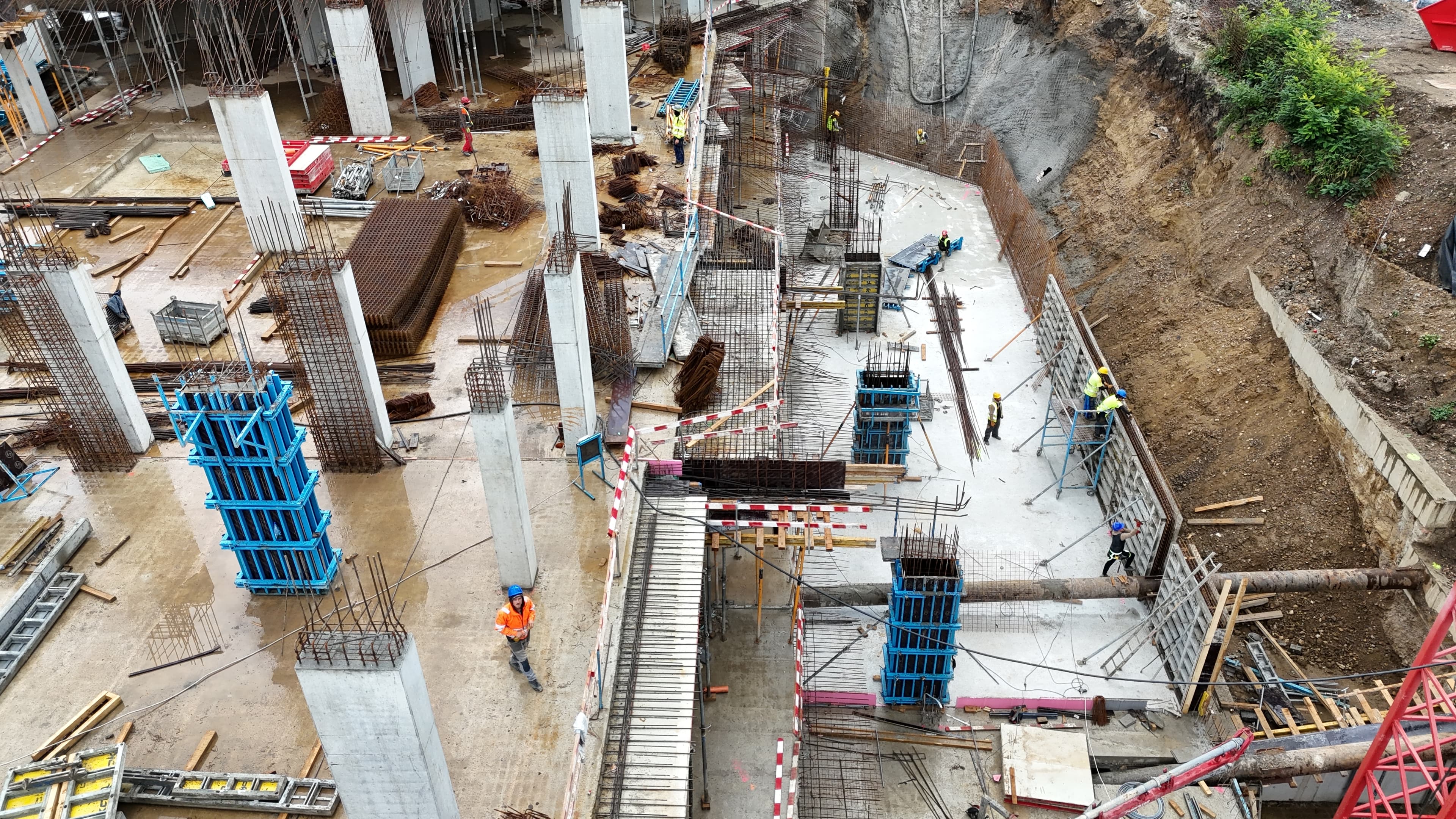

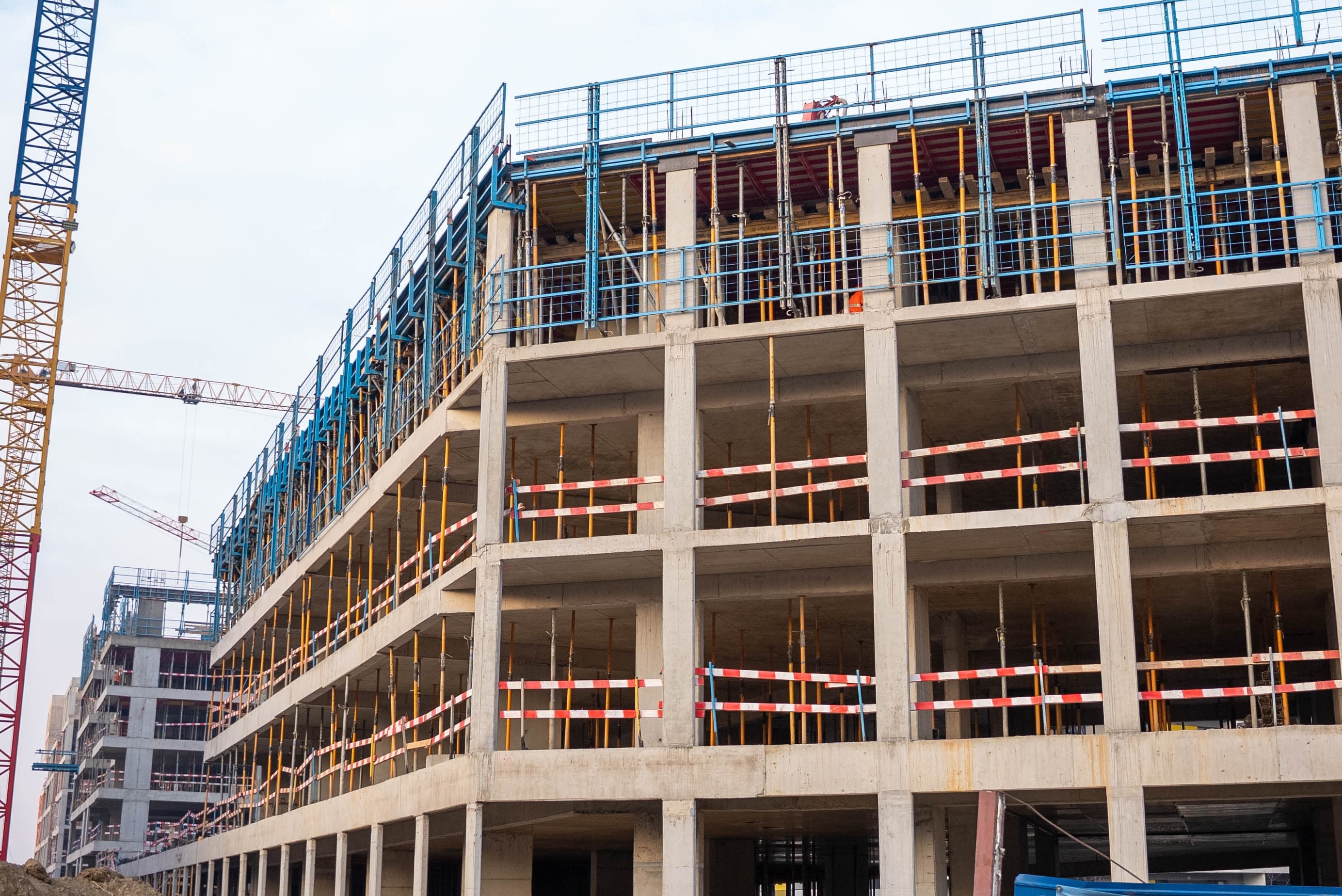

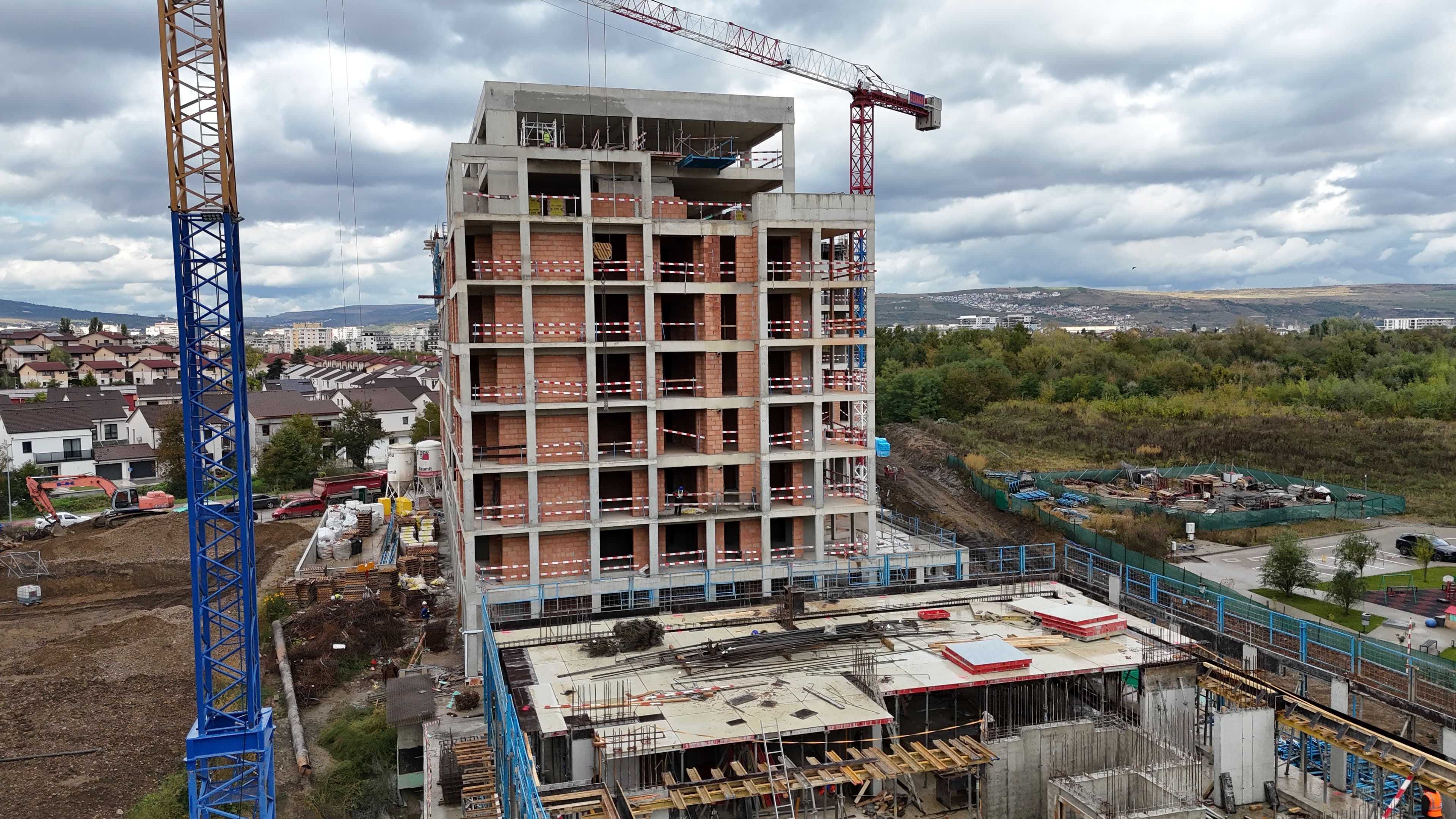

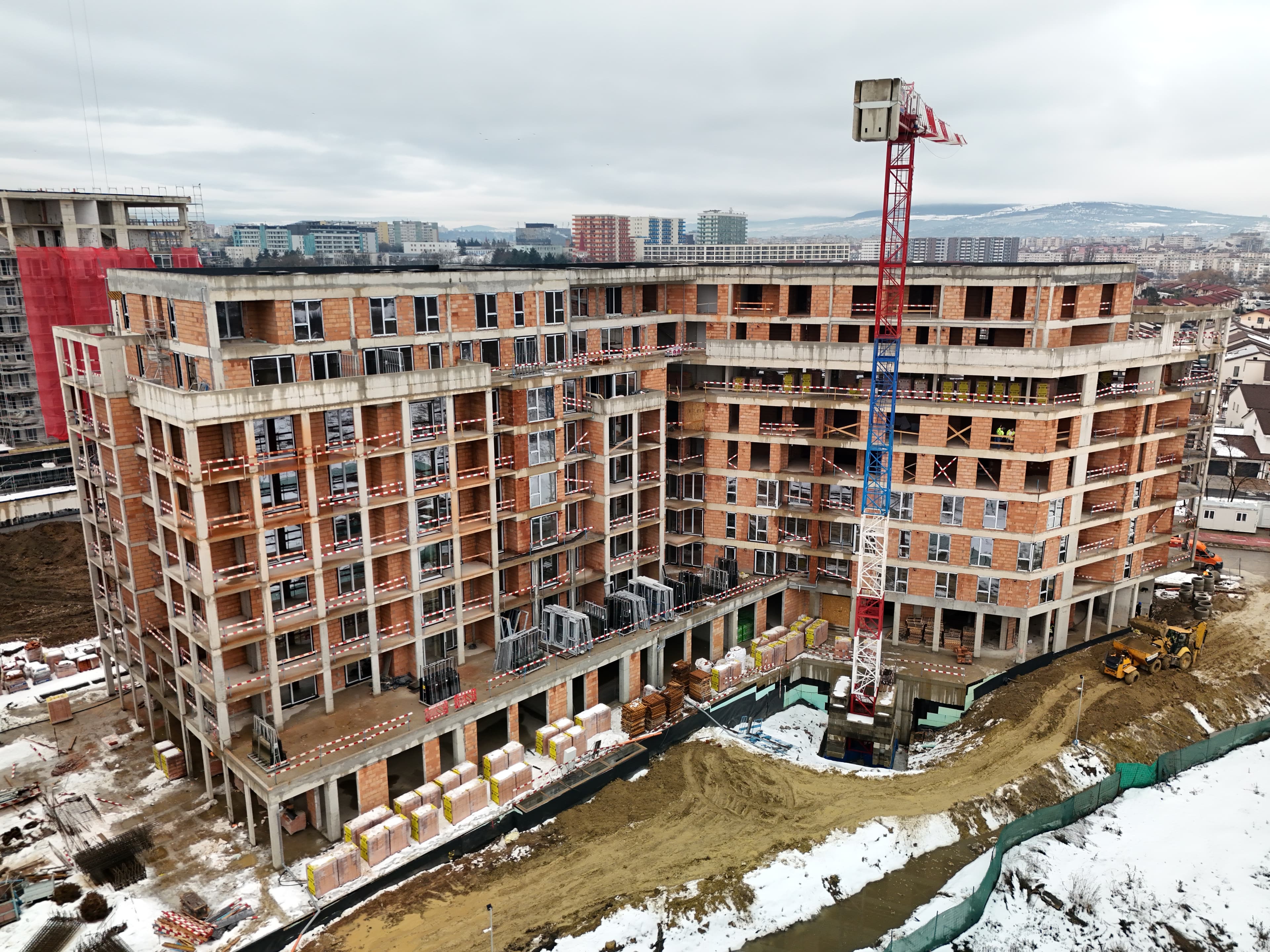

Octombrie 2025
Scara A:
- structura de rezistență infrastructura 100%
- parter - 80%
- structura de rezistenta etaj 1 - 50%
- structura de rezistenta etaj 2 - 30%
Scara B:
- structura de rezistență subsol 3 - 100%
- structura de rezistenta subsol 2 - 90%
- structura de rezistență subsol 1 - 70%
- structura de rezistenta parter - 50%
Scara C:
- structura de rezistenta subsol 2 - 100%
- structura de rezistență subsol 1 - 100%
- structura de rezistenta parter - 100%
- structura de rezistență etaj 1 - 100%
- structura de rezistență etaj 2 - 100%
- structura de rezistență etaj 3 - 50%

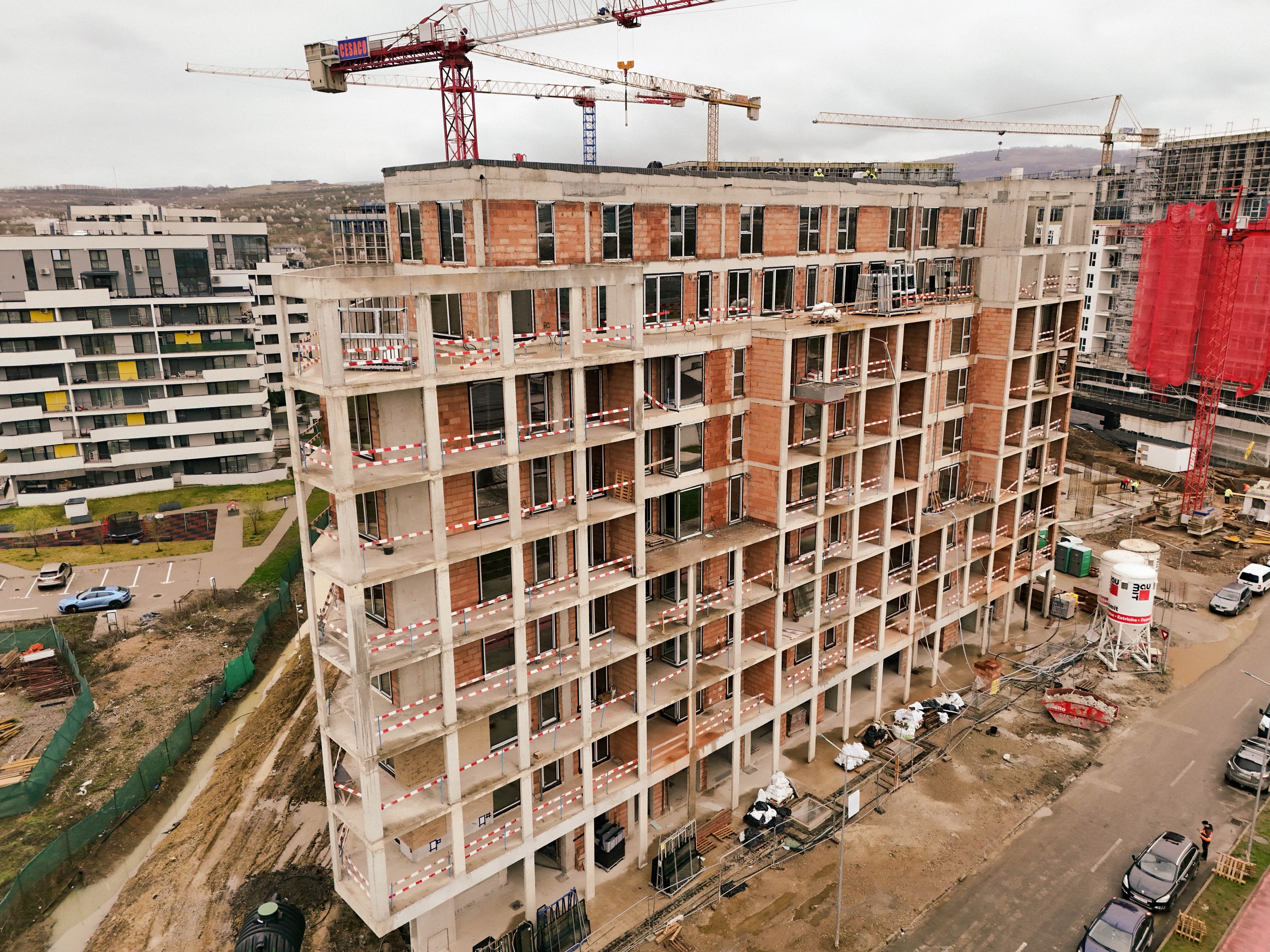

Scara D
- structura de rezistență - 100%
- zidariile sunt finalizate pana la etajul 7 inclusiv se zideste la etaj 8
- tencuieli parter - 100%
- tencuieli etaj 1 - 90%
- tencuieli etaj 2 - 90%
- tencuieli etaj 3 - 90%
- tamplarie exterioară montata 100% pe etaj 1 si 2
- se montează la etaj 3
- etapa 1 instalații electrice etajele 1-5 finalizată se lucrează la 6
Scara E:
- structura de rezistență 100%
- zidăriile sunt finalizate la etaj 3, se zideste la etaj 4 si 5
- tencuieli parter 100%
- etapa 1 instalații electrice la etaj 1

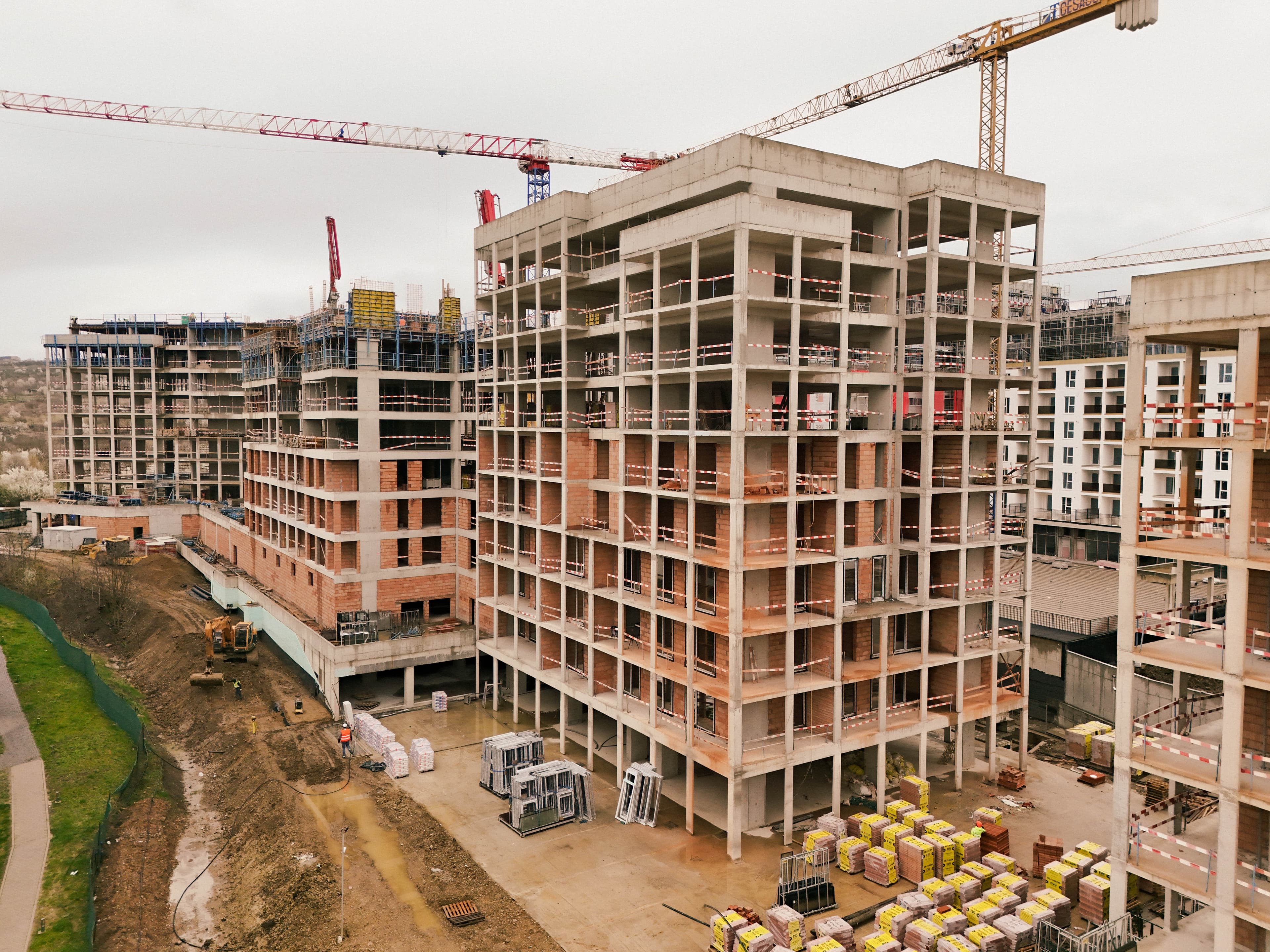

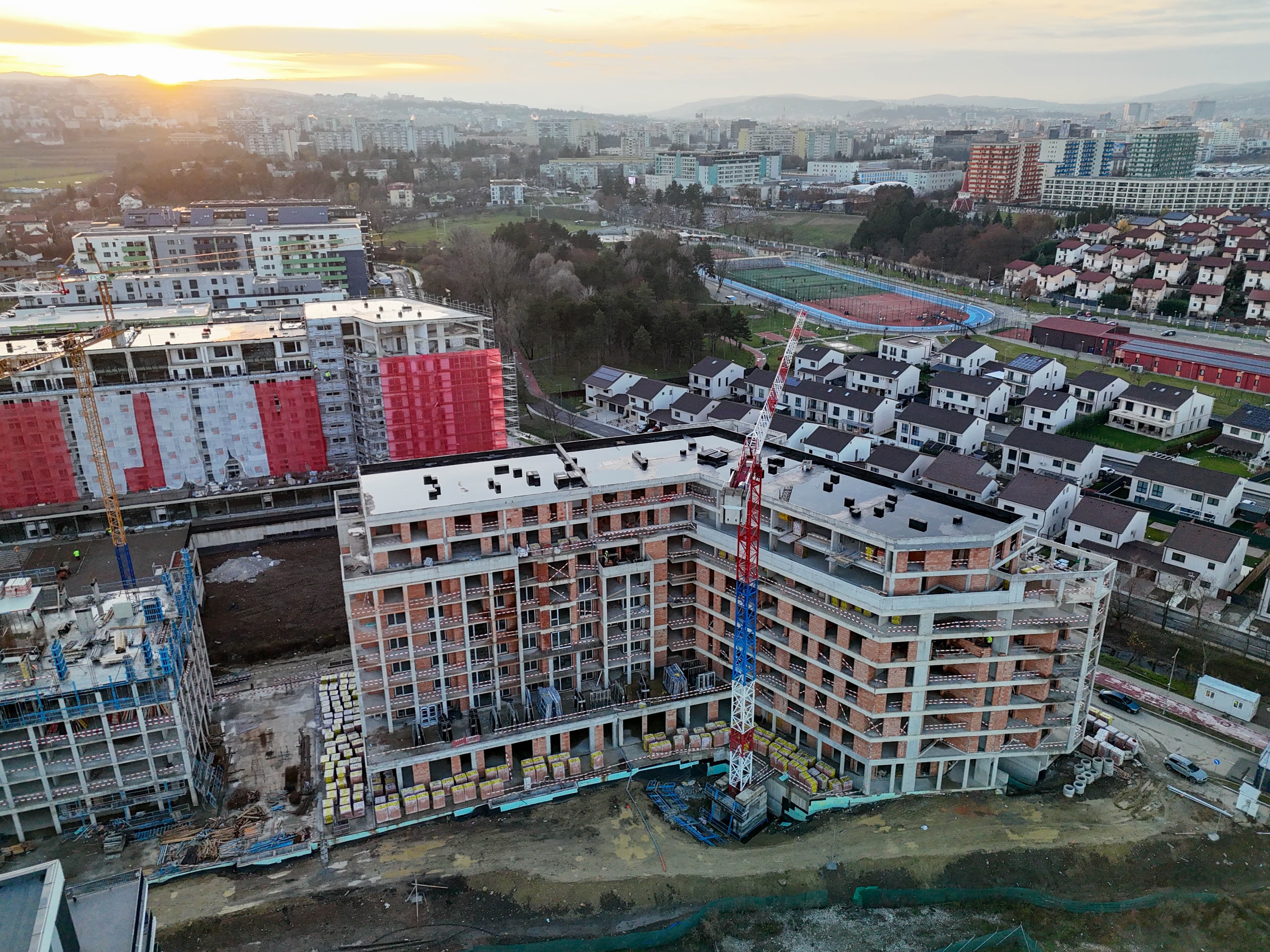

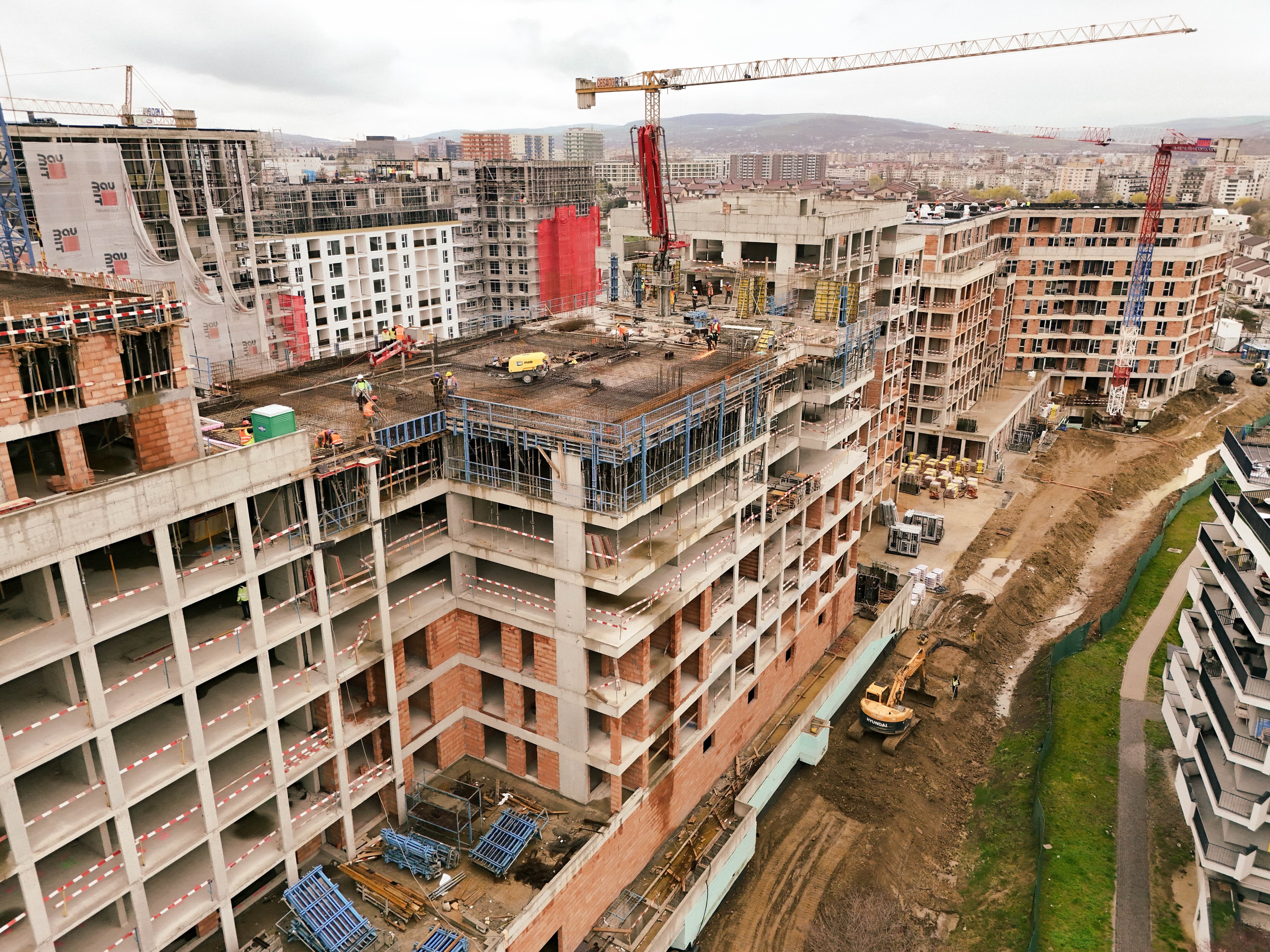

Septembrie 2025
Scara A:
- Structura de rezistență subsol 2 - 70%
- Structura de rezistență subsol 1 - 70%
- Structura de rezistență parter - 60%
- Structura de rezistență etaj 1 - 50%
- Structura de rezistenta etaj 2 - 30%
Scara B:
- Structura de rezistență subsol 3 - 100%
- Structura de rezistență subsol 2 - 80%
- Structura de rezistență subsol 1 - 70%
- Structura de rezistență parter - 50%
Scara C:
- Structura de rezistenta subsol 2 - 100%
- Structura de rezistență subsol 1 - 100%
- Structura de rezistență parter - 100%
Scara D:
- Structura de rezistență - 100%
- Zidăriile sunt finalizate până la etajul 6, iar lucrările la etajul 7 sunt în curs de desfășurare
- Tencuieli parter - 100%
- Tencuieli etaj 1 - 30%
Scara E:

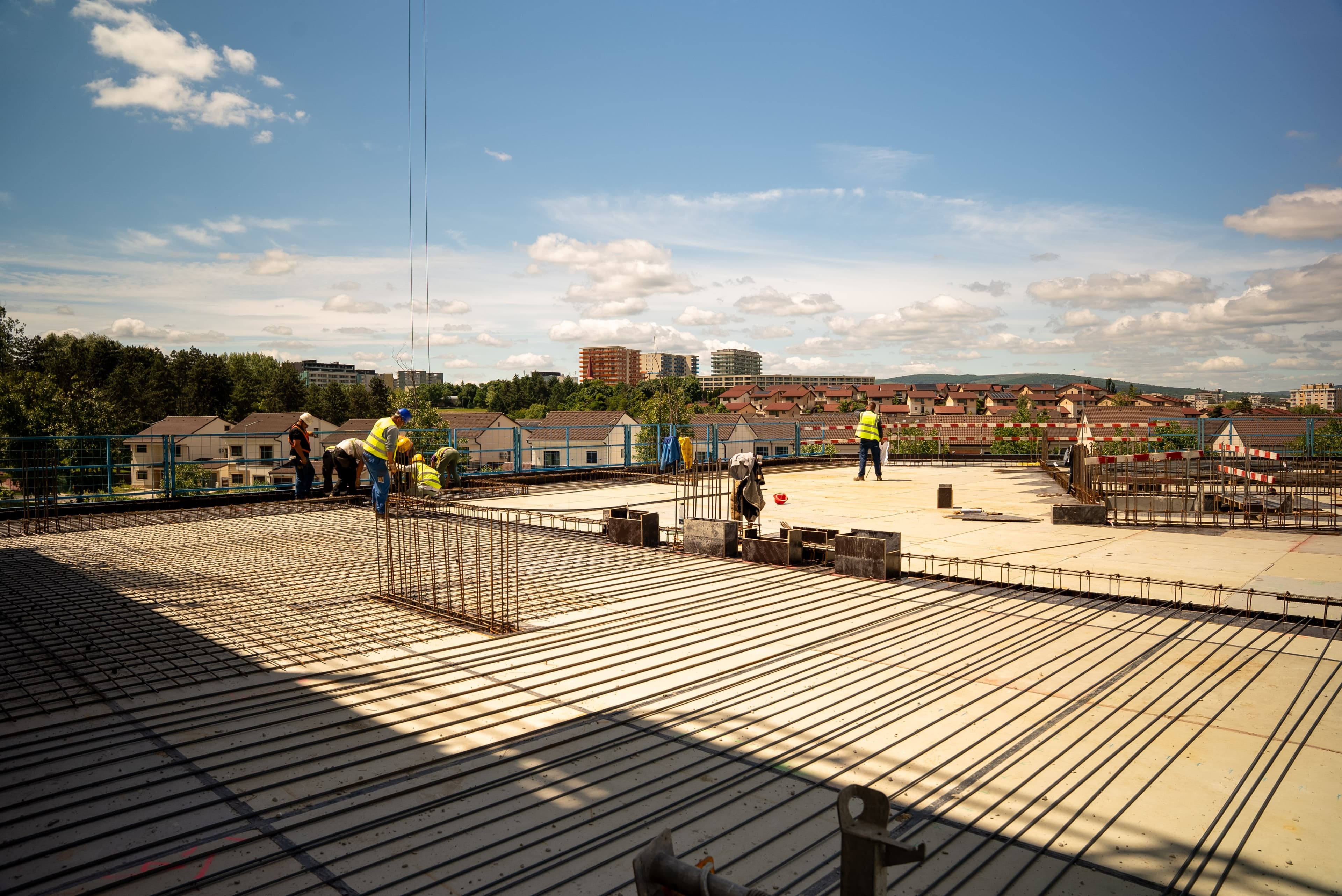

- Structura de rezistență este finalizată până la etajul 7, iar lucrările la etajul 7 sunt realizate în proporție de 70%
- Zidăriile sunt finalizate până la etajul 3
- Tencuieli parter 100%
Sprijinirile spre vecinătăți 100%.

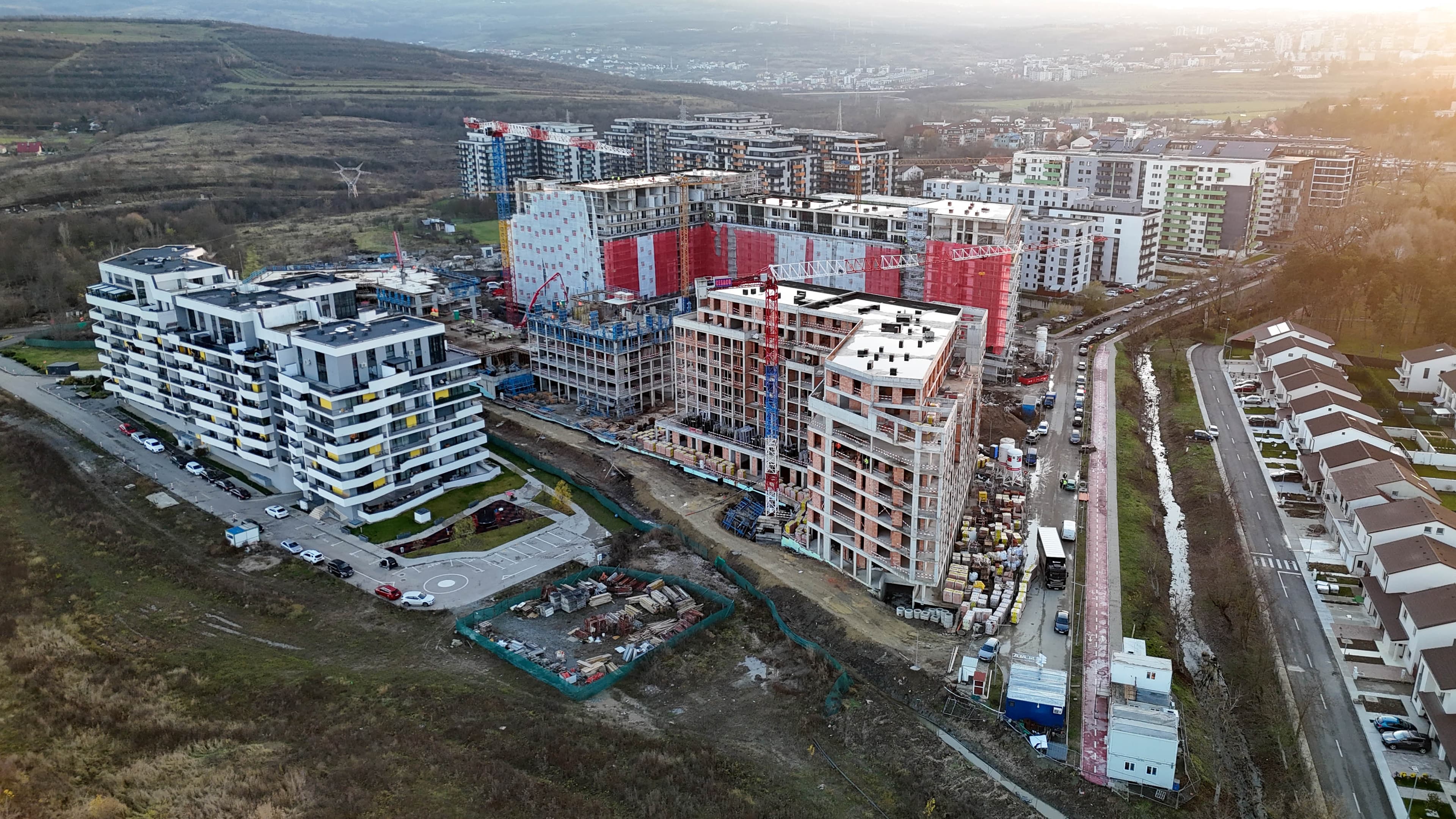

August 2025
Scara A
- Structura de rezistență subsol 2 - 70%
- Structura de rezistență subsol 1 - 70%
- Structura de rezistență parter - 60%
- Structura de rezistență etaj 1 - 50%
- Structura de rezistență etaj 2 - 30%
Scara B

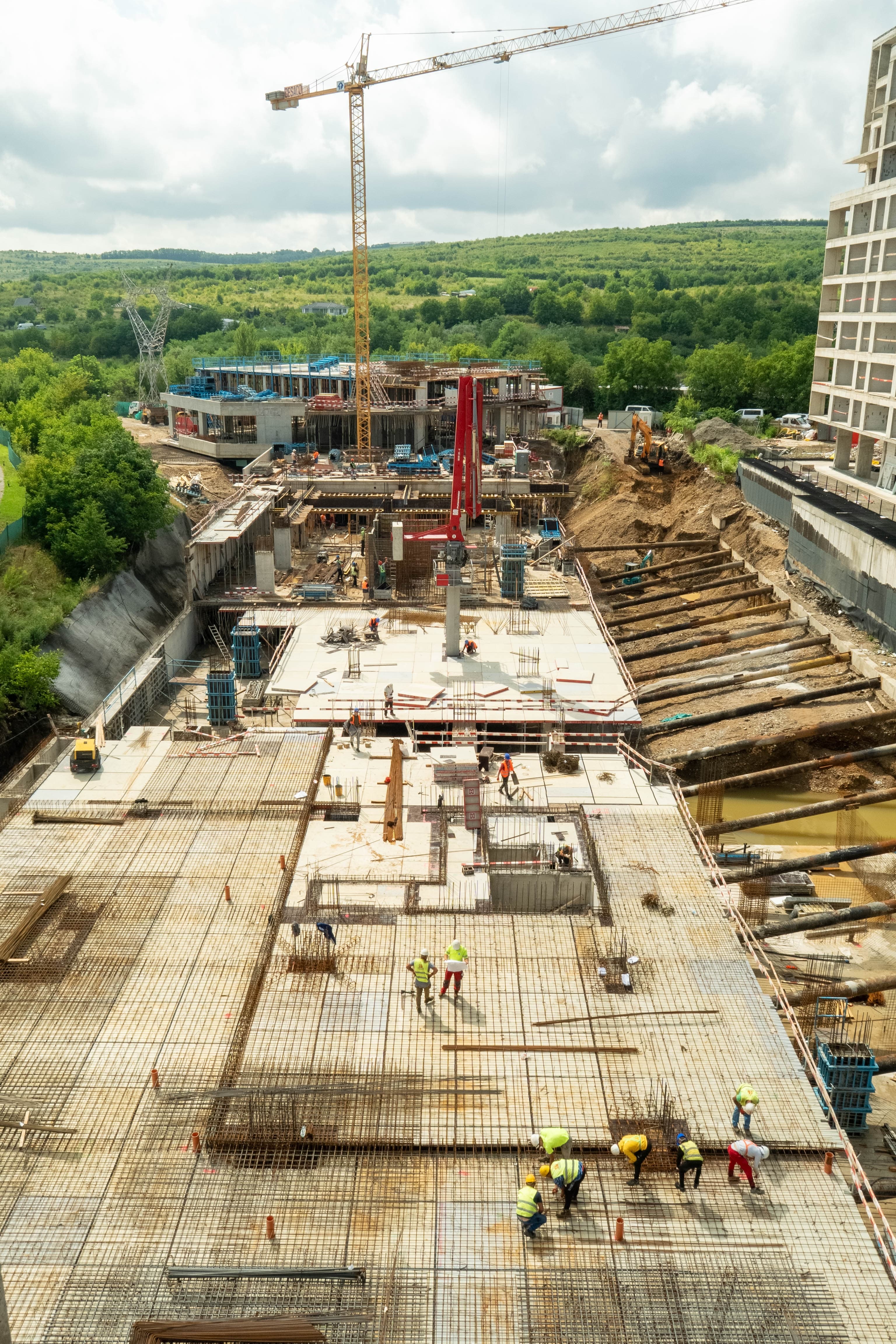

- Structura de rezistență subsol 3 - 90%
- Structura de rezistență subsol 2 - 70%
- Structura de rezistență subsol 1 - 70%
Scara C
- Structura de rezistență subsol 2 - 100%
- Structura de rezistență subsol 1 - 80%
- Structura de rezistență parter - 50%
Scara D
- Structura de rezistență - 100%
- Zidăriile sunt finalizate până la etajul 5 inclusiv
- S-au început tencuielile de la parter
Scara E

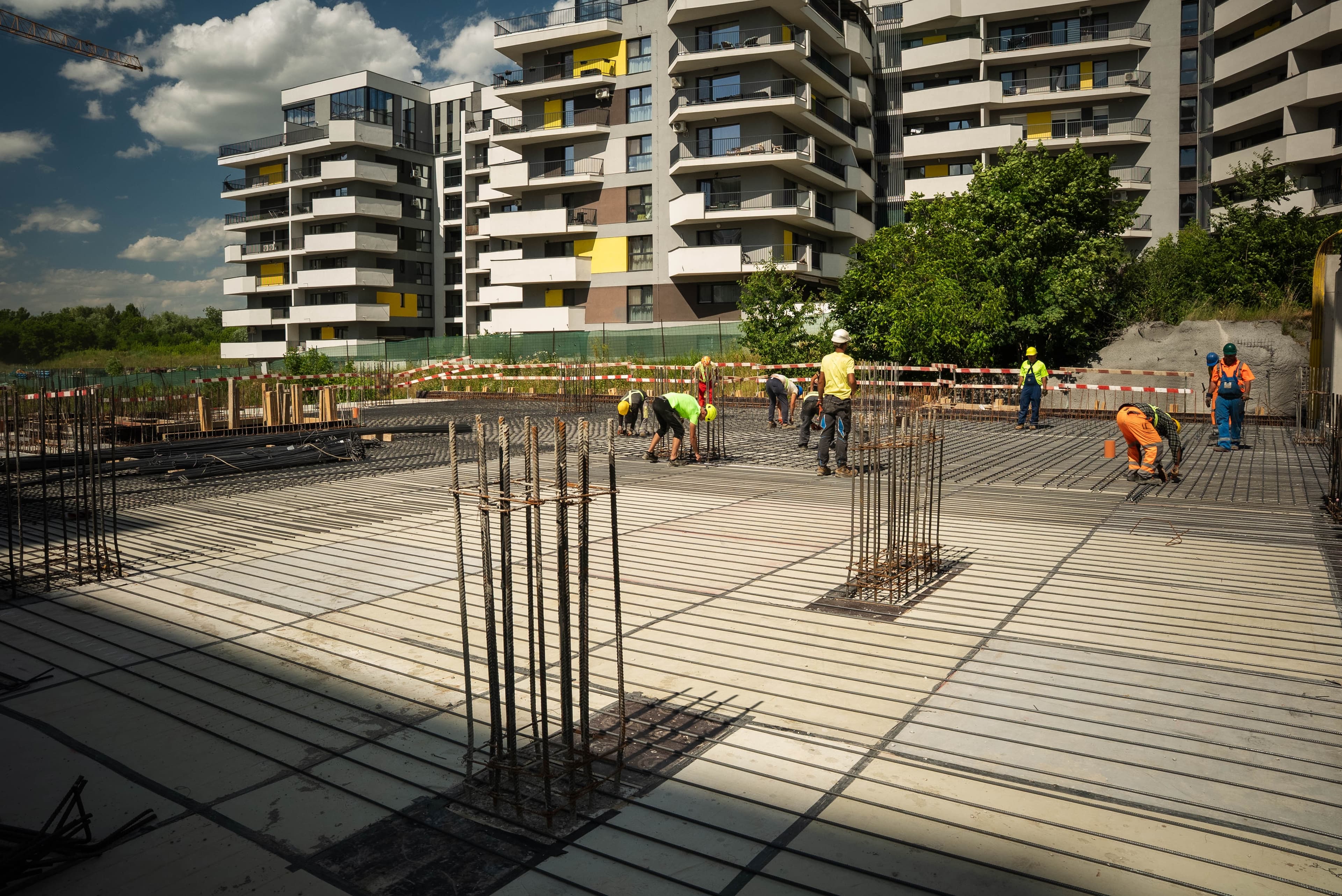

- Structura de rezistență etaj 6 - 65%
- Zidăriile la etajul 2 - 70%
- Sprijinirile spre vecinătăți 100%

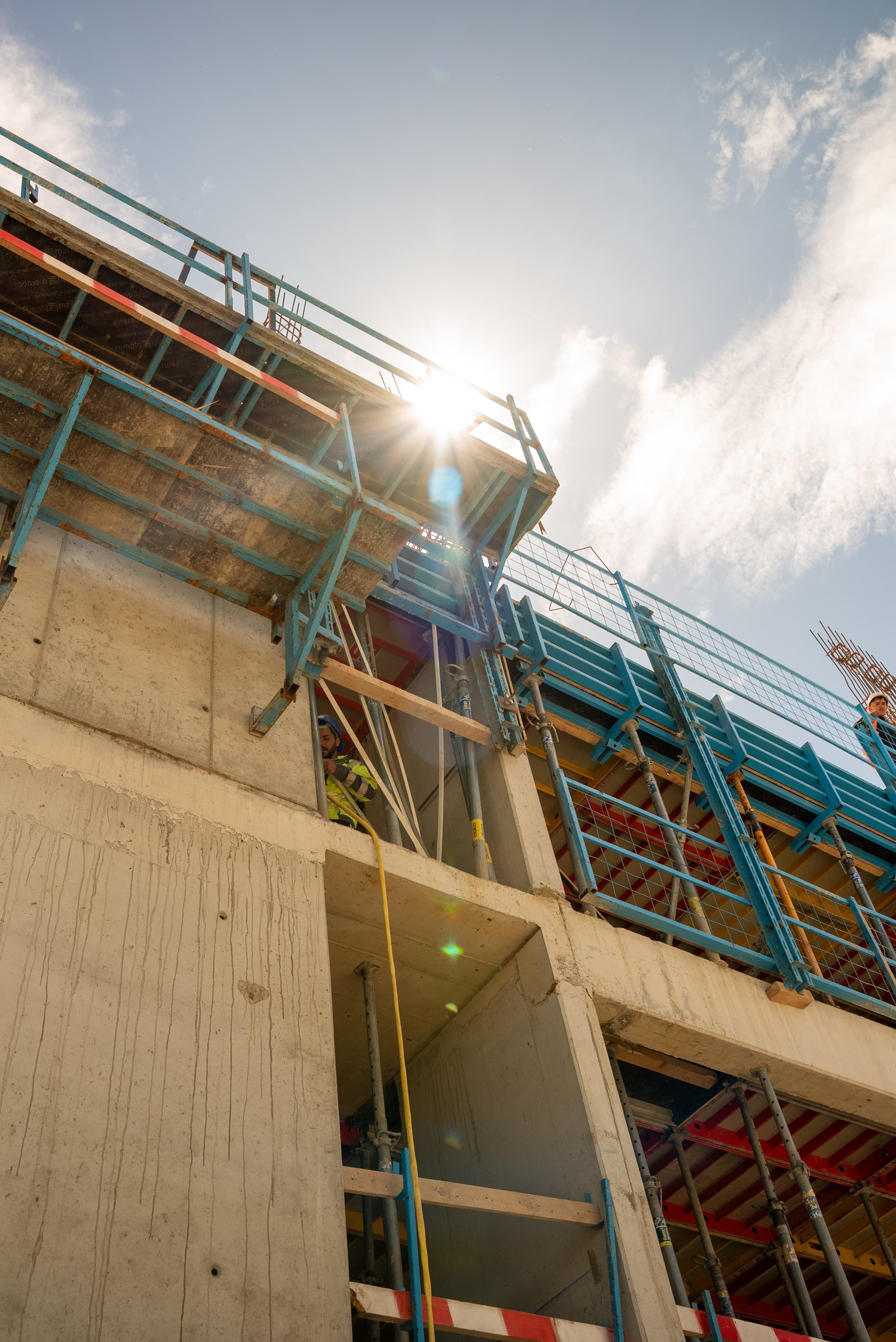

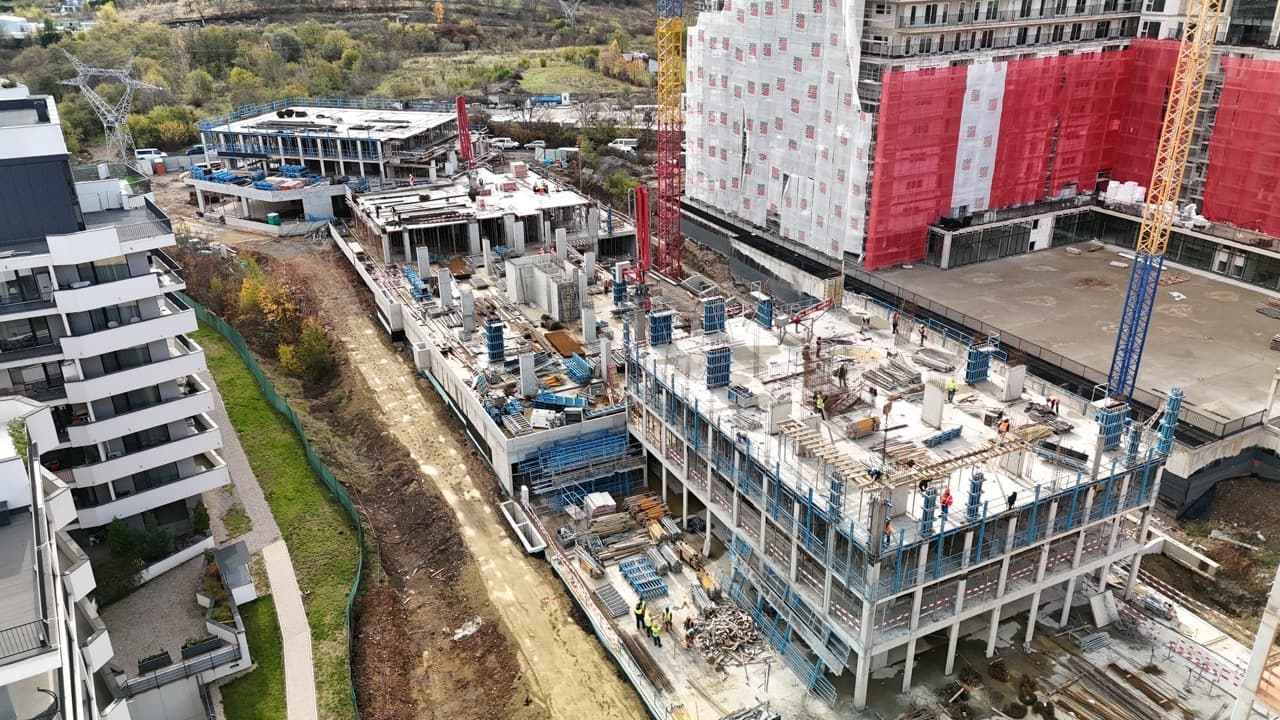

Iulie 2025
Scara A
- Structura de rezistență subsol 2 - 70%
- Structura de rezistență subsol 1 - 70%
- Structura de rezistență parter - 60%
- Structura de rezistență etaj 1 - 50%
Scara B
- Structura de rezistență subsol 3 - 70%
- Structura de rezistență subsol 2 - 50%
- Structura de rezistență subsol 1 - 30%
Scara C
- Radier 100%
- Structura de rezistență subsol 2 - 80%
- Structura de rezistență subsol 1 - 40%
Scara D
- Structura de rezistență etaj 7 - 100%
- Structura de rezistență etaj 8 - 50%
- Zidăriile sunt finalizate până la etaj 4
Scara E
- Structura de rezistență parter - 100%
- Structura de rezistență etaj 3 - 100%
- Structura de rezistență etaj 4 - 80%
- Zidării parter - 100%
- Zidării etaj 1 - 70%
Sprijinirile spre vecinătăți 100%.

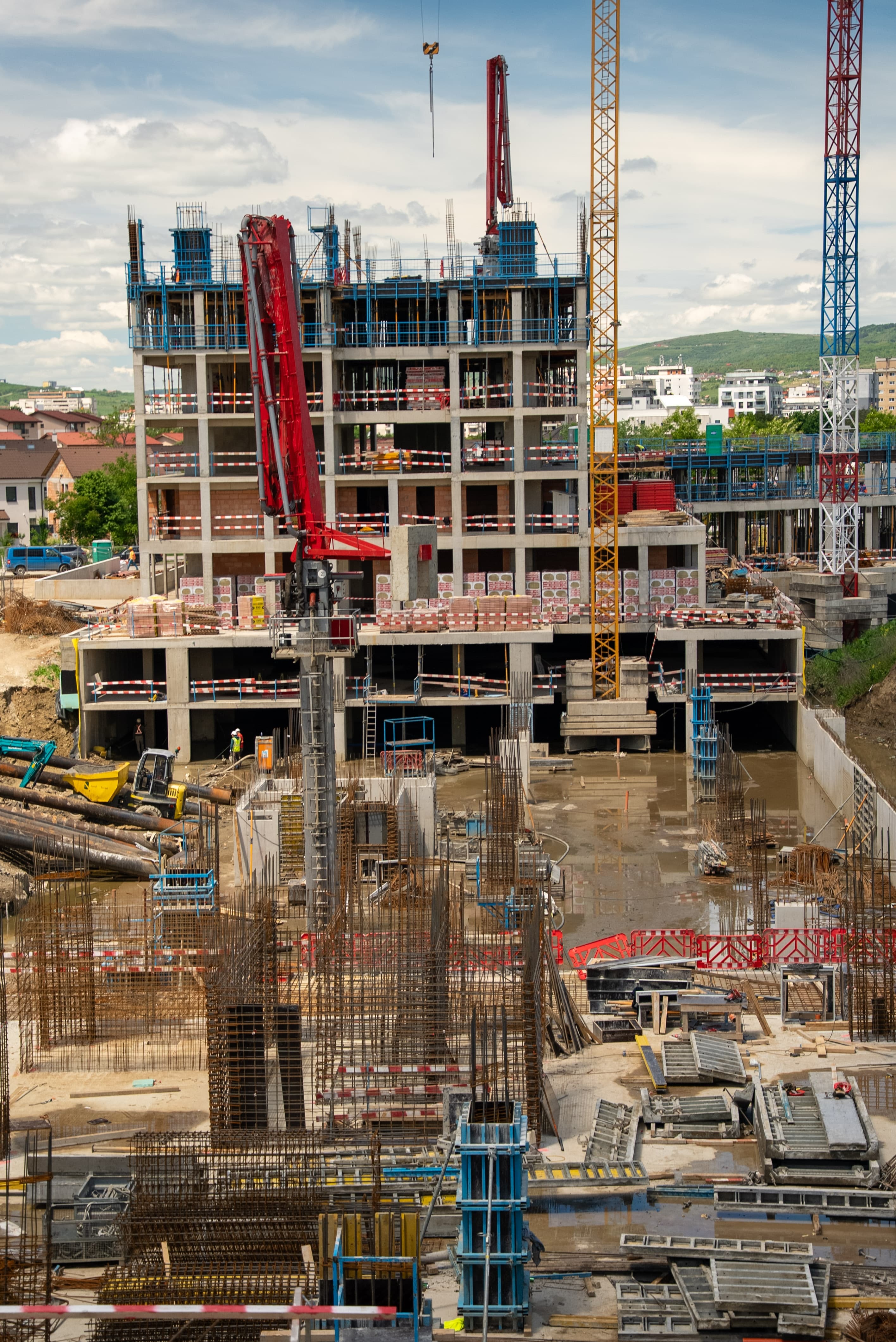

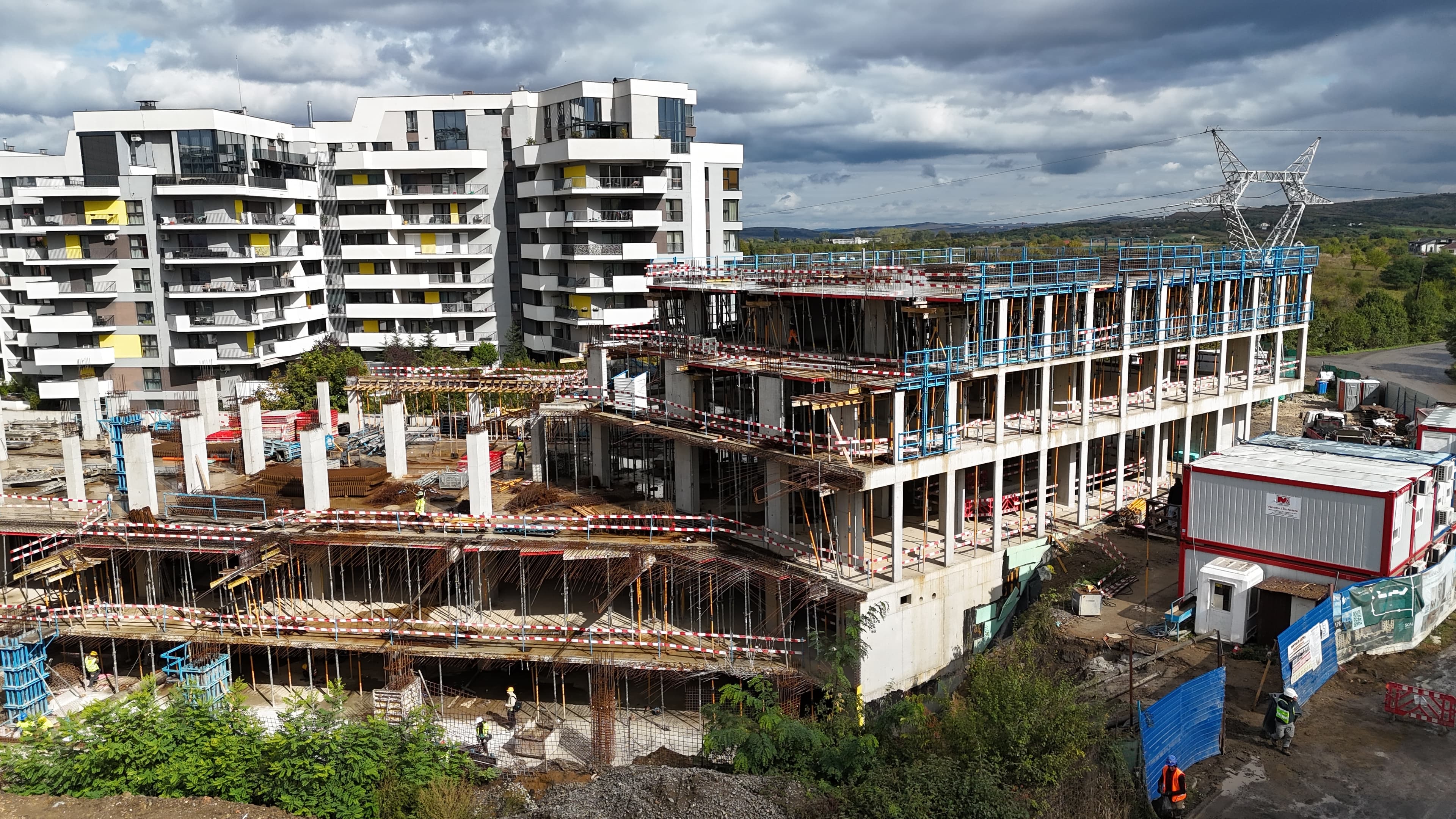

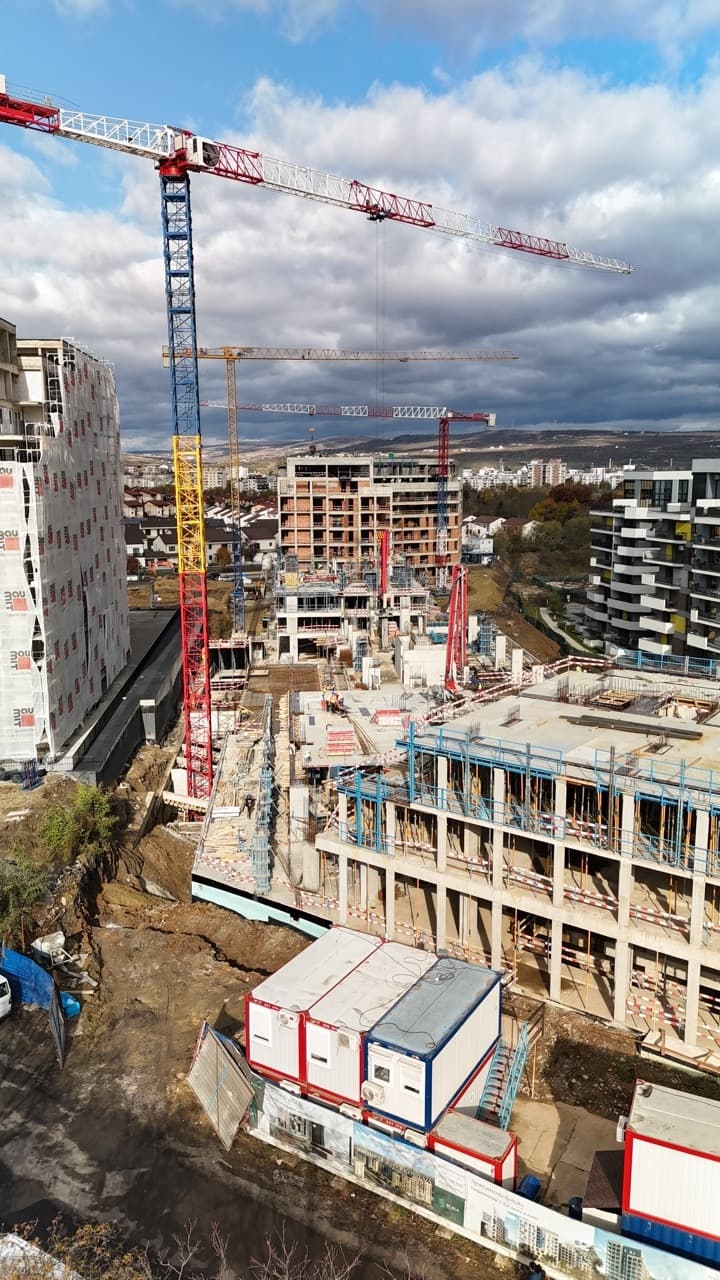

Iunie 2025
Scara A:
- Structura de rezistență subsol 2 - 70%
- Structura de rezistență subsol 1 - 60%
- Structura de rezistență parter - 50%
- Structura de rezistență etaj 1 - 30%
Scara B:
- Structura de rezistență subsol 3 - 60%
- Structura de rezistență subsol 2 - 50%
Scara C:
- Radier turnat în proporție de 70%
- Structura de rezistență subsol 2 - 60%
Scara D:
- Structura de rezistență a ajuns la etajul 7 retras
- Zidăriile sunt finalizate până la etaj 3, care este la 70%
Scara E:
- Structura de rezistență parter 100%
- Structura de rezistență etaj 2 - 100%
- Structura de rezistență etaj 3 - 50%
- Sprijinirile spre vecinătăți au ajuns la 52%

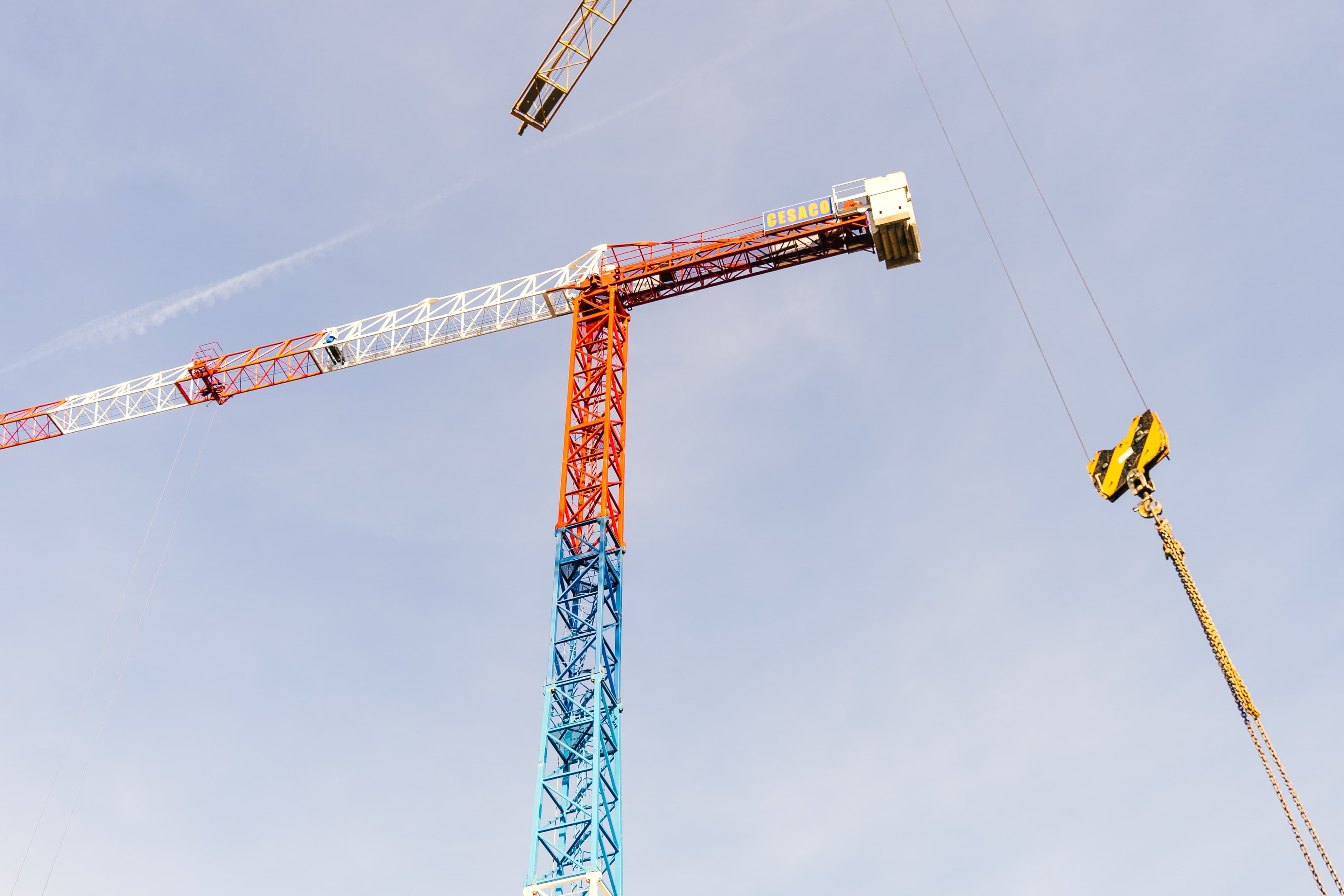

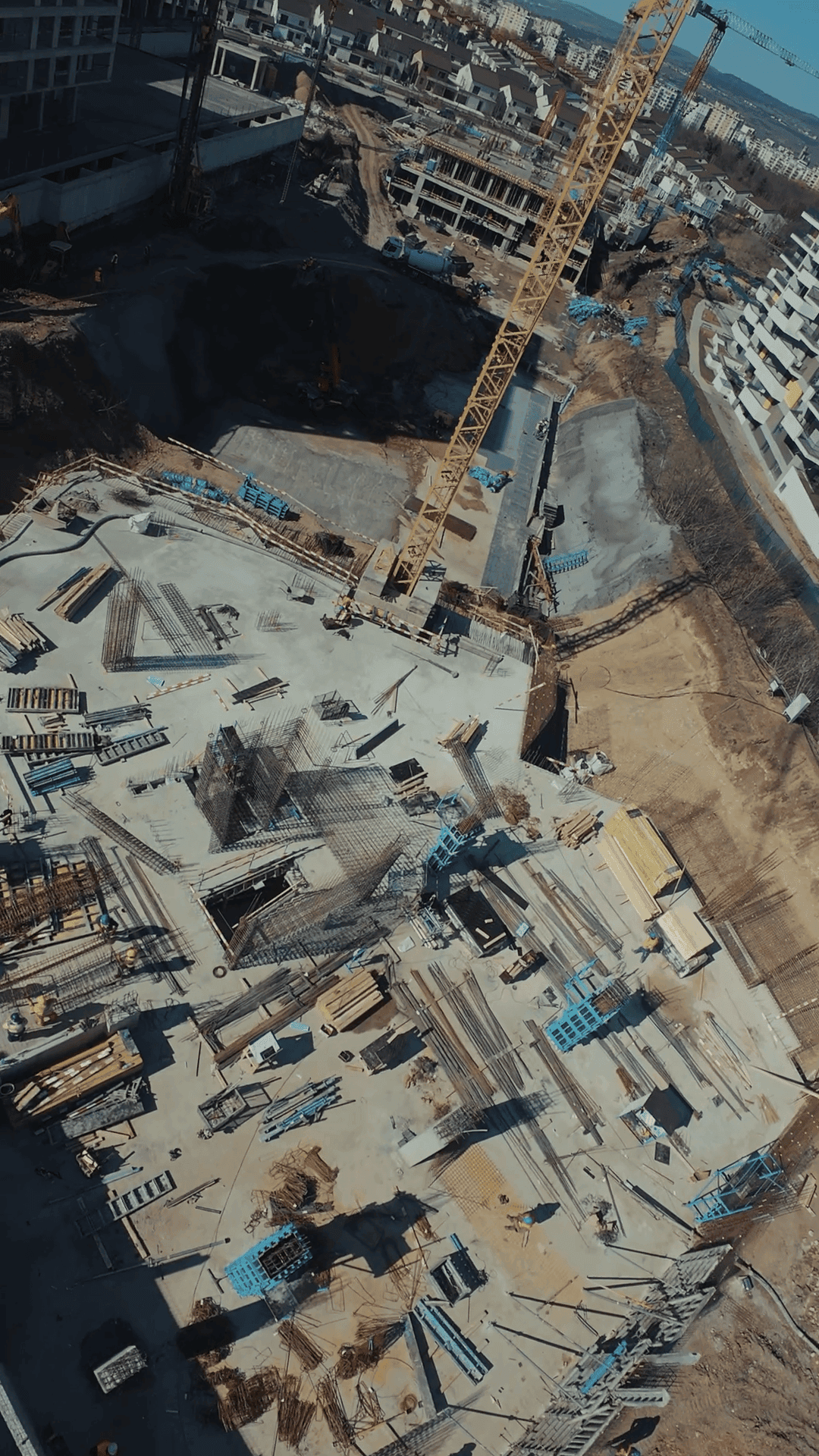

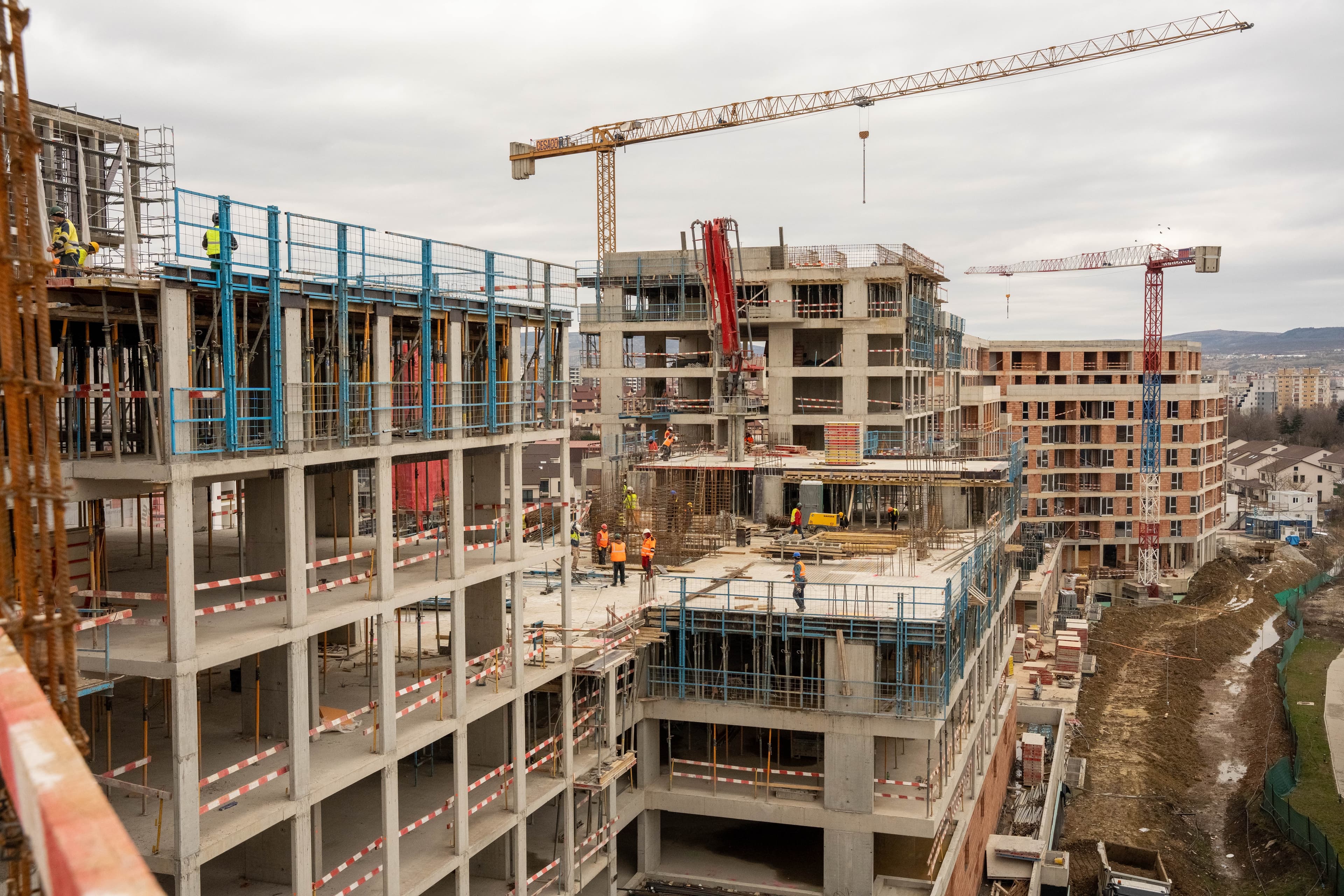

- Macaraua turn M2 este în curs de montare.

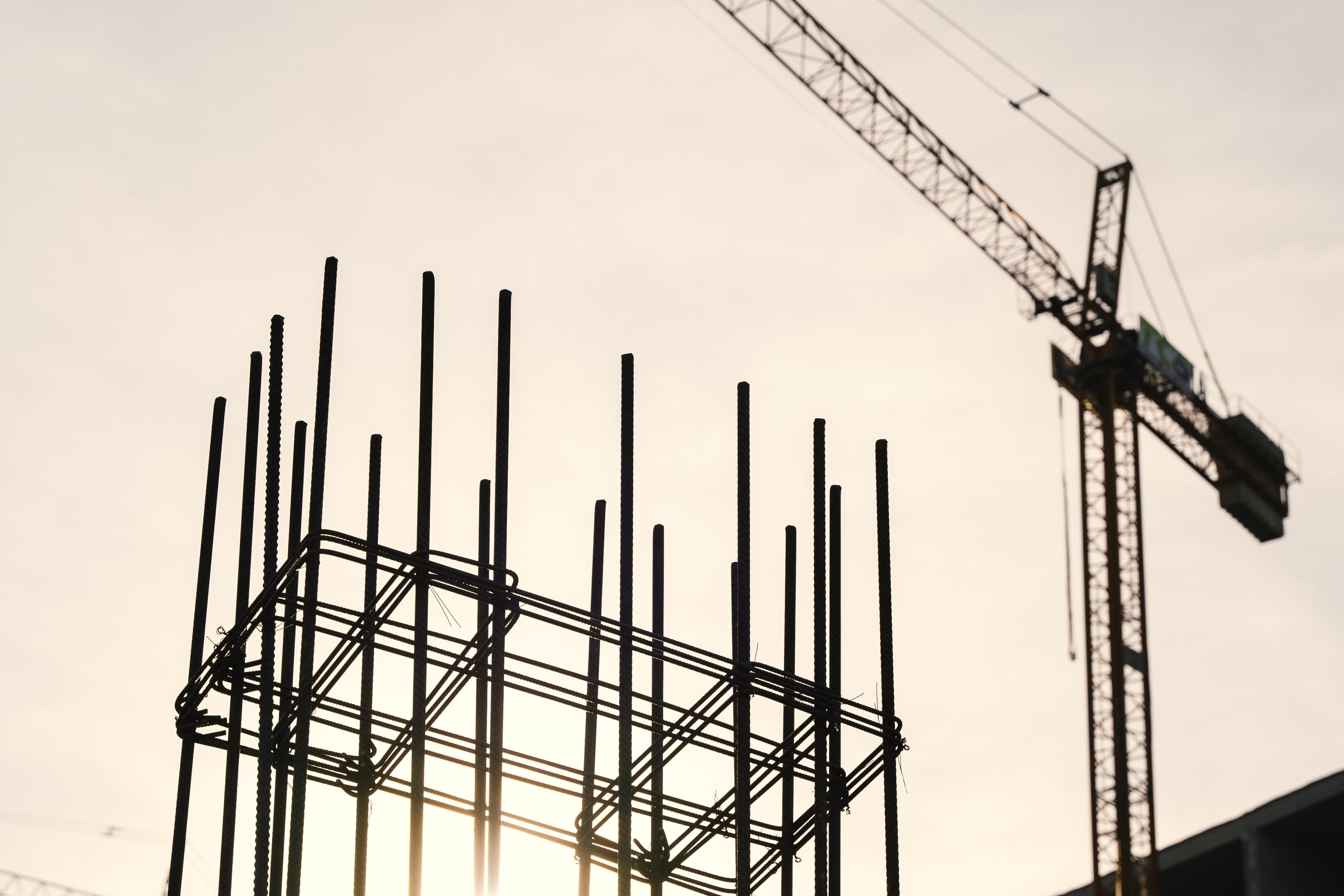

Mai 2025

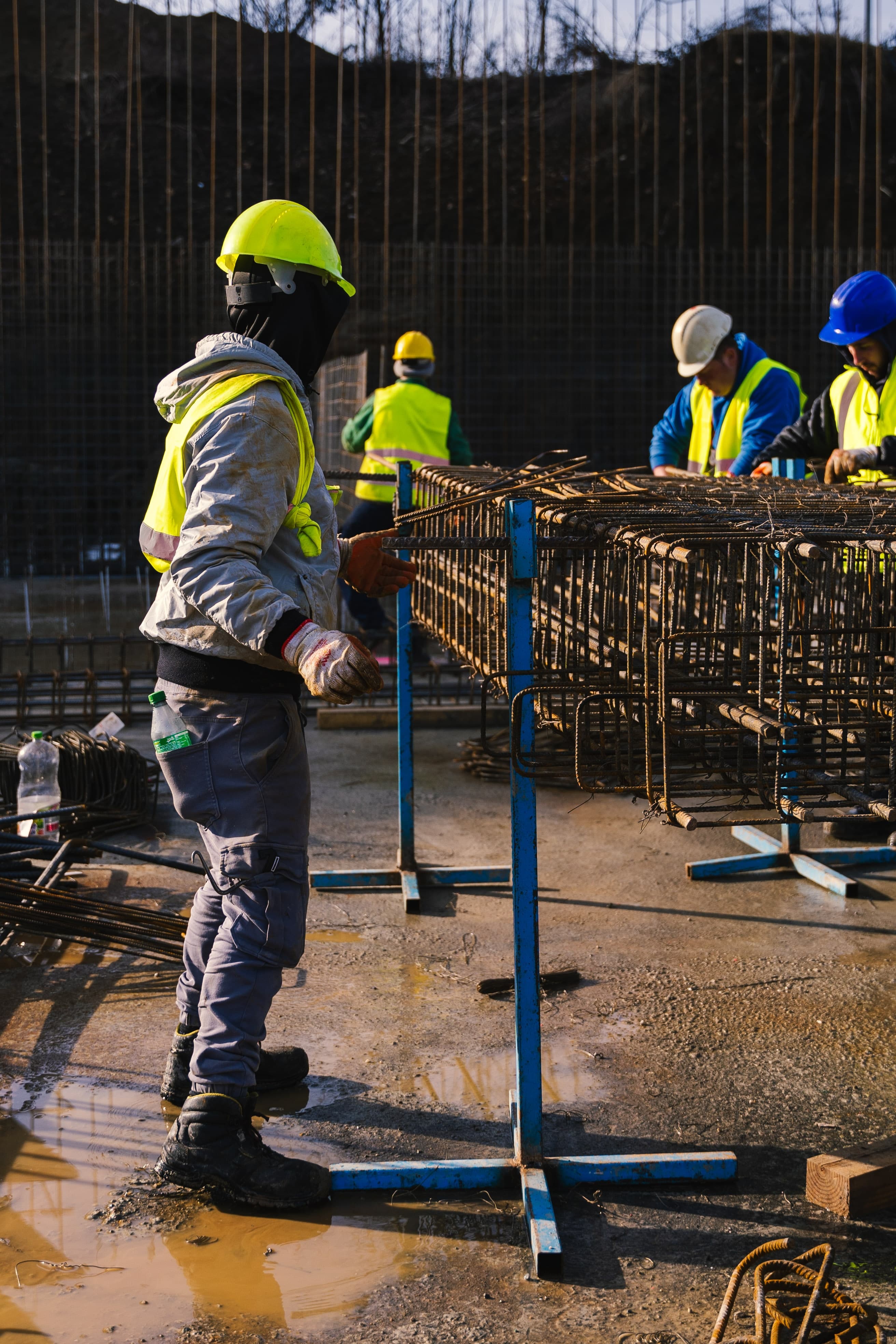

Scara A
- Structura de rezistență subsol 2 – 60%
- Structura de rezistență subsol 1 – 50%
- Structura de rezistență parter – 40%
Scara B
- Structura de rezistență subsol 3 – 60%
Scara C
- Radier turnat în proporție de 70%
- Săpătura executată – 95%
Scara D
- Structura de rezistență a ajuns la etajul 5
- Zidării finalizate la parter și etajul 1
Scara E
- Structura de rezistență parter – 100%
- Structura de rezistență Etaj 1 – 80%
Alte lucrări în curs

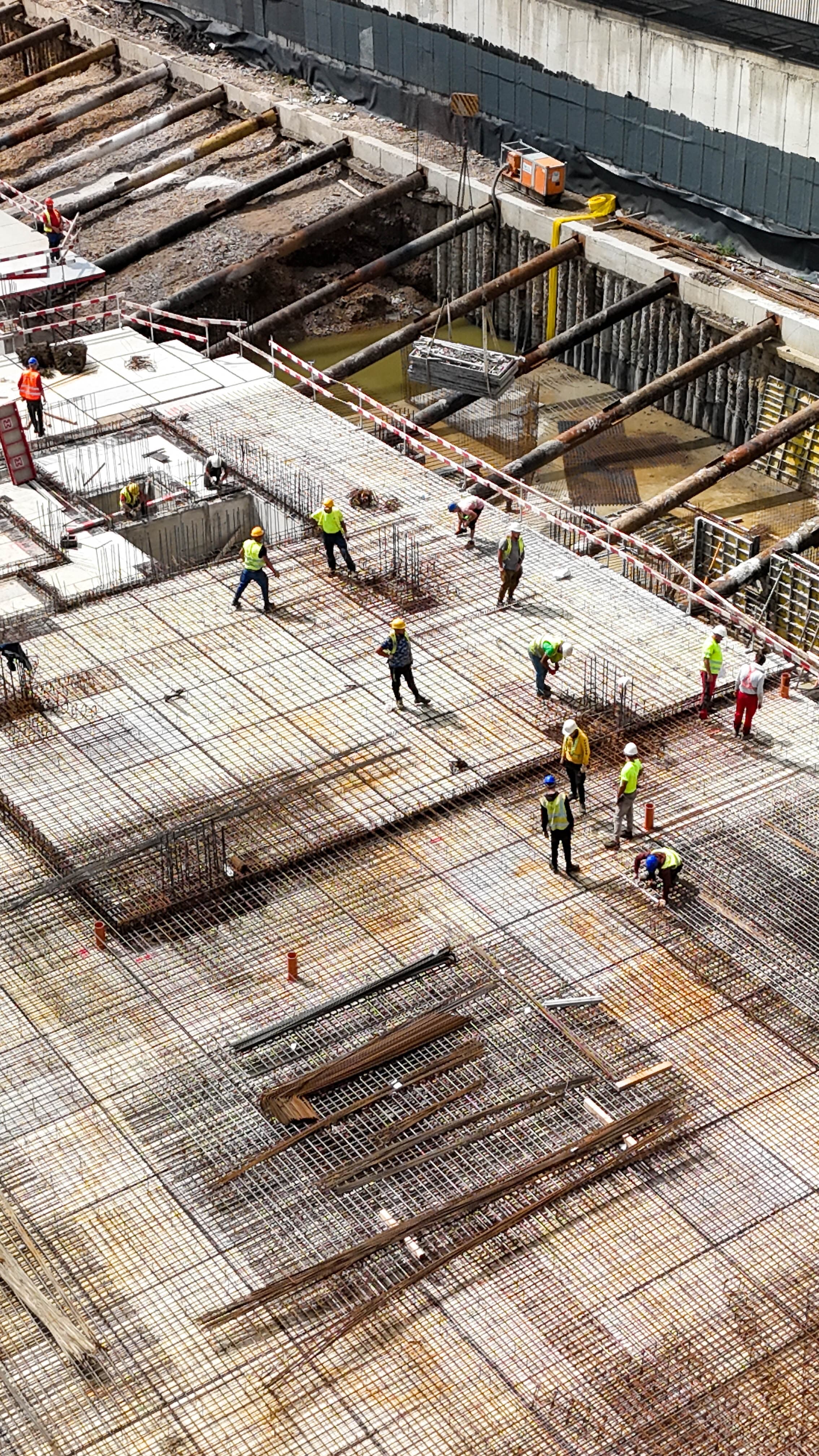

- Sprijinirile spre vecinătăți – 26%
- În curând: Montaj macara turn

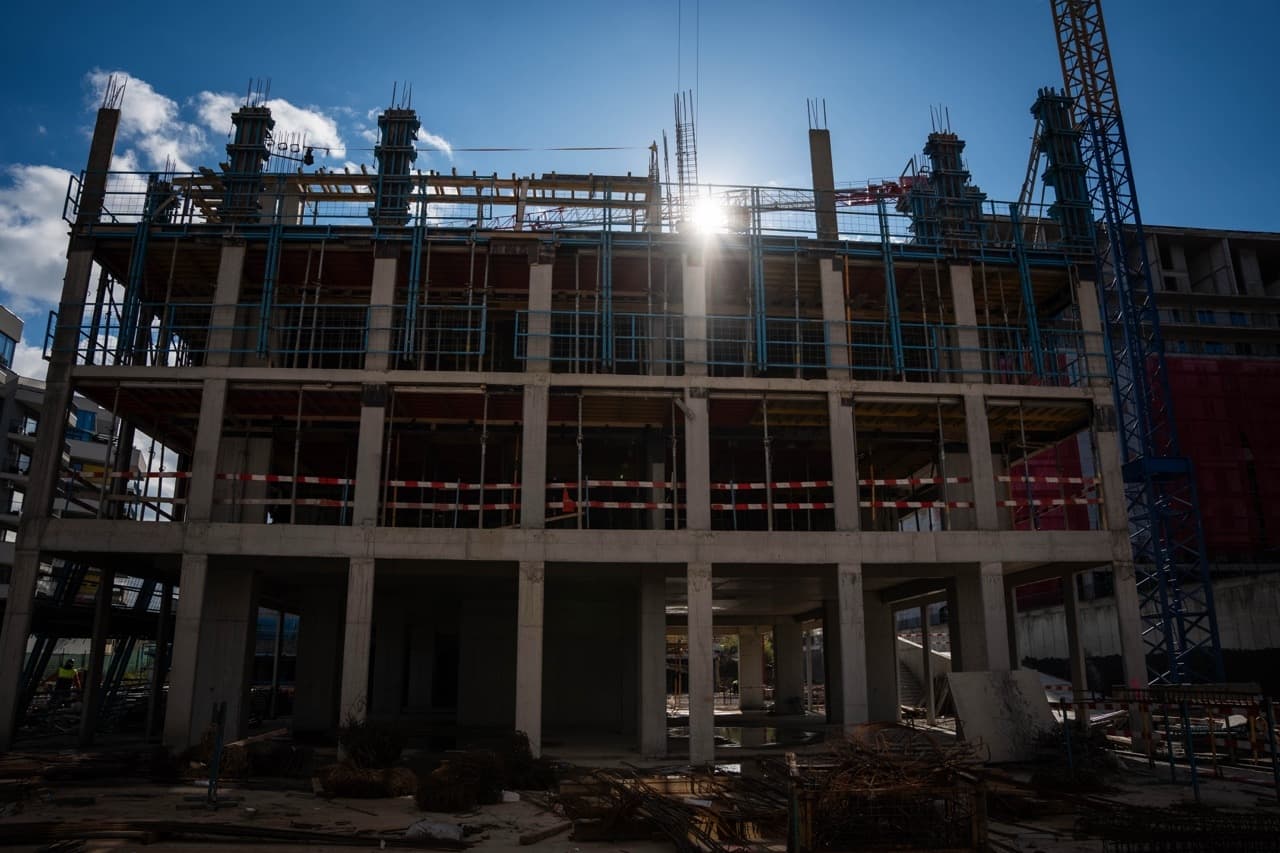

Aprilie 2025

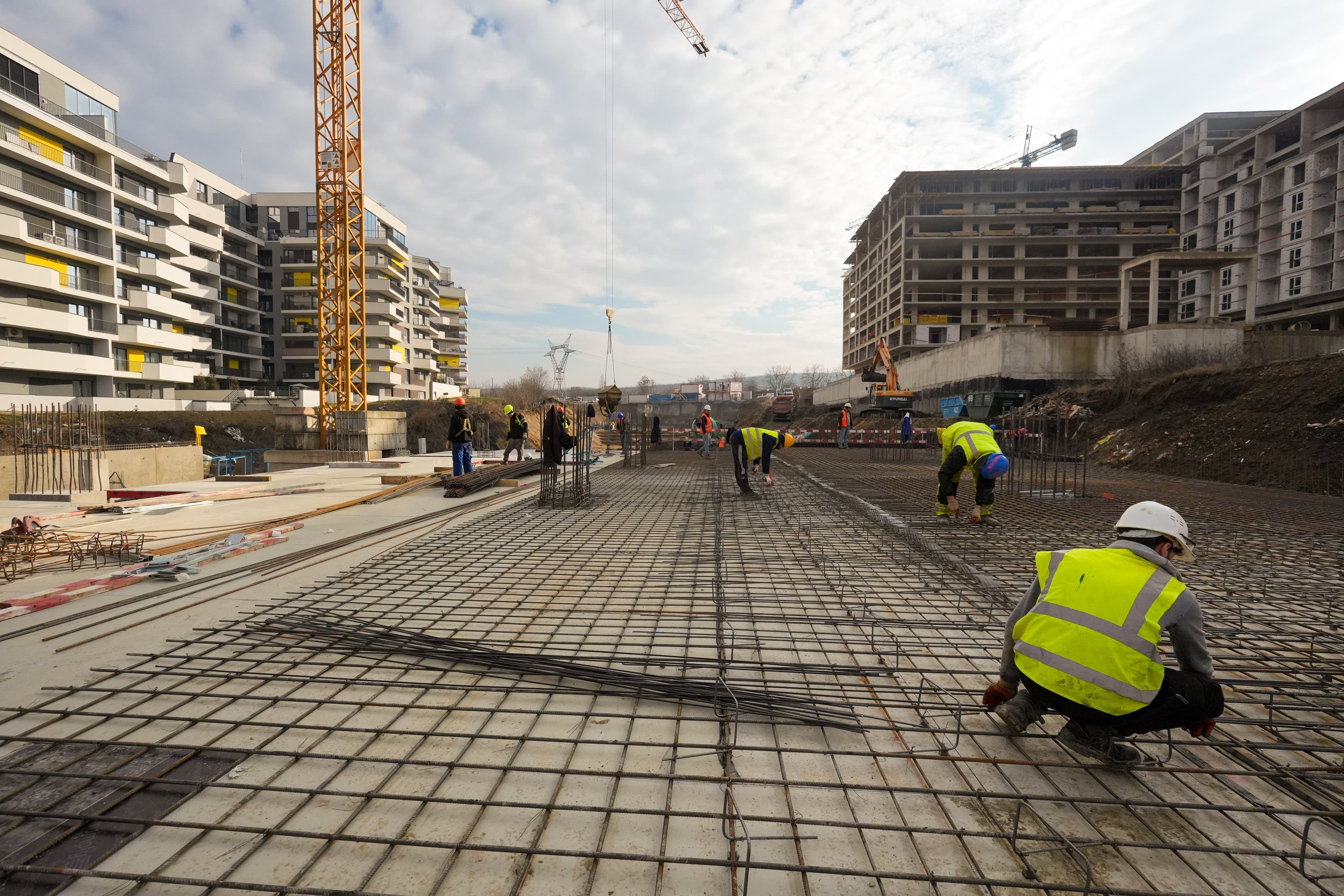

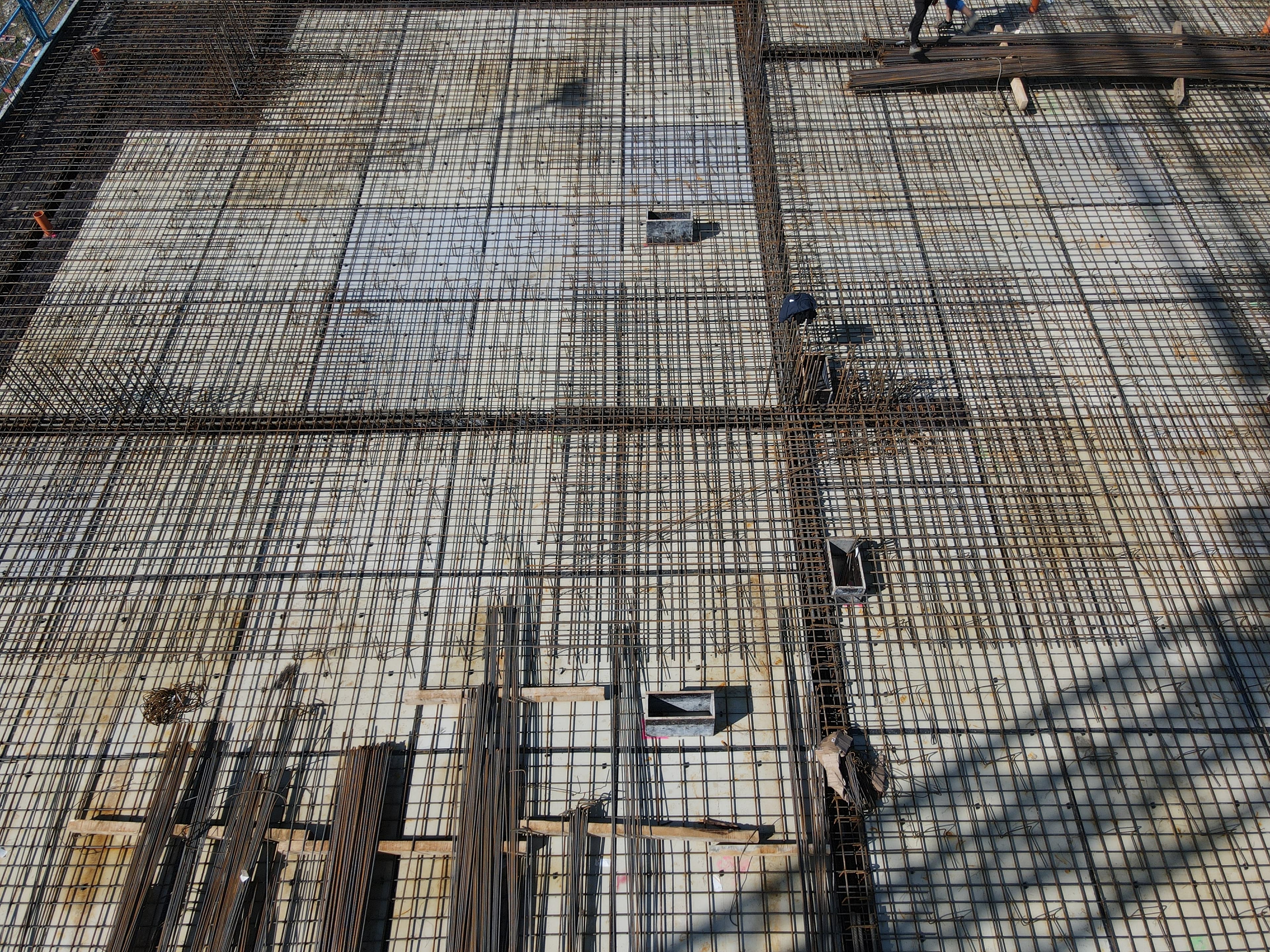

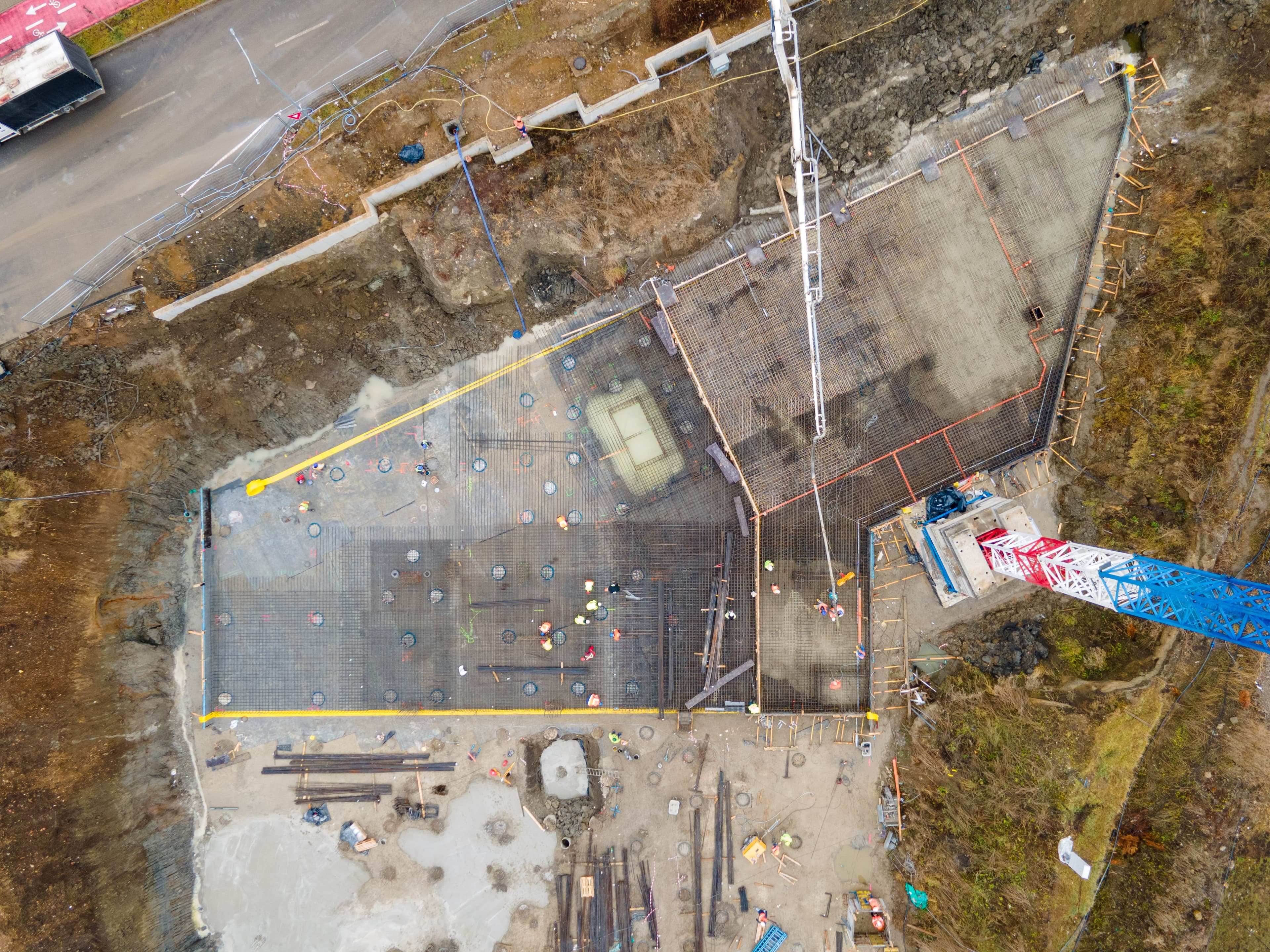

Scara A - Subsolurile 1 și 2 sunt realizate în proporție de 50%.
Scările B și C - Radierul turnat 70%, iar la Scara B, subsolul 3 este finalizat în proporție de 30%.
Scara D - Structura este finalizată până la etajul 3.
Scara E - Structura celor 2 subsoluri este finalizată, iar parterul este la 80%.
În paralel, continuă lucrările de sprijinire pentru finalizarea radierelor la scarile A, B și C.

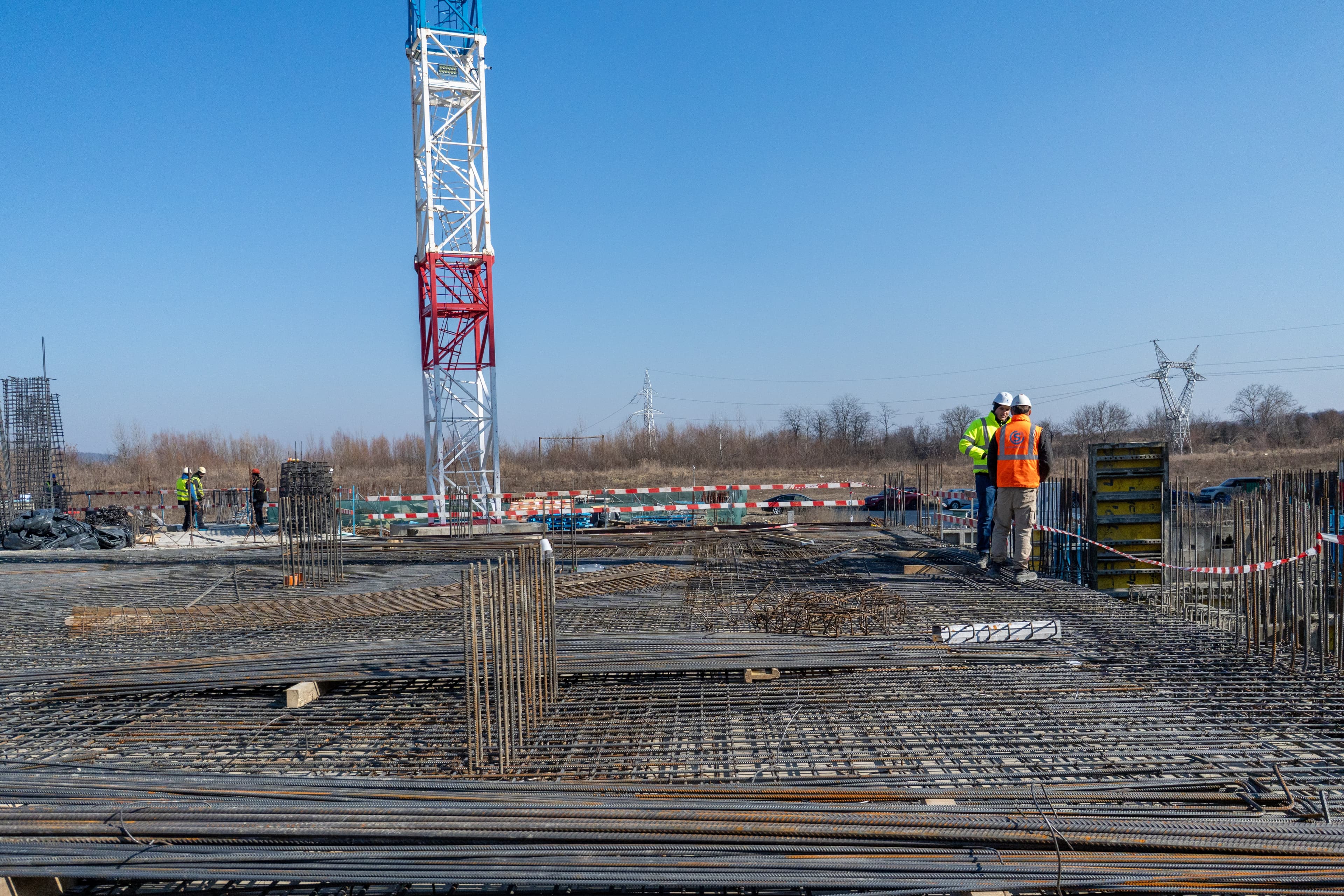

Martie 2025
Scara A – Subsolul 2 este realizat în proporție de 50%, iar subsolul 1 a ajuns la 30%.
Scara D – Parterul este finalizat 100%, iar structura etajului 1 este gata în proporție de 50%.
Scara E – Radierul este complet, iar structura subsolului 2 a ajuns la 80%, subsolul 1 la 70% și parterul la 50%.
Scara B – Au început lucrările de armare la radier.

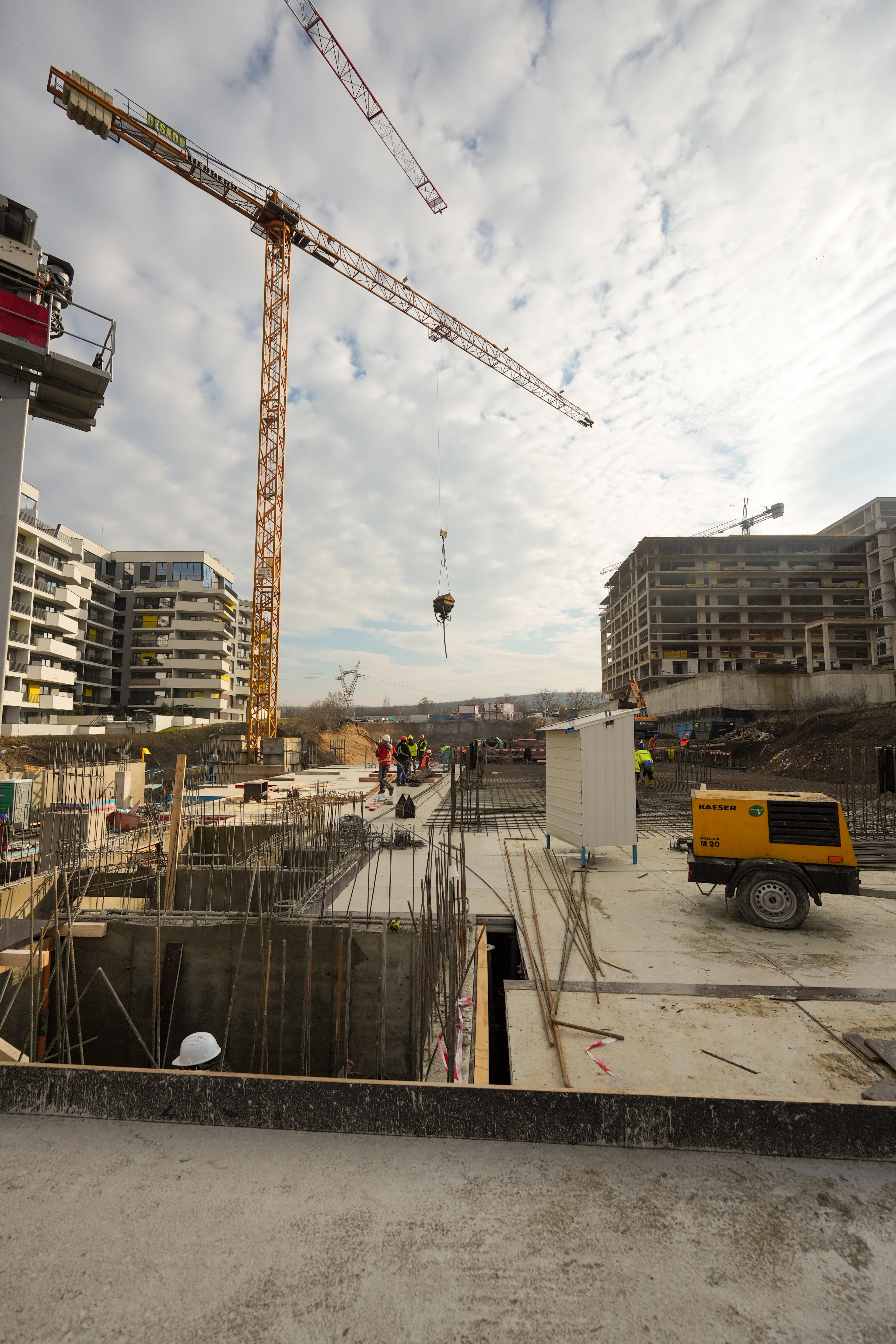

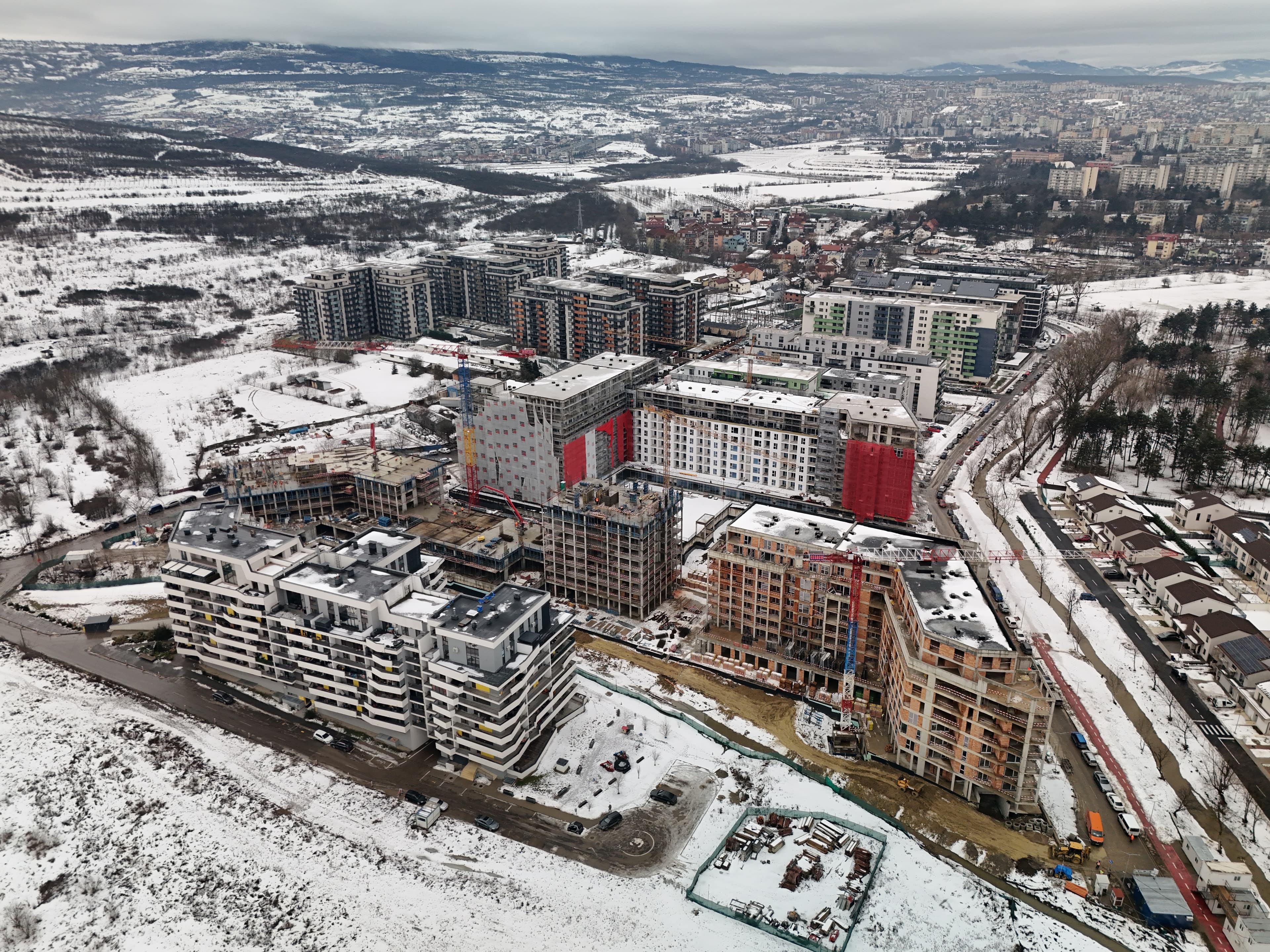

Februarie 2025

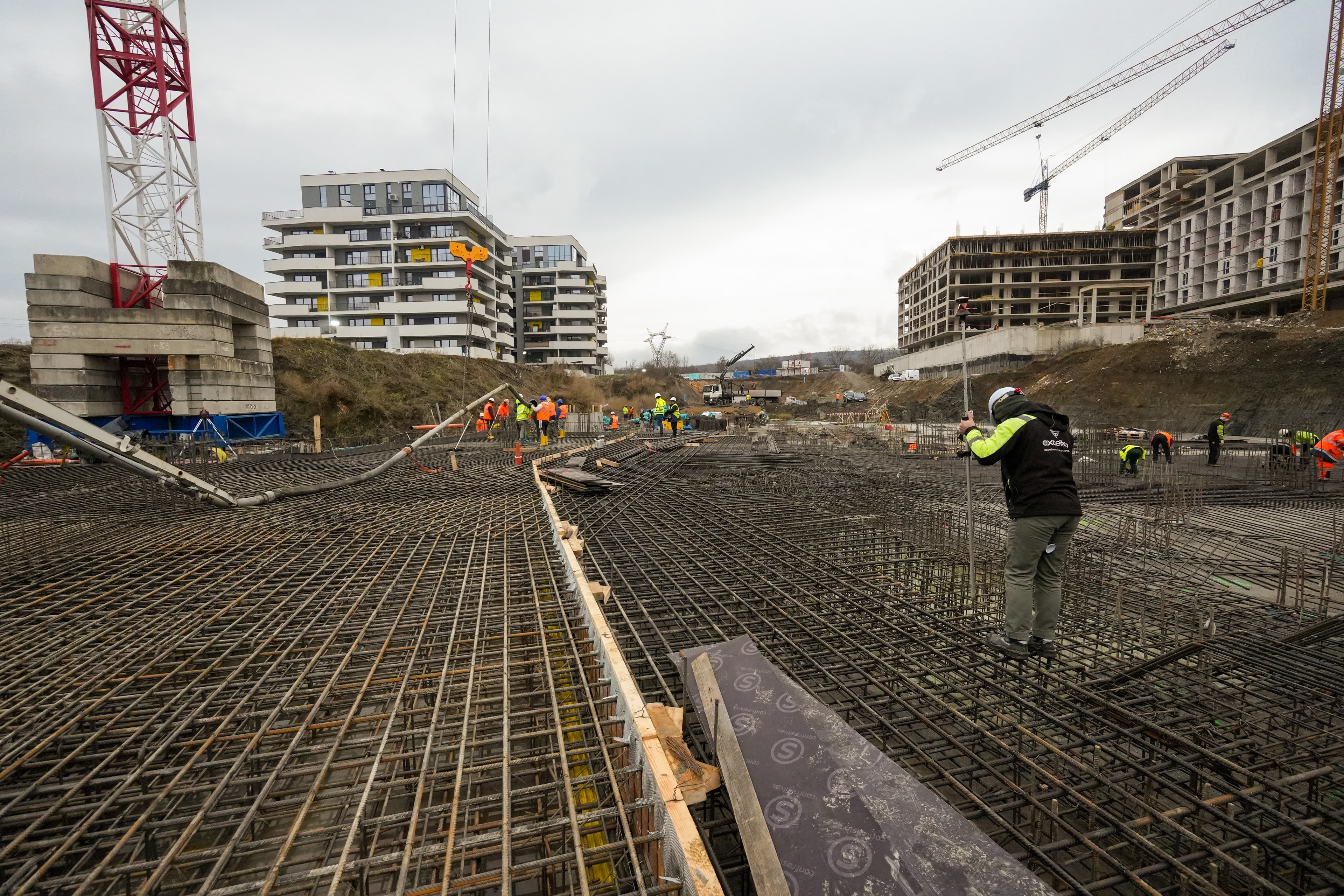

Scara A - radierul este realizat în proporție de 50%, iar macaraua este deja montată pentru următoarele etape.
Scara D - subsolul 1 este finalizat, iar în curând se va ajunge la parter.
Scara E - lucrările la subsolul 1 sunt finalizate în proporție de 65%, iar montajul sprijinirilor ecranului de piloți str. Becaș s-a încheiat, pregătind terenul pentru turnarea radierului de la scara E.

Ianuarie 2025

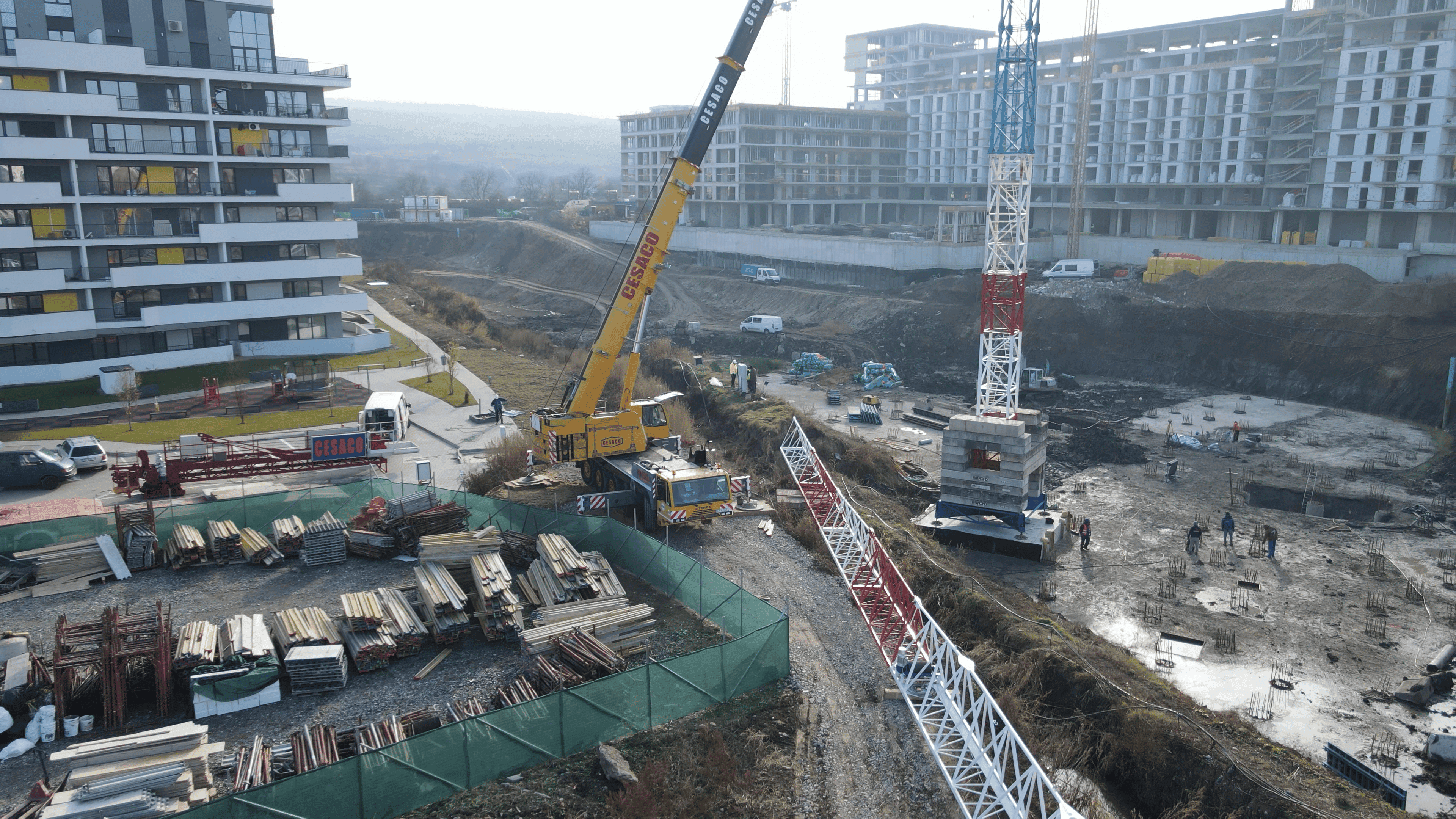

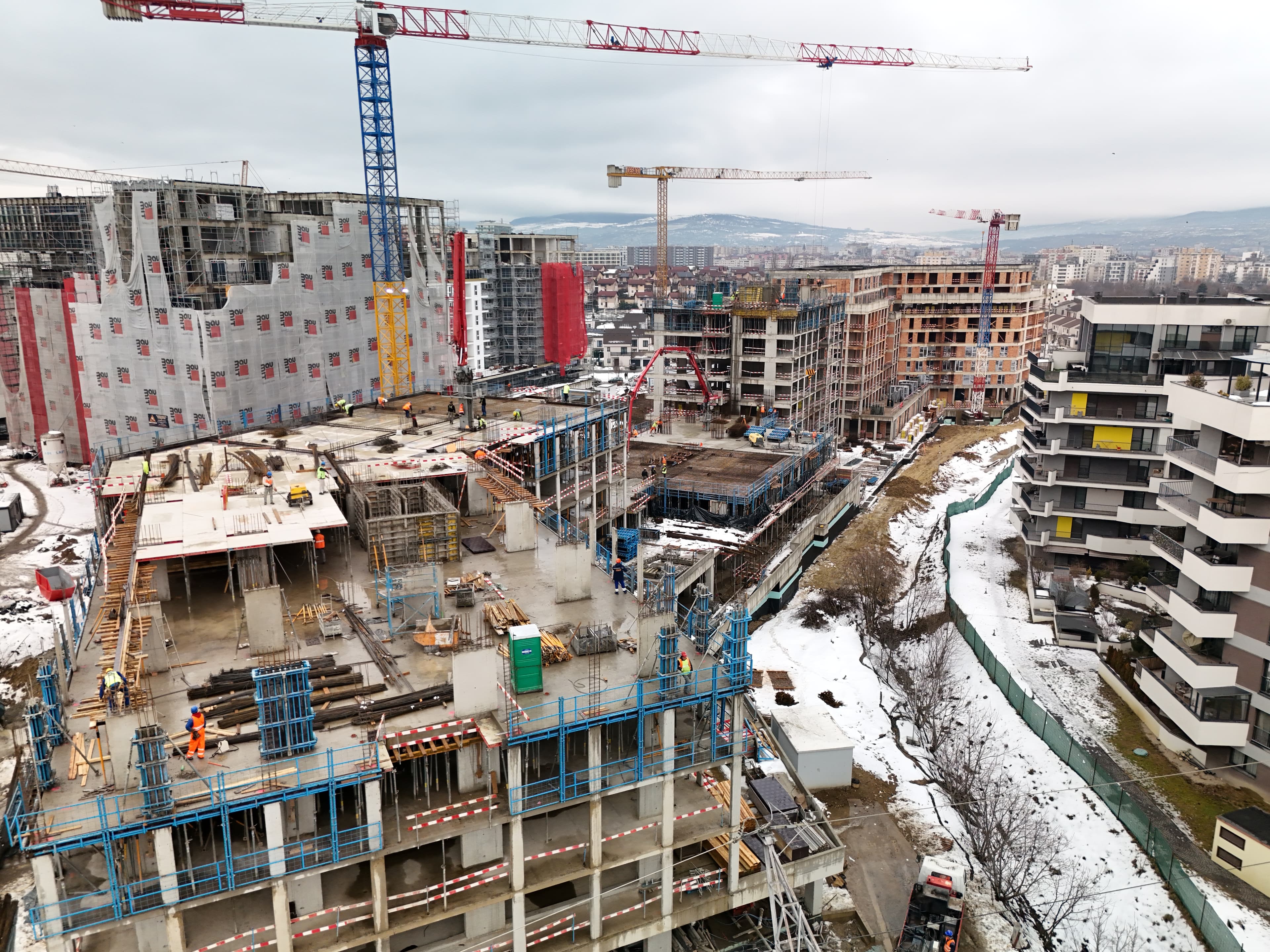

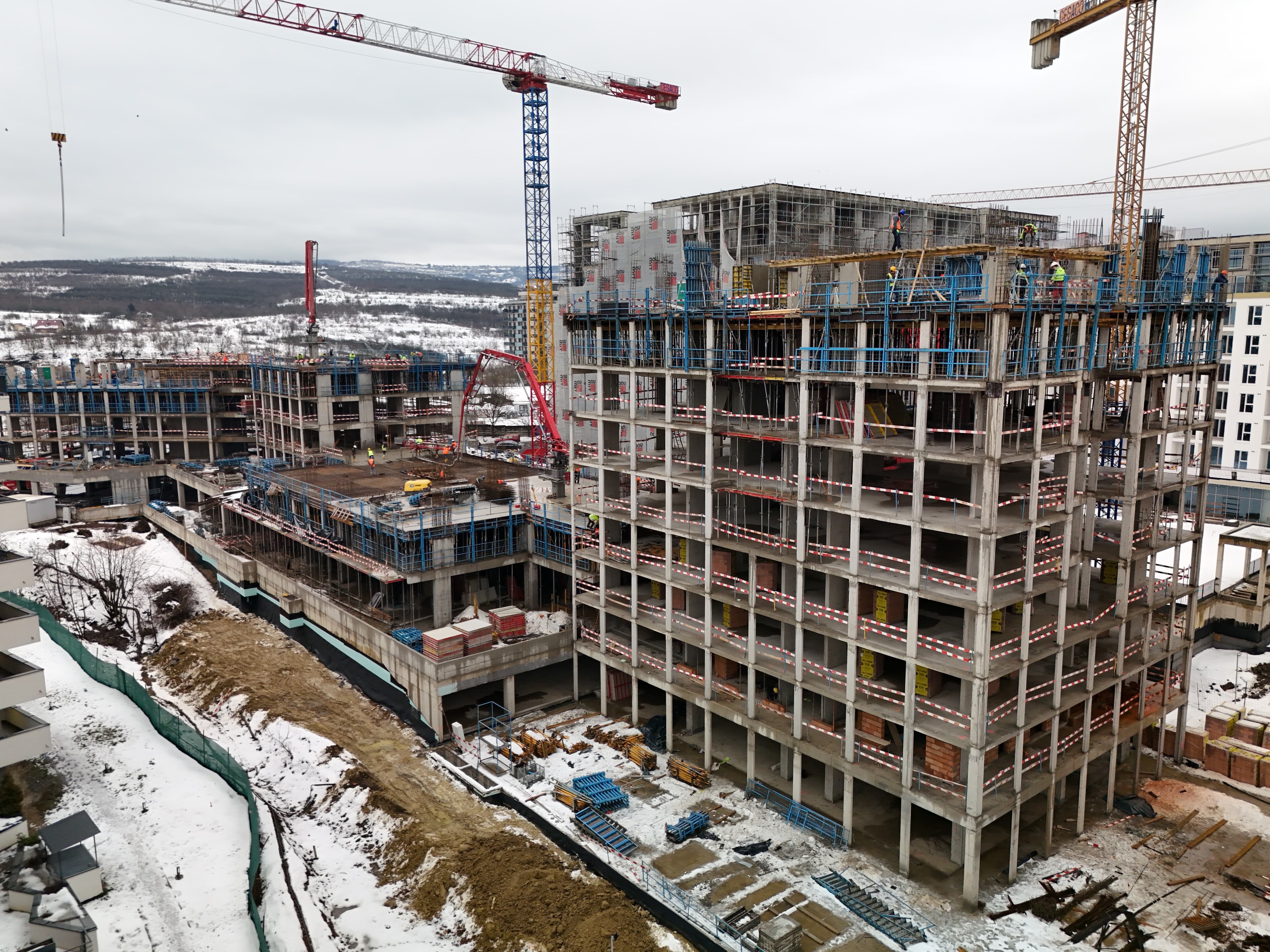

Macaraua M4 a fost montată pe corpul D, iar pe corpul E se lucrează intens la pereții verticali ai subsolului 2.
În plus, se pregătește cofrarea și armarea planșeului peste subsolul 2, corp E.

Decembrie 2024
